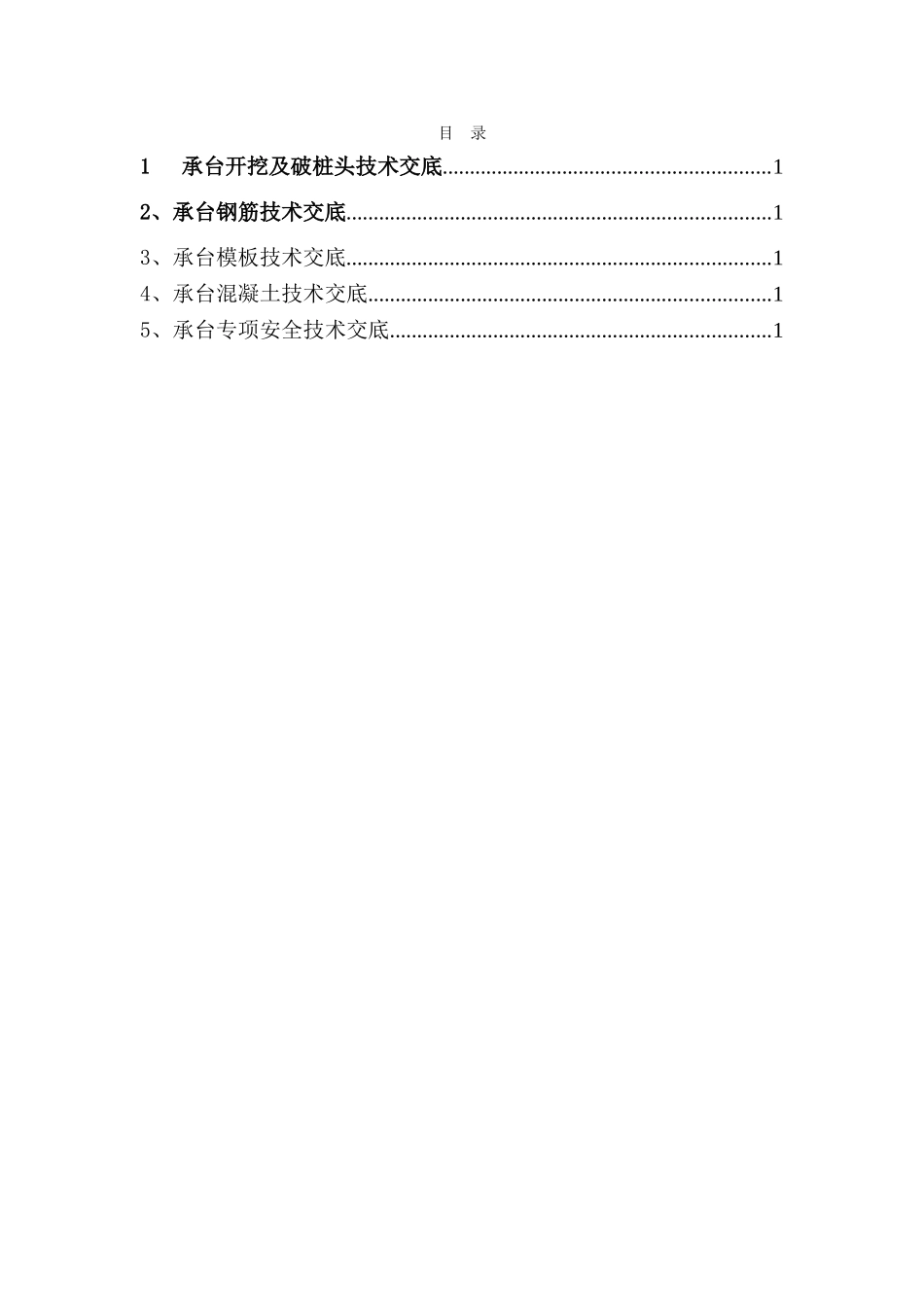

目 录1承台开挖及破桩头技术交底
12、承台钢筋技术交底
13、承台模板技术交底
14、承台混凝土技术交底
15、承台专项安全技术交底
1技 术 交 底 签 认 表工程名称郑西跨南水北调总干渠特大桥编 号跨南水北调特大桥-交底里程 DK13+000~DK29+000交底项目承台开挖及破桩头技术交底基坑开挖及破桩头技术交底一、一般要求:基坑开挖可采纳垂直开挖、放坡开挖、支撑加固或其他加固的开挖方法
在天然土层上挖基,如深度在 5m 以内,施工工期较短,基坑底处于地下水位以上,土的湿度接近最佳含水量、土质构造均匀时,则坑壁坡度可参考下表选定
基坑深度大于 5m 或有其他不利条件时应将坑壁坡度适当放缓,或加做平台
如湿度过大,能引起坑壁坍塌时,坑壁坡度应采纳该湿度下的天然坡度
必要时,基坑应进行边坡稳定计算
基坑坑壁坡度坑壁土坑壁坡度基坑顶缘无载重基坑顶缘有静载基坑顶缘有动载砂类土1∶11∶1
5碎石类土1∶0
751∶11∶1
25黏性土、粉土1∶0
