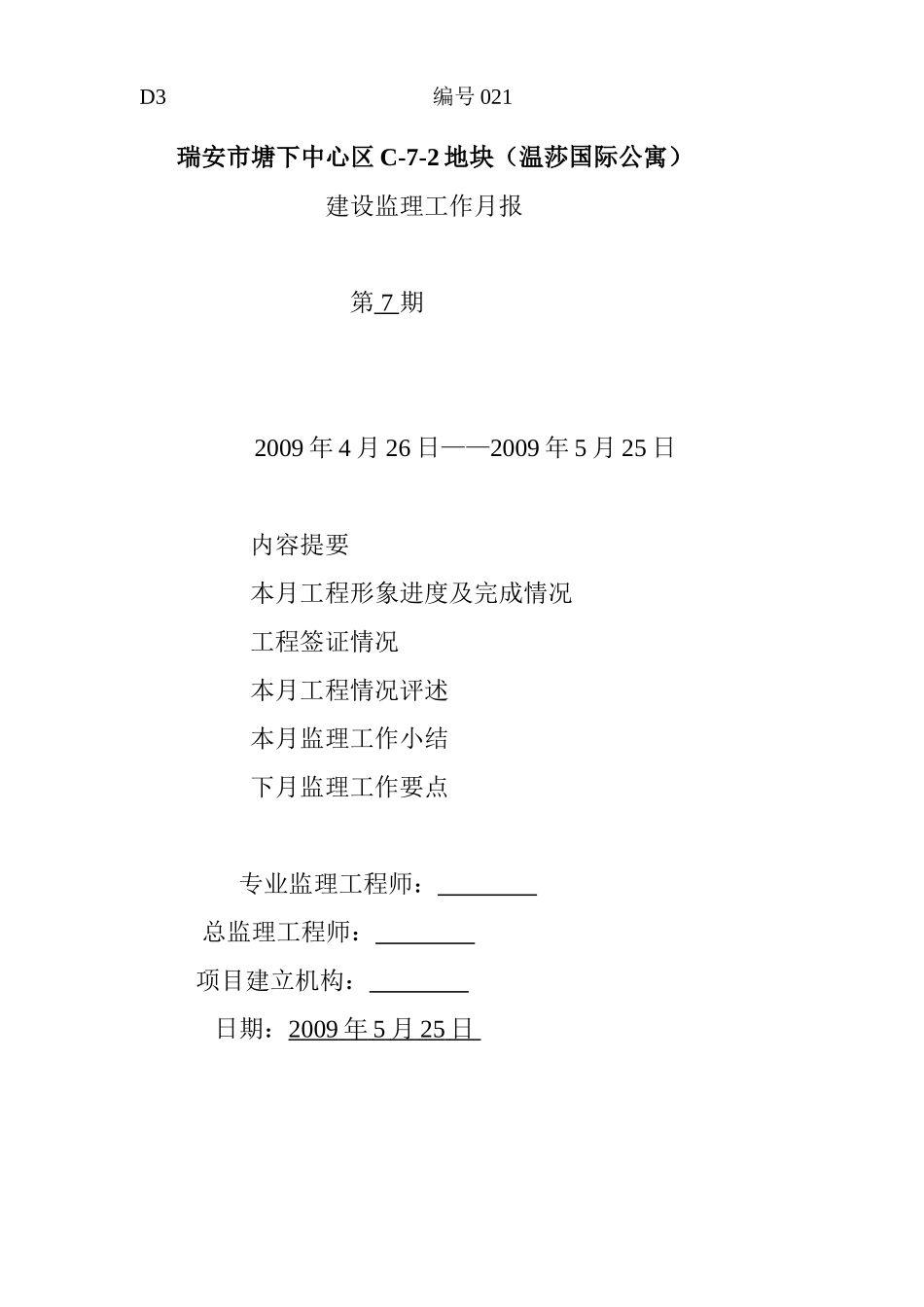

D3 编号 021 瑞安市塘下中心区 C-7-2 地块(温莎国际公寓)建设监理工作月报 第 7 期 2009 年 4 月 26 日——2009 年 5 月 25 日内容提要本月工程形象进度及完成情况工程签证情况本月工程情况评述本月监理工作小结下月监理工作要点专业监理工程师: 总监理工程师: 项目建立机构: 日期:2009 年 5 月 25 日 工程名称 瑞安市塘下中心区 C-7-2 地块(温莎国际公寓)设计单位珠海建筑设计院建设单位浙江正国房地产开发有限公司施工单位浙江新邦建设公司(一)本月工程概 况5~17 轴交 A~F 轴土方开挖完成,砖胎膜及垫层完成,电梯井承台砼浇筑,5~17 轴地源热泵竖井钻孔

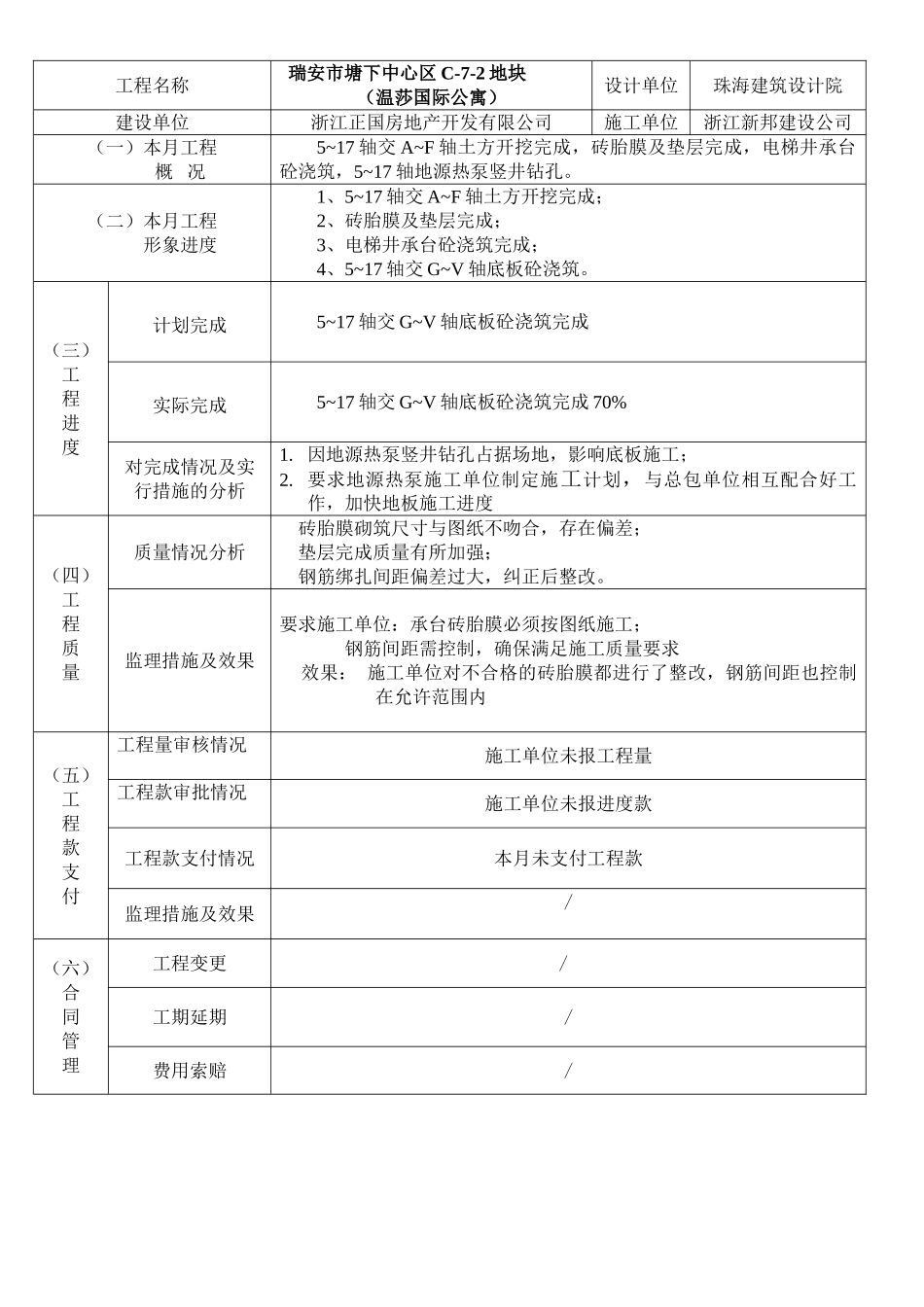

(二)本月工程形象进度1、5~17 轴交 A~F 轴土方开挖完成;2、砖胎膜及垫层完成;3、电梯井承台砼浇筑完成;4、5~17 轴交 G~V 轴底板砼浇筑
(三)工程进度计划完成5~17 轴交 G~V 轴底板砼浇筑完成实际完成5~17 轴交 G~V 轴底板砼浇筑完成 70%对完成情况及实行措施的分析1
因地源热泵竖井钻孔占据场地,影响底板施工; 2
要求地源热泵施工单位制定施工计划,与总包单位相互配合好工作,加快地板施工进度(四)工程质量质量情况分析砖胎膜砌筑尺寸与图纸不吻合,存在偏差;垫层完成质量有所加强;钢筋绑扎间距偏差过大,纠正后整改
监理措施及效果要求施工单位:承台砖胎膜必须按图纸施工; 钢筋间距需控制,确保满足施工质量要求效果: 施工单位对不合格的砖胎膜都进行了整改,钢筋间距也控制在允许范围内(五)工程款支付工程量审核情况施工单位未报工程量工程款审批情况施工单位未报进度款工程款支付情况本月未支付工程款监理措施及效果/(六)合同管理工程变更 / 工期延期/费用索赔/(七)监理工作小节监理工作情况3

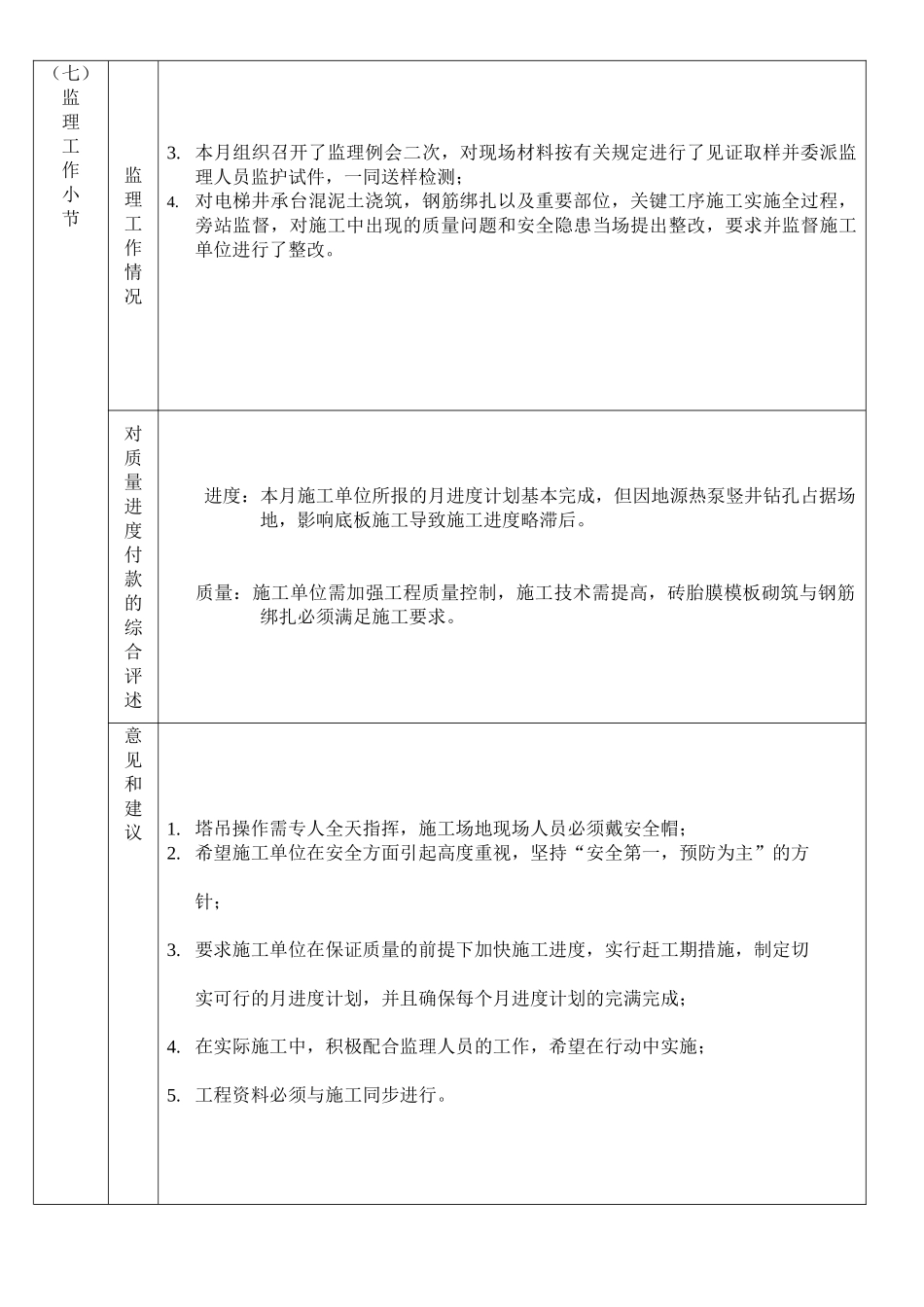

本月组织召开了监理例会二次,对现场材料按有关规定进行了见证取
