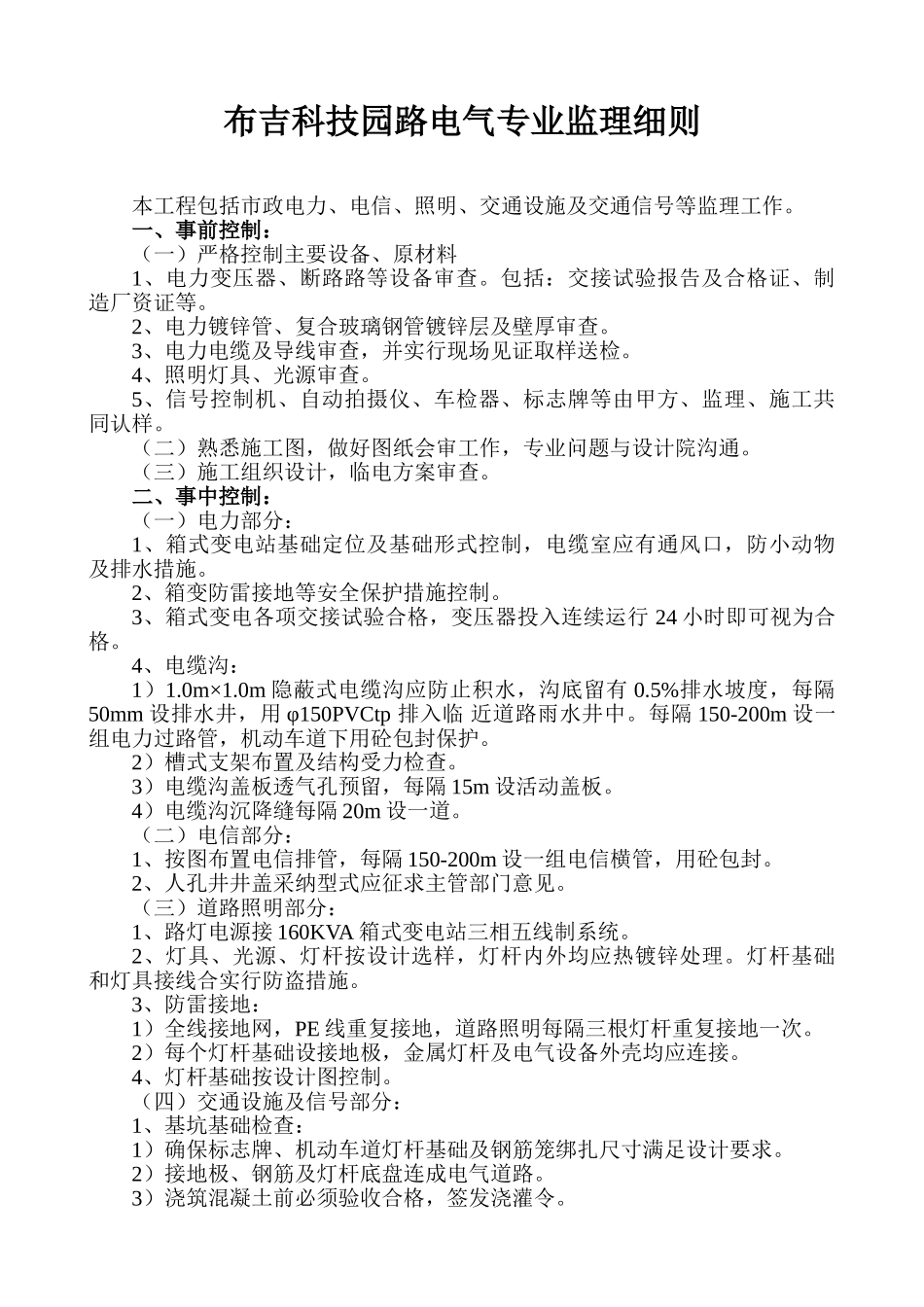

布吉科技园路电气专业监理细则本工程包括市政电力、电信、照明、交通设施及交通信号等监理工作
一、事前控制:(一)严格控制主要设备、原材料1、电力变压器、断路路等设备审查
包括:交接试验报告及合格证、制造厂资证等
2、电力镀锌管、复合玻璃钢管镀锌层及壁厚审查
3、电力电缆及导线审查,并实行现场见证取样送检
4、照明灯具、光源审查
5、信号控制机、自动拍摄仪、车检器、标志牌等由甲方、监理、施工共同认样
(二)熟悉施工图,做好图纸会审工作,专业问题与设计院沟通
(三)施工组织设计,临电方案审查
二、事中控制:(一)电力部分:1、箱式变电站基础定位及基础形式控制,电缆室应有通风口,防小动物及排水措施
2、箱变防雷接地等安全保护措施控制
3、箱式变电各项交接试验合格,变压器投入连续运行 24 小时即可视为合格
4、电缆沟:1)1
0m 隐蔽式电缆沟应防止积水,沟底留有 0
5%排水坡度,每隔50mm 设排水井,用 φ150PVCtp 排入临 近道路雨水井中
每隔 150-200m 设一组电力过路管,机动车道下用砼包封保护
2)槽式支架布置及结构受力检查
3)电缆沟盖板透气孔预留,每隔 15m 设活动盖板
4)电缆沟沉降缝每隔 20m 设一道
(二)电信部分:1、按图布置电信排管,每隔 150-200m 设一组电信横管,用砼包封
2、人孔井井盖采纳型式应征求主管部门意见
(三)道路照明部分:1、路灯电源接 160KVA 箱式变电站三相五线制系统
2、灯具、光源、灯杆按设计选样,灯杆内外均应热镀锌处理
灯杆基础和灯具接线合实行防盗措施
3、防雷接地:1)全线接地网,PE 线重复接地,道路照明每隔三根灯杆重复接地一次
2)每个灯杆基础设接地极,金属灯杆及电气设备外壳均应连接
4、灯杆基础按设计图控制
(四)交通设施及信号部分:1、基坑基础检查:1)确保标志牌、机动车道灯杆基础及钢筋
