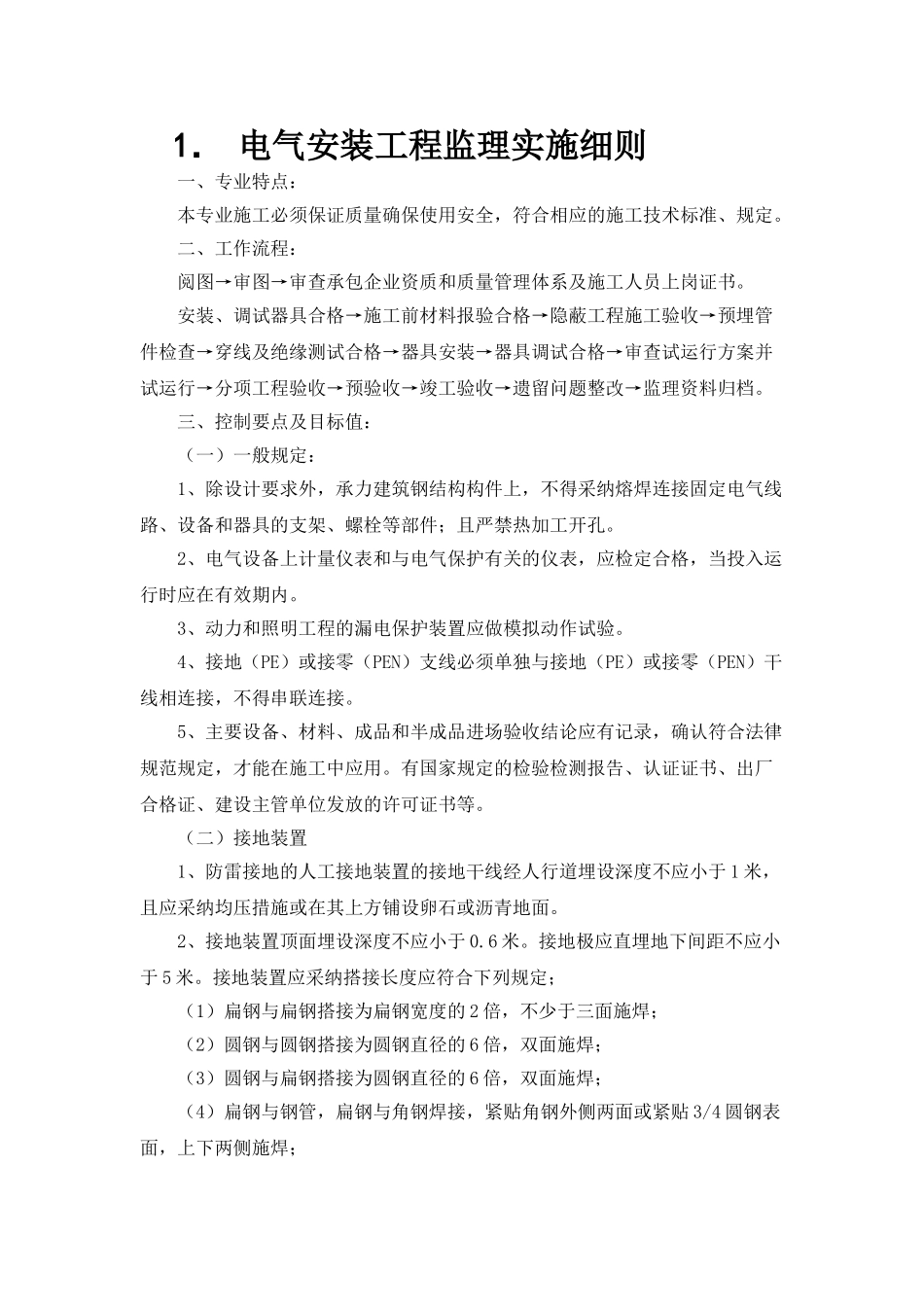

1. 电气安装工程监理实施细则一、专业特点:本专业施工必须保证质量确保使用安全,符合相应的施工技术标准、规定
二、工作流程:阅图→审图→审查承包企业资质和质量管理体系及施工人员上岗证书
安装、调试器具合格→施工前材料报验合格→隐蔽工程施工验收→预埋管件检查→穿线及绝缘测试合格→器具安装→器具调试合格→审查试运行方案并试运行→分项工程验收→预验收→竣工验收→遗留问题整改→监理资料归档
三、控制要点及目标值:(一)一般规定:1、除设计要求外,承力建筑钢结构构件上,不得采纳熔焊连接固定电气线路、设备和器具的支架、螺栓等部件;且严禁热加工开孔
2、电气设备上计量仪表和与电气保护有关的仪表,应检定合格,当投入运行时应在有效期内
3、动力和照明工程的漏电保护装置应做模拟动作试验
4、接地(PE)或接零(PEN)支线必须单独与接地(PE)或接零(PEN)干线相连接,不得串联连接
5、主要设备、材料、成品和半成品进场验收结论应有记录,确认符合法律规范规定,才能在施工中应用
有国家规定的检验检测报告、认证证书、出厂合格证、建设主管单位发放的许可证书等
(二)接地装置1、防雷接地的人工接地装置的接地干线经人行道埋设深度不应小于 1 米,且应采纳均压措施或在其上方铺设卵石或沥青地面
2、接地装置顶面埋设深度不应小于 0
接地极应直埋地下间距不应小于 5 米
接地装置应采纳搭接长度应符合下列规定;(1)扁钢与扁钢搭接为扁钢宽度的 2 倍,不少于三面施焊;(2)圆钢与圆钢搭接为圆钢直径的 6 倍,双面施焊;(3)圆钢与扁钢搭接为圆钢直径的 6 倍,双面施焊;(4)扁钢与钢管,扁钢与角钢焊接,紧贴角钢外侧两面或紧贴 3/4 圆钢表面,上下两侧施焊;(5)除埋设在混凝土中的焊接接头外,有防腐措施;3、明敷接地引下线及室内接地干线的支持件间距应均匀
水平直线部分为0
5 米,垂直直线部分为
