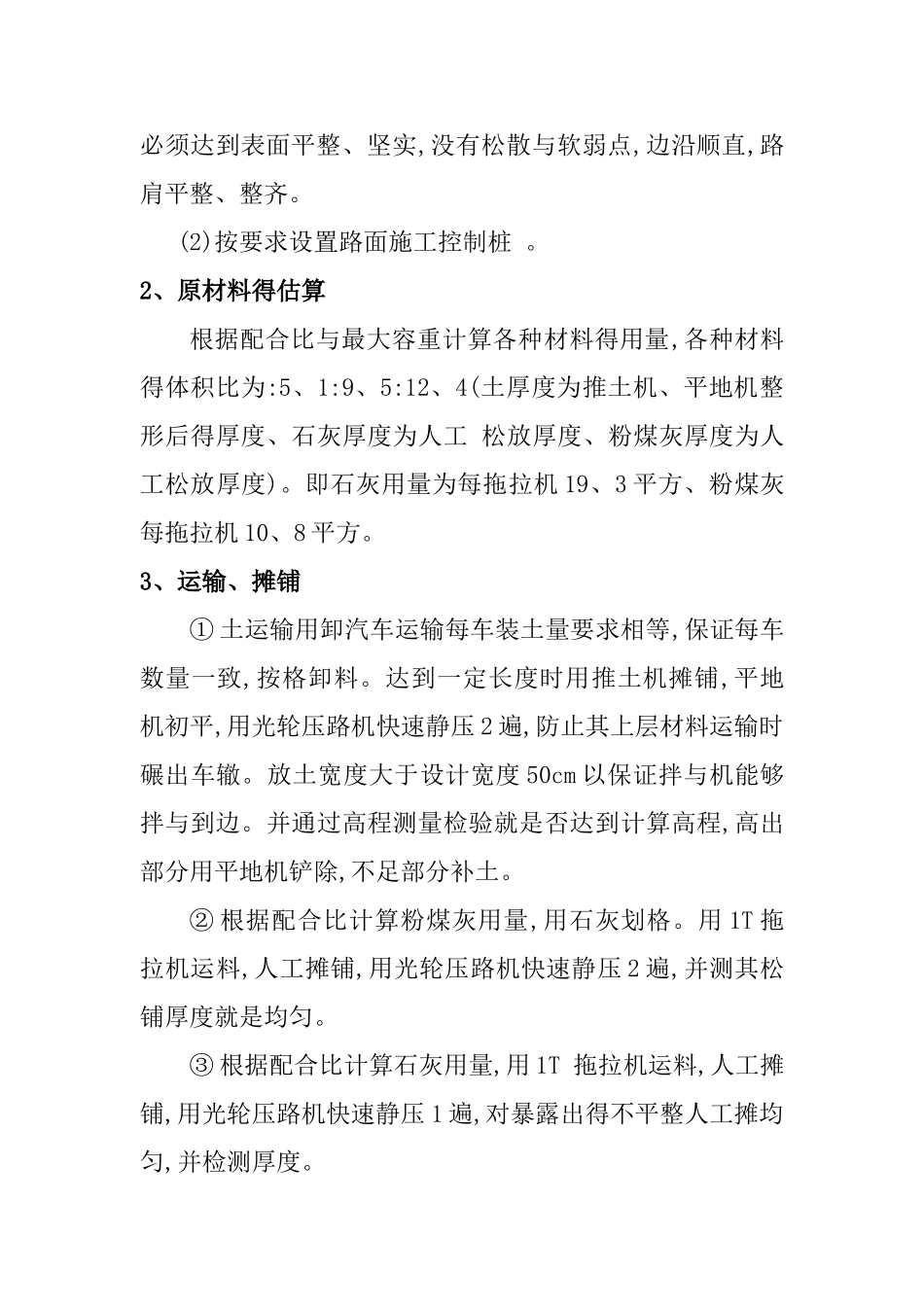

石灰粉煤灰稳定土底基层施工方案本施工方案,就是在依据施工图与现场实际情况得基础上,对施工组织设计得编制原则及内容进行讨论与论证,为确保高质、快速、文明得完成石灰粉煤灰稳定土底基层而编制得
一、工程概况S238 常付公路沁阳至孟州段改建工程位于河南省西北部,项目所在地西部与济源市接壤,北部与山西阳城、晋城临川毗邻,南部与郑州巩义、荥阳以及洛阳孟津、新安隔黄河相望,东部与新乡辉县、原阳搭界
其中 NO、4 合同段起讫桩号为 K39+450-K44+300,全长 4
85km,本段设计石灰粉煤灰稳定土底基层半幅宽度为12
19m,主要工程量:77680m2
二、施工准备1、人员、机械项目部下设一个路面结构层施工队,施工队 80 人,配备20T 以上压路机 4 台,18*21T 三轮压路机 2 台,装载机 3 台,自卸车 25 台,平地机 2 台

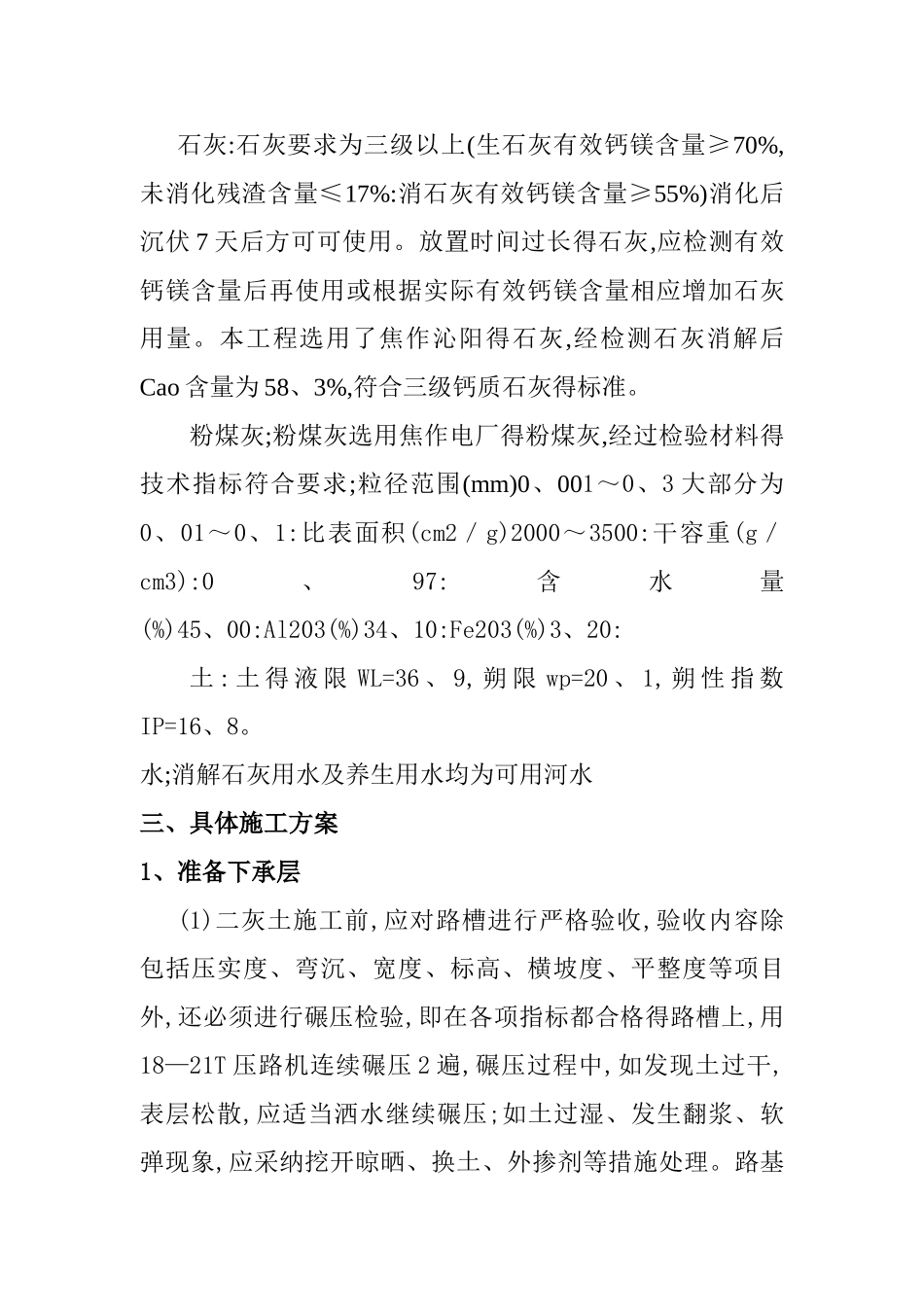

2、材料情况石灰:石灰要求为三级以上(生石灰有效钙镁含量≥70%,未消化残渣含量≤17%:消石灰有效钙镁含量≥55%)消化后沉伏 7 天后方可可使用
放置时间过长得石灰,应检测有效钙镁含量后再使用或根据实际有效钙镁含量相应增加石灰用量
本工程选用了焦作沁阳得石灰,经检测石灰消解后Cao 含量为 58、3%,符合三级钙质石灰得标准
粉煤灰;粉煤灰选用焦作电厂得粉煤灰,经过检验材料得技术指标符合要求;粒径范围(mm)0、001~0、3 大部分为0、01~0、1:比表面积(cm2/g)2000~3500:干容重(g/cm3):0、97:含水量(%)45、00:Al203(%)34、10:Fe203(%)3、20:土 : 土 得 液 限 WL=36 、 9, 朔 限 wp=20 、 1, 朔 性 指 数IP=16、8
水;消解石灰用水及养生用水均为可用河水三、具体施工方案1、准备下承层(1)二灰土施工前,应对路槽进行严格验收,验收内容除包括压实度
