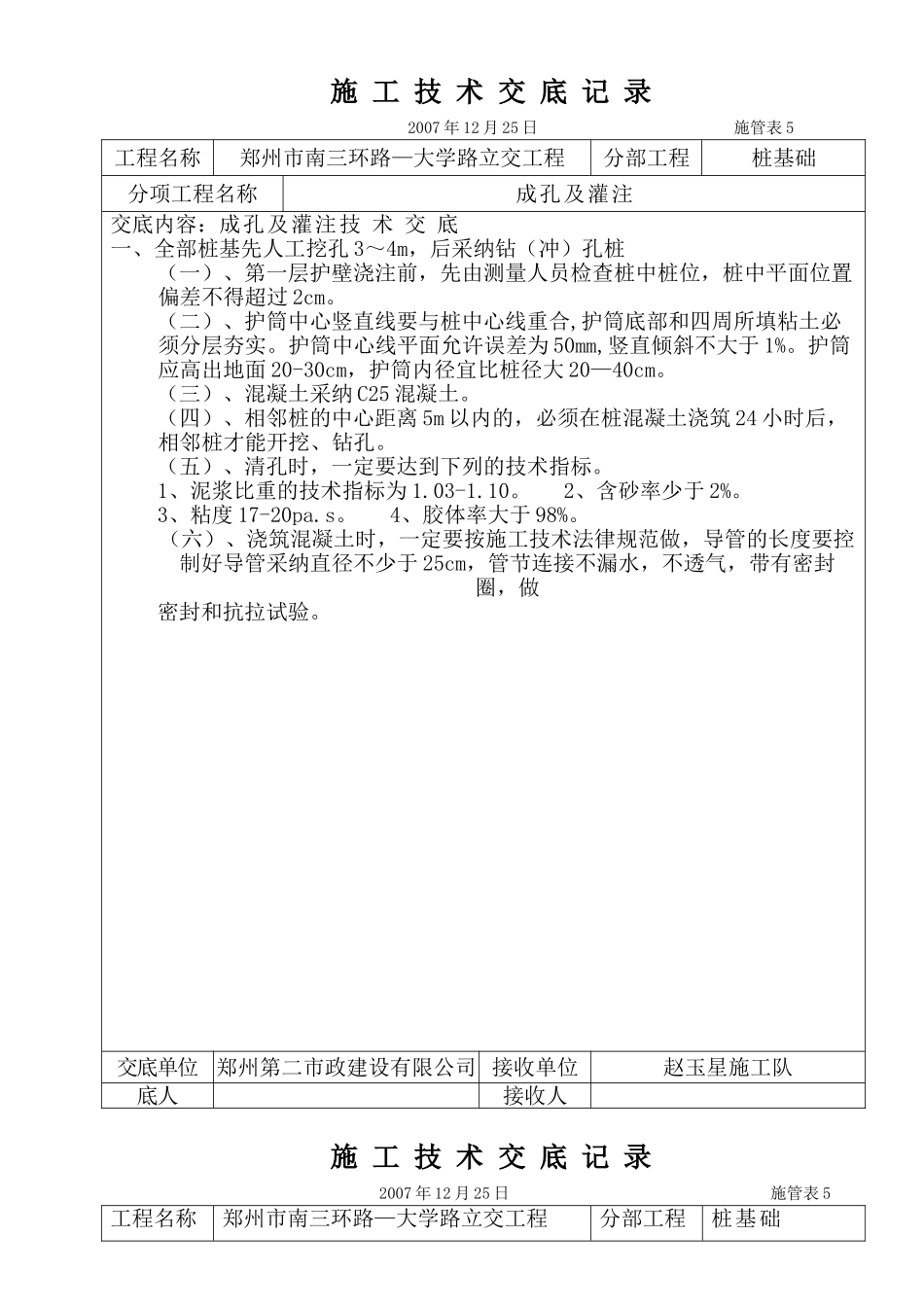

施 工 技 术 交 底 记 录 2007 年 12 月 25 日 施管表 5工程名称郑州市南三环路—大学路立交工程分部工程桩基础分项工程名称成孔及灌注交底内容:成孔及灌注技 术 交 底一、全部桩基先人工挖孔 3~4m,后采纳钻(冲)孔桩(一)、第一层护壁浇注前,先由测量人员检查桩中桩位,桩中平面位置偏差不得超过 2cm
(二)、护筒中心竖直线要与桩中心线重合,护筒底部和四周所填粘土必须分层夯实
护筒中心线平面允许误差为 50mm,竖直倾斜不大于 1%
护筒应高出地面 20-30cm,护筒内径宜比桩径大 20—40cm
(三)、混凝土采纳 C25 混凝土
(四)、相邻桩的中心距离 5m 以内的,必须在桩混凝土浇筑 24 小时后,相邻桩才能开挖、钻孔
(五)、清孔时,一定要达到下列的技术指标
1、泥浆比重的技术指标为 1
2、含砂率少于 2%
3、粘度 17-20pa
4、胶体率大于 98%
(六)、浇筑混凝土时,一定要按施工技术法律规范做,导管的长度要控制好导管采纳直径不少于 25cm,管节连接不漏水,不透气,带有密封圈,做密封和抗拉试验

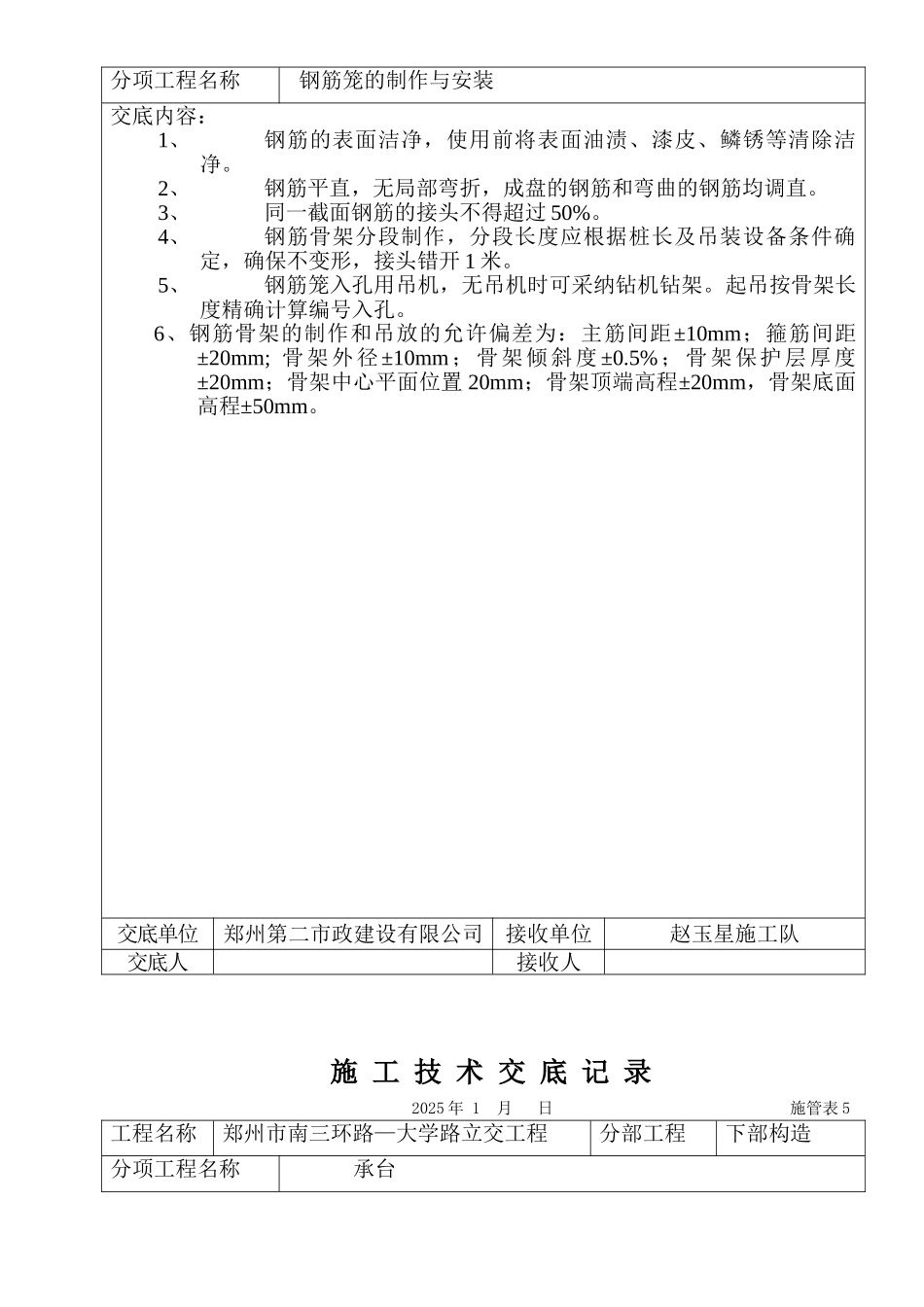

交底单位 郑州第二市政建设有限公司 接收单位赵玉星施工队底人接收人施 工 技 术 交 底 记 录 2007 年 12 月 25 日 施管表 5工程名称郑州市南三环路—大学路立交工程分部工程桩基础分项工程名称 钢筋笼的制作与安装交底内容:1、钢筋的表面洁净,使用前将表面油渍、漆皮、鳞锈等清除洁净
2、钢筋平直,无局部弯折,成盘的钢筋和弯曲的钢筋均调直
3、同一截面钢筋的接头不得超过 50%
4、钢筋骨架分段制作,分段长度应根据桩长及吊装设备条件确定,确保不变形,接头错开 1 米
5、钢筋笼入孔用吊机,无吊机时可采纳钻机钻架
起吊按骨架长度精确计算编号入孔

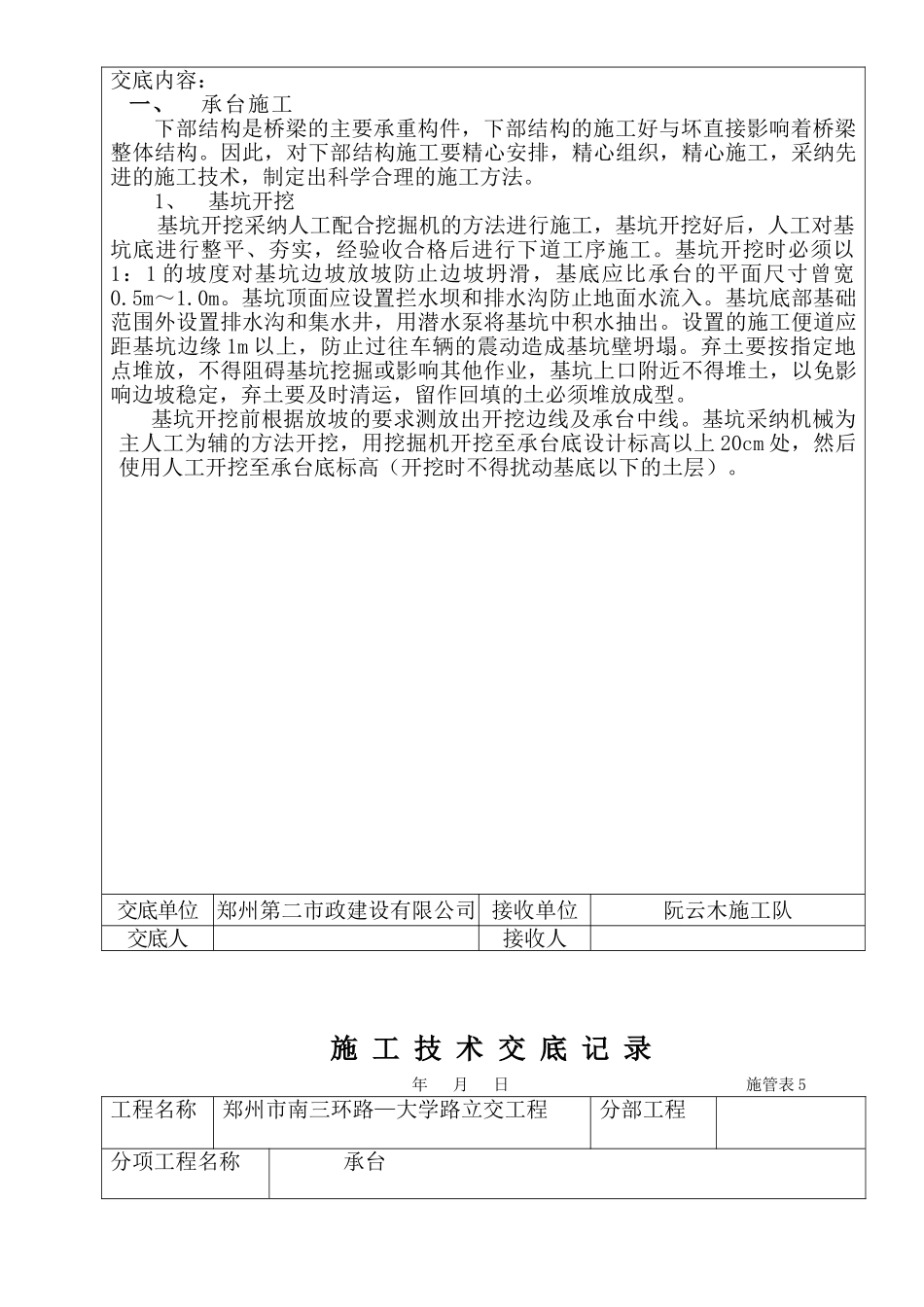

6、钢筋骨架的制作和吊放的允许偏差为:主筋间距±10mm;箍筋
