箱涵模板工程施工技术交底

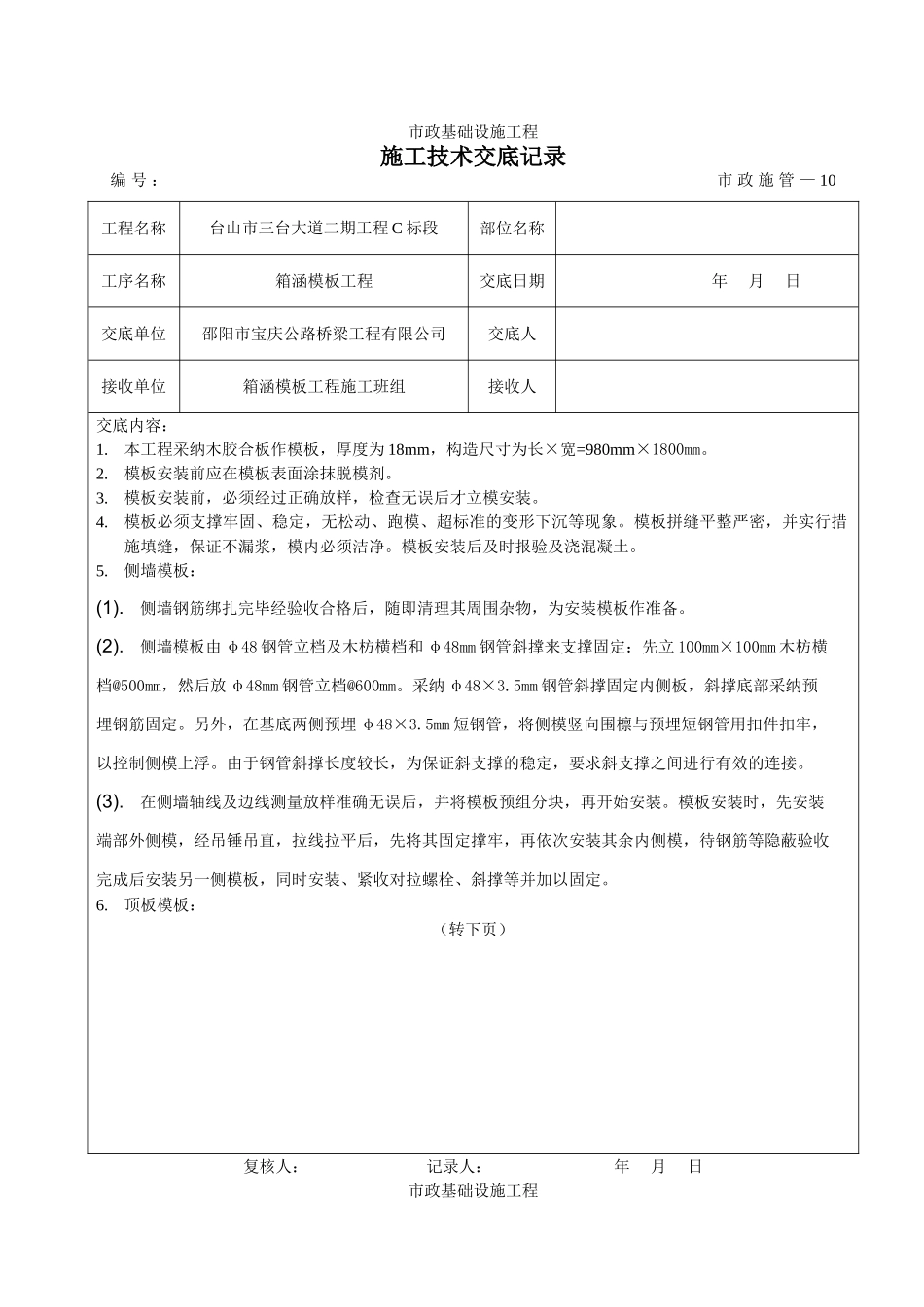

箱涵模板工程施工技术交底_第1页
1/2

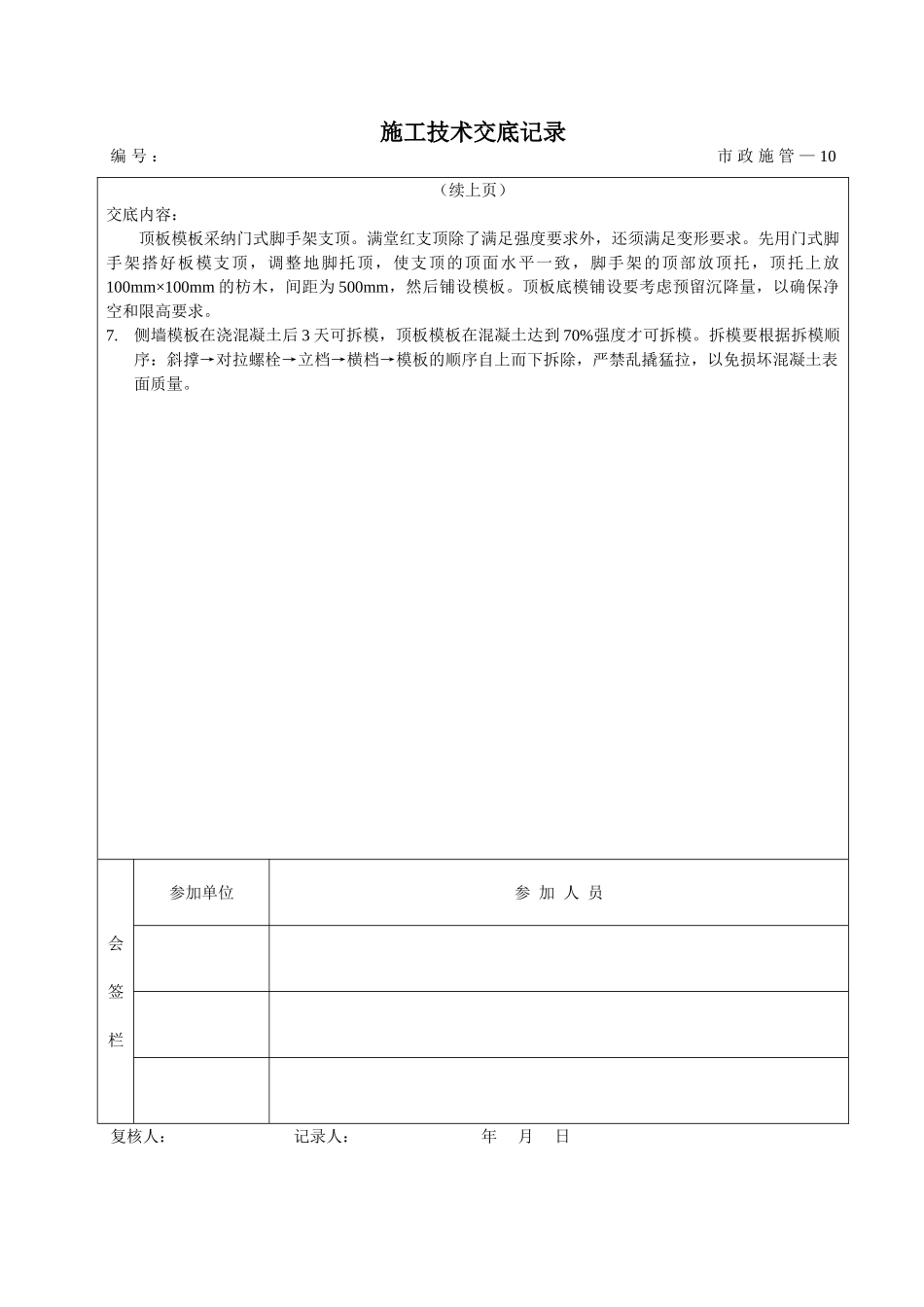

箱涵模板工程施工技术交底_第2页
2/2
市政基础设施工程施工技术交底记录编 号 : 市 政 施 管 — 10工程名称台山市三台大道二期工程 C 标段部位名称工序名称箱涵模板工程交底日期年 月 日交底单位邵阳市宝庆公路桥梁工程有限公司交底人接收单位箱涵模板工程施工班组接收人交底内容:1.本工程采纳木胶合板作模板,厚度为 18mm,构造尺寸为长×宽=980mm×1800mm。2.模板安装前应在模板表面涂抹脱模剂。3.模板安装前,必须经过正确放样,检查无误后才立模安装。4.模板必须支撑牢固、稳定,无松动、跑模、超标准的变形下沉等现象。模板拼缝平整严密,并实行措施填缝,保证不漏浆,模内必须洁净。模板安装后及时报验及浇混凝土。5.侧墙模板:(1). 侧墙钢筋绑扎完毕经验收合格后,随即清理其周围杂物,为安装模板作准备。(2). 侧墙模板由 φ48 钢管立档及木枋横档和 φ48mm 钢管斜撑来支撑固定:先立 100mm×100mm 木枋横档@500mm,然后放 φ48mm 钢管立档@600mm。采纳 φ48×3.5mm 钢管斜撑固定内侧板,斜撑底部采纳预埋钢筋固定。另外,在基底两侧预埋 φ48×3.5mm 短钢管,将侧模竖向围檩与预埋短钢管用扣件扣牢,以控制侧模上浮。由于钢管斜撑长度较长,为保证斜支撑的稳定,要求斜支撑之间进行有效的连接。(3). 在侧墙轴线及边线测量放样准确无误后,并将模板预组分块,再开始安装。模板安装时,先安装端部外侧模,经吊锤吊直,拉线拉平后,先将其固定撑牢,再依次安装其余内侧模,待钢筋等隐蔽验收完成后安装另一侧模板,同时安装、紧收对拉螺栓、斜撑等并加以固定。6.顶板模板:(转下页)复核人: 记录人: 年 月 日市政基础设施工程施工技术交底记录编 号 : 市 政 施 管 — 10(续上页)交底内容:顶板模板采纳门式脚手架支顶。满堂红支顶除了满足强度要求外,还须满足变形要求。先用门式脚手架搭好板模支顶,调整地脚托顶,使支顶的顶面水平一致,脚手架的顶部放顶托,顶托上放100mm×100mm 的枋木,间距为 500mm,然后铺设模板。顶板底模铺设要考虑预留沉降量,以确保净空和限高要求。7.侧墙模板在浇混凝土后 3 天可拆模,顶板模板在混凝土达到 70%强度才可拆模。拆模要根据拆模顺序:斜撑→对拉螺栓→立档→横档→模板的顺序自上而下拆除,严禁乱撬猛拉,以免损坏混凝土表面质量。会签栏参加单位参 加 人 员复核人: 记录人: 年 月 日

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

箱涵模板工程施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
