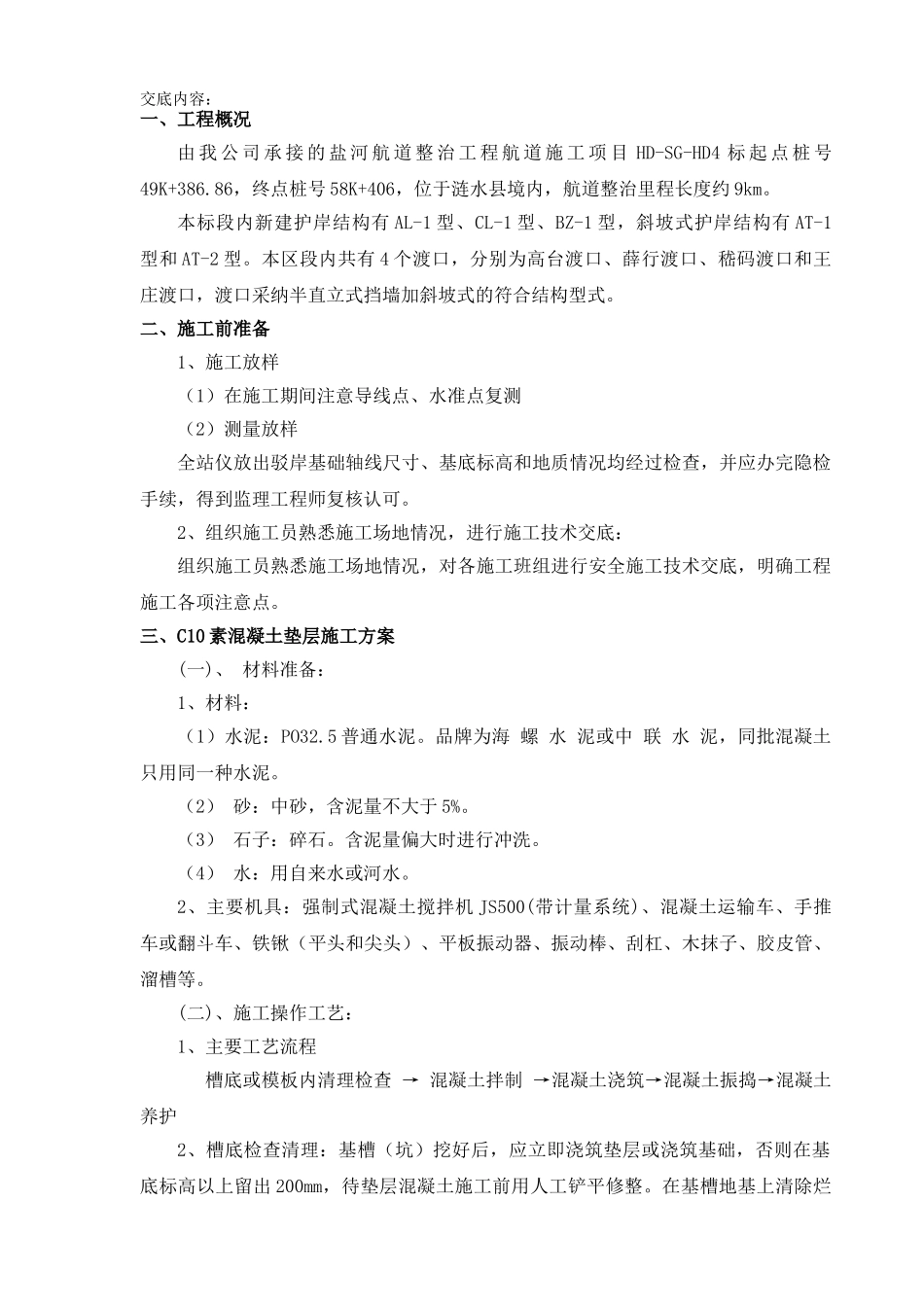

交底内容:一、工程概况由 我 公 司 承 接 的 盐 河 航 道 整 治 工 程 航 道 施 工 项 目 HD-SG-HD4 标 起 点 桩 号49K+386
86,终点桩号 58K+406,位于涟水县境内,航道整治里程长度约 9km
本标段内新建护岸结构有 AL-1 型、CL-1 型、BZ-1 型,斜坡式护岸结构有 AT-1型和 AT-2 型
本区段内共有 4 个渡口,分别为高台渡口、薛行渡口、嵇码渡口和王庄渡口,渡口采纳半直立式挡墙加斜坡式的符合结构型式
二、施工前准备1、施工放样(1)在施工期间注意导线点、水准点复测(2)测量放样全站仪放出驳岸基础轴线尺寸、基底标高和地质情况均经过检查,并应办完隐检手续,得到监理工程师复核认可
2、组织施工员熟悉施工场地情况,进行施工技术交底:组织施工员熟悉施工场地情况,对各施工班组进行安全施工技术交底,明确工程施工各项注意点
三、C10 素混凝土垫层施工方案(一)、 材料准备:1、材料:(1)水泥:PO32
5 普通水泥
品牌为海 螺 水 泥或中 联 水 泥,同批混凝土只用同一种水泥
(2) 砂:中砂,含泥量不大于 5%
(3) 石子:碎石
含泥量偏大时进行冲洗
(4) 水:用自来水或河水
2、主要机具:强制式混凝土搅拌机 JS500(带计量系统)、混凝土运输车、手推车或翻斗车、铁锹(平头和尖头)、平板振动器、振动棒、刮杠、木抹子、胶皮管、溜槽等
(二)、施工操作工艺:1、主要工艺流程槽底或模板内清理检查 → 混凝土拌制 →混凝土浇筑→混凝土振捣→混凝土养护2、槽底检查清理:基槽(坑)挖好后,应立即浇筑垫层或浇筑基础,否则在基底标高以上留出 200mm,待垫层混凝土施工前用人工铲平修整
在基槽地基上清除烂泥及杂物,并应有防水和排水措施
对于干燥土应用水润湿,但表面不得留有积水
基底质量符合设计要求并报监理检查通过

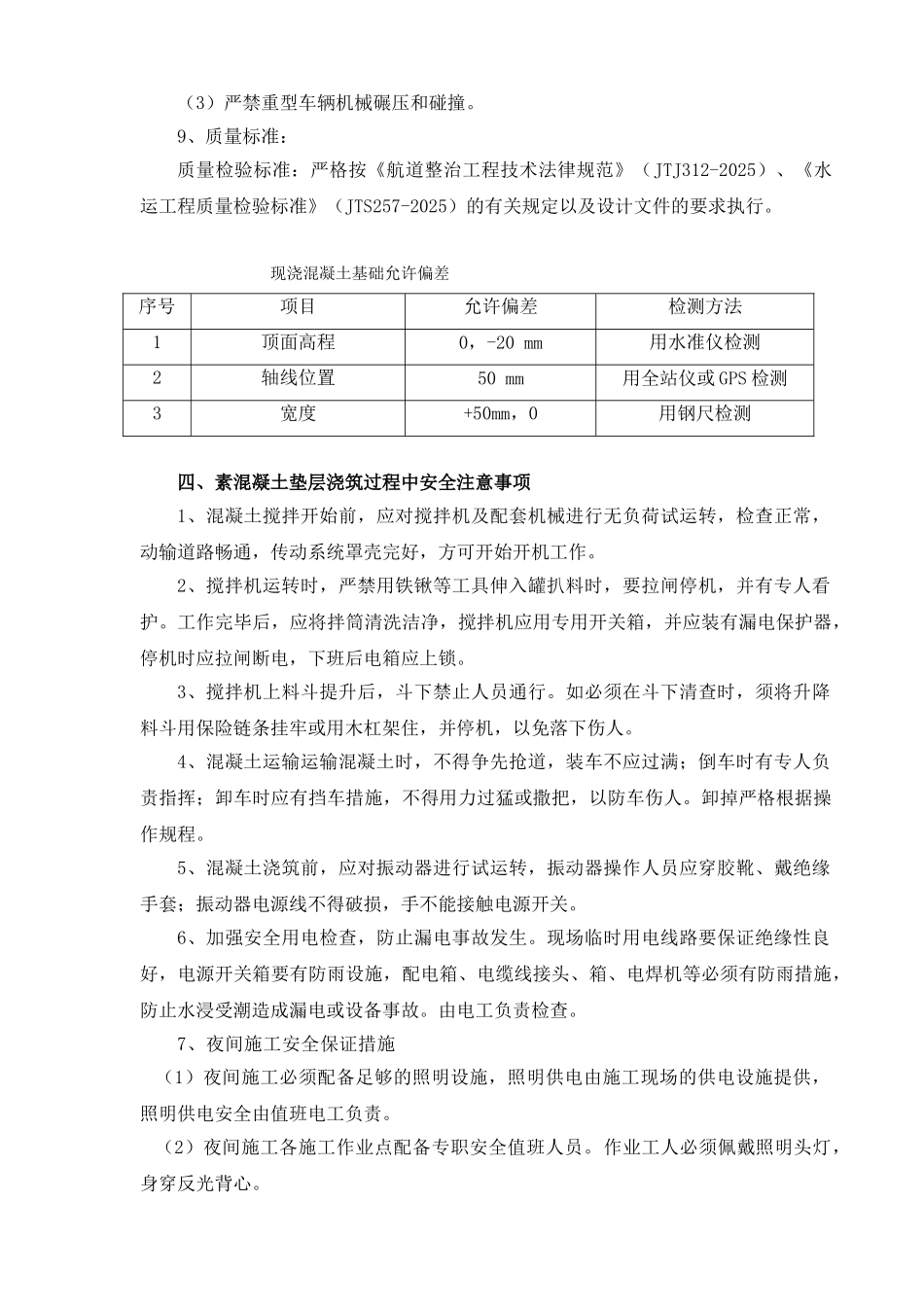

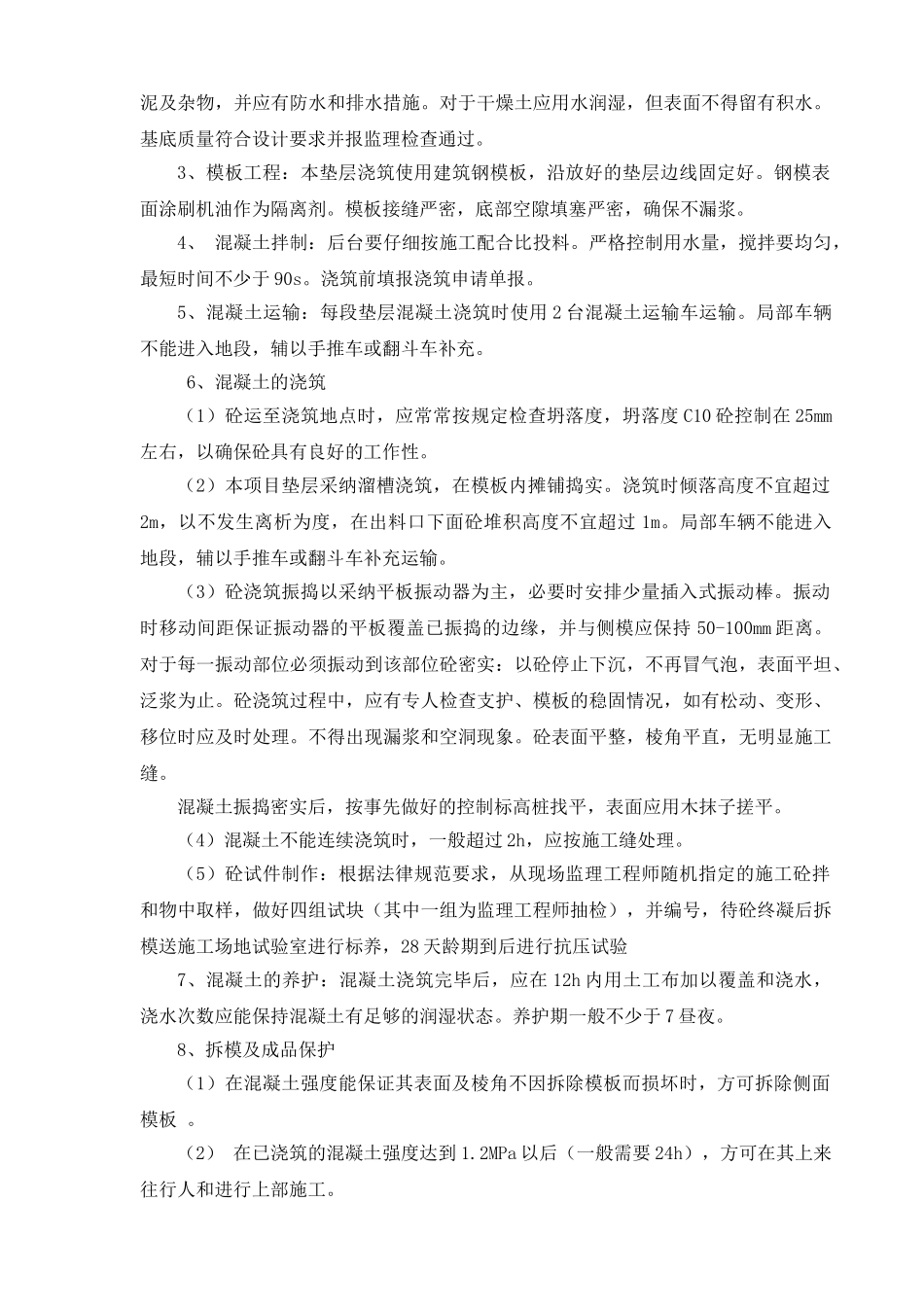

3、模板工程:本垫
