编号 D — 1 — 02 绿地望海 CBD 工程(A 区)建 设 监 理 工 作 月 报2010 年 9 月 1 日~ 20 10 年 9 月 30 日内容提要:本月工程形象进度完成情况工程签证情况本月工程情况评述下月监理工作打算监理单位上海协恒工程管理有限公司总监理工程师工程名称绿地望海 CBD设计单位上海华东建设进展设计有限公司建设单位上海绿地奉贤置业有限公司施工单位上海域邦建设工程有限公司计划完成总进度计划还在修正和完善实际完成A 区:2#楼二结构施工完成约三成,5#楼主体结构 17 层,裙房三层,3#、4#楼 10 层主体结构已完成
原因分析与总进度计划要求基本持平
工程签证情况专题报告例会纪要4 份 内容简要定期工程例会和 B 区专题会议工程质量签证28 份 内容简要原材料报审、隐蔽验收、检验批验收
向施工单位发出的通知指示指令8 份 内容简要有关钢筋绑扎质量和施工安全,材料质量控制的要求

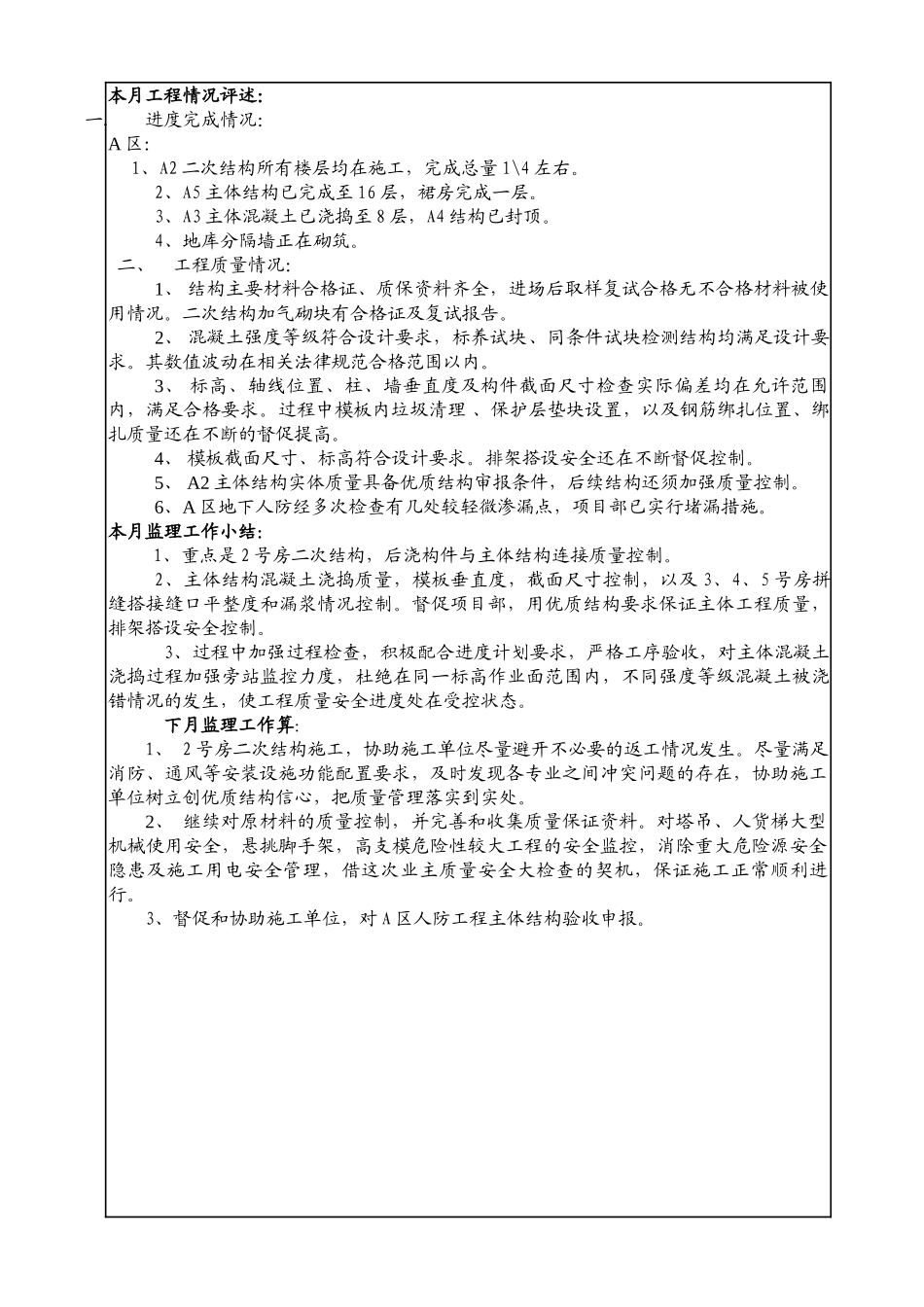

施工单位提出的各种报告4 份 内容简要周工作简报工程付款签证内容简要本月工程情况评述:一.进度完成情况:A 区: 1、A2 二次结构所有楼层均在施工,完成总量 1\4 左右
2、A5 主体结构已完成至 16 层,裙房完成一层
3、A3 主体混凝土已浇捣至 8 层,A4 结构已封顶
4、地库分隔墙正在砌筑
二、 工程质量情况:1、 结构主要材料合格证、质保资料齐全,进场后取样复试合格无不合格材料被使用情况
二次结构加气砌块有合格证及复试报告
2、 混凝土强度等级符合设计要求,标养试块、同条件试块检测结构均满足设计要求
其数值波动在相关法律规范合格范围以内
3、 标高、轴线位置、柱、墙垂直度及构件截面尺寸检查实际偏差均在允许范围内,满足合格要求
过程中模板内垃圾清理 、保护层垫块设置,以及钢筋绑扎位置、绑扎质量还在不断的督促提高
4、 模板截面尺寸、标高符合设计要求
