目 录一、建筑构造……………………………
……………………
1二、地面与楼面工程监理细则………………………………
2三、装饰工程监理细则………………………………………
3四、门窗工程监理细则………………………………………
5五、屋面工程监理细则………………………………………

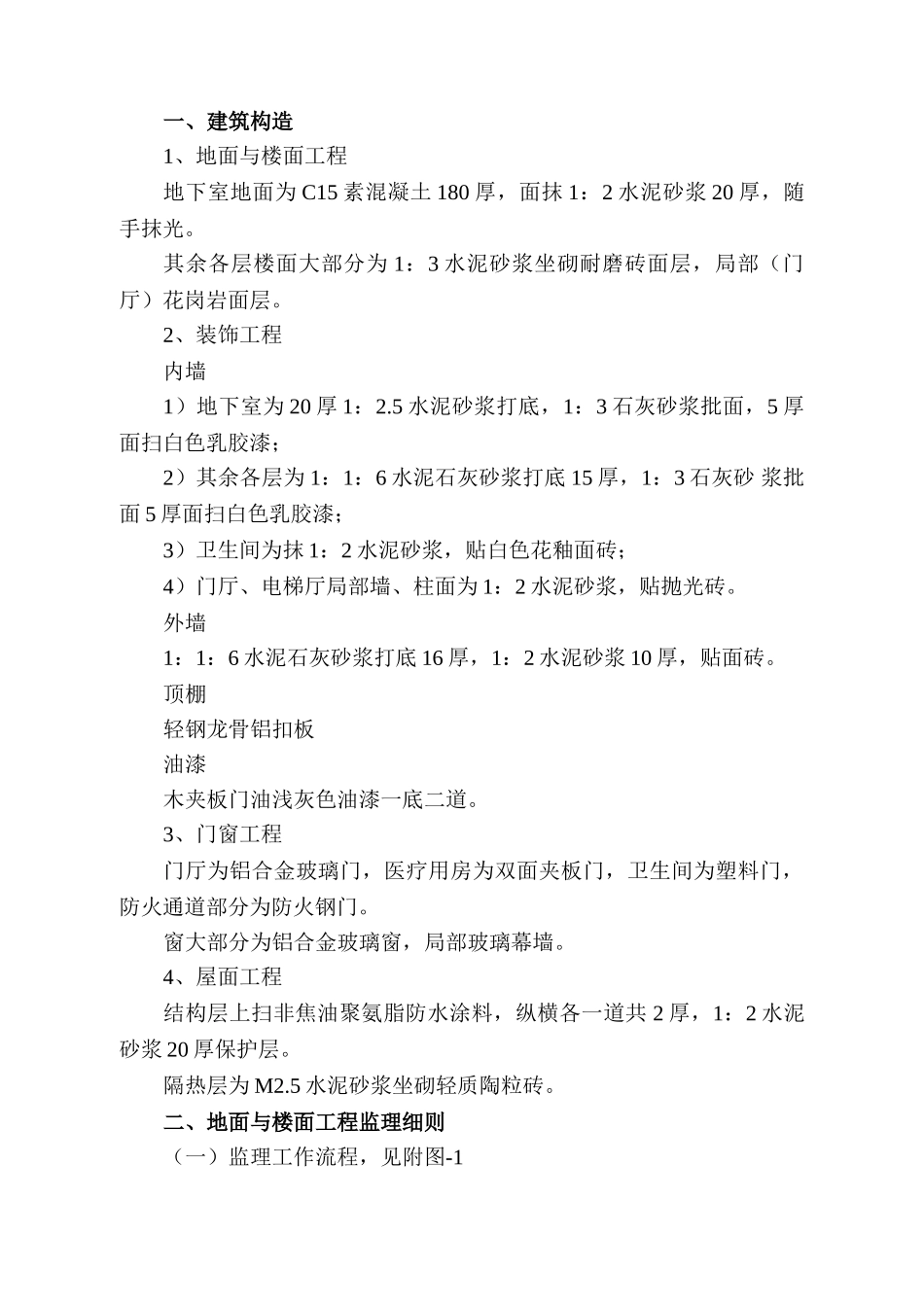

7一、建筑构造1、地面与楼面工程地下室地面为 C15 素混凝土 180 厚,面抹 1:2 水泥砂浆 20 厚,随手抹光
其余各层楼面大部分为 1:3 水泥砂浆坐砌耐磨砖面层,局部(门厅)花岗岩面层
2、装饰工程内墙1)地下室为 20 厚 1:2
5 水泥砂浆打底,1:3 石灰砂浆批面,5 厚面扫白色乳胶漆;2)其余各层为 1:1:6 水泥石灰砂浆打底 15 厚,1:3 石灰砂 浆批面 5 厚面扫白色乳胶漆;3)卫生间为抹 1:2 水泥砂浆,贴白色花釉面砖;4)门厅、电梯厅局部墙、柱面为 1:2 水泥砂浆,贴抛光砖
外墙1:1:6 水泥石灰砂浆打底 16 厚,1:2 水泥砂浆 10 厚,贴面砖
顶棚轻钢龙骨铝扣板油漆木夹板门油浅灰色油漆一底二道
3、门窗工程门厅为铝合金玻璃门,医疗用房为双面夹板门,卫生间为塑料门,防火通道部分为防火钢门
窗大部分为铝合金玻璃窗,局部玻璃幕墙
4、屋面工程结构层上扫非焦油聚氨脂防水涂料,纵横各一道共 2 厚,1:2 水泥砂浆 20 厚保护层
隔热层为 M2
5 水泥砂浆坐砌轻质陶粒砖

二、地面与楼面工程监理细则(一)监理工作流程,见附图-1(二)监理内容1、地下室地面监理内容1)观察检查基层应清扫、冲洗洁净;2)用水准仪测设塌饼标志及柱、墙上弹出的水平线以检查厚度、标高、坡度;3)检查原材料及配合比试验报告,搅拌时控制各种材料用量、拌合均匀;4)地面垫层采纳区段(分片)进行浇筑,宽度 3-4M;5)混凝土浇筑完终凝后,浇水养护不少于 7 昼夜,待强度达1
2MPa 才能
