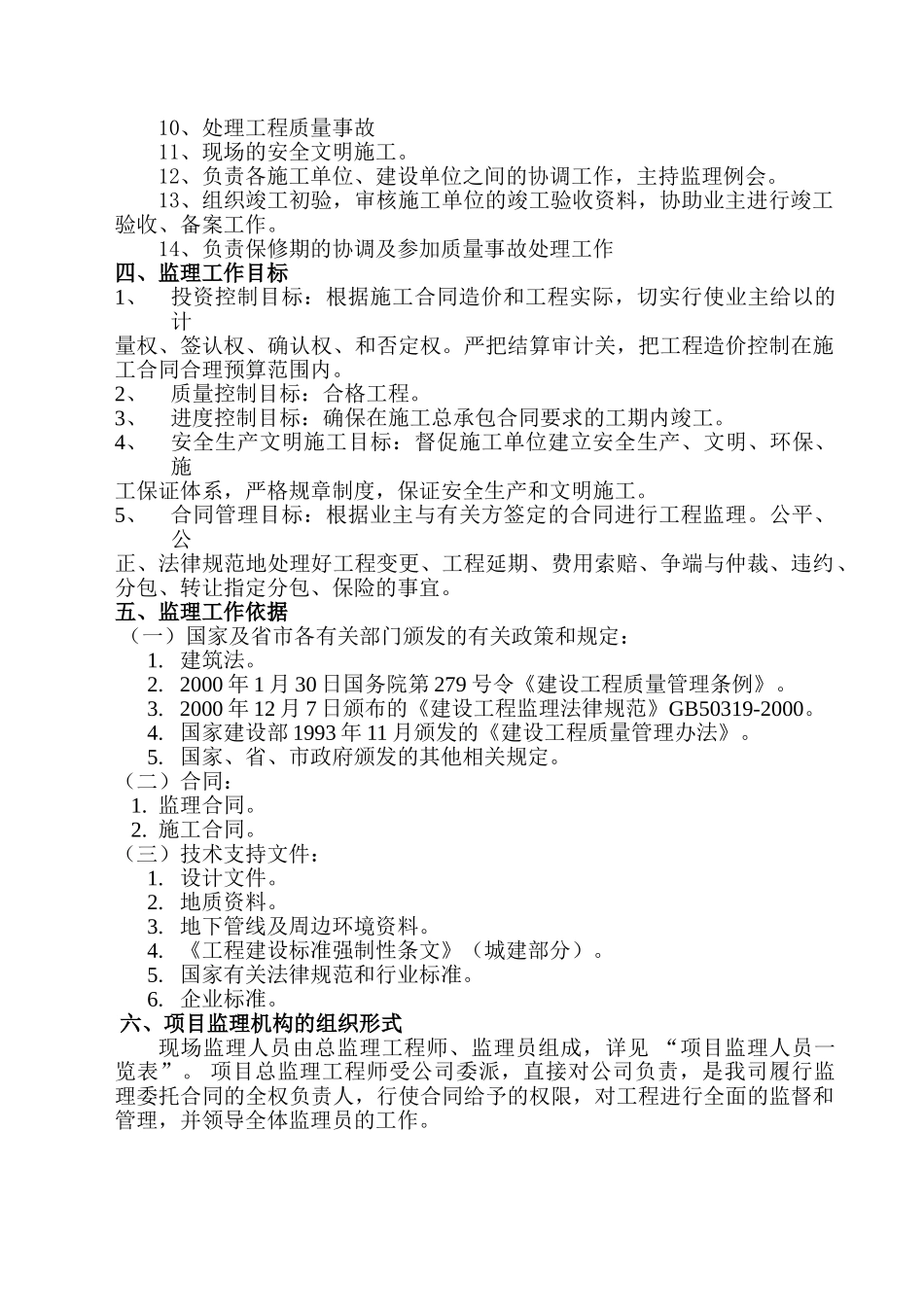

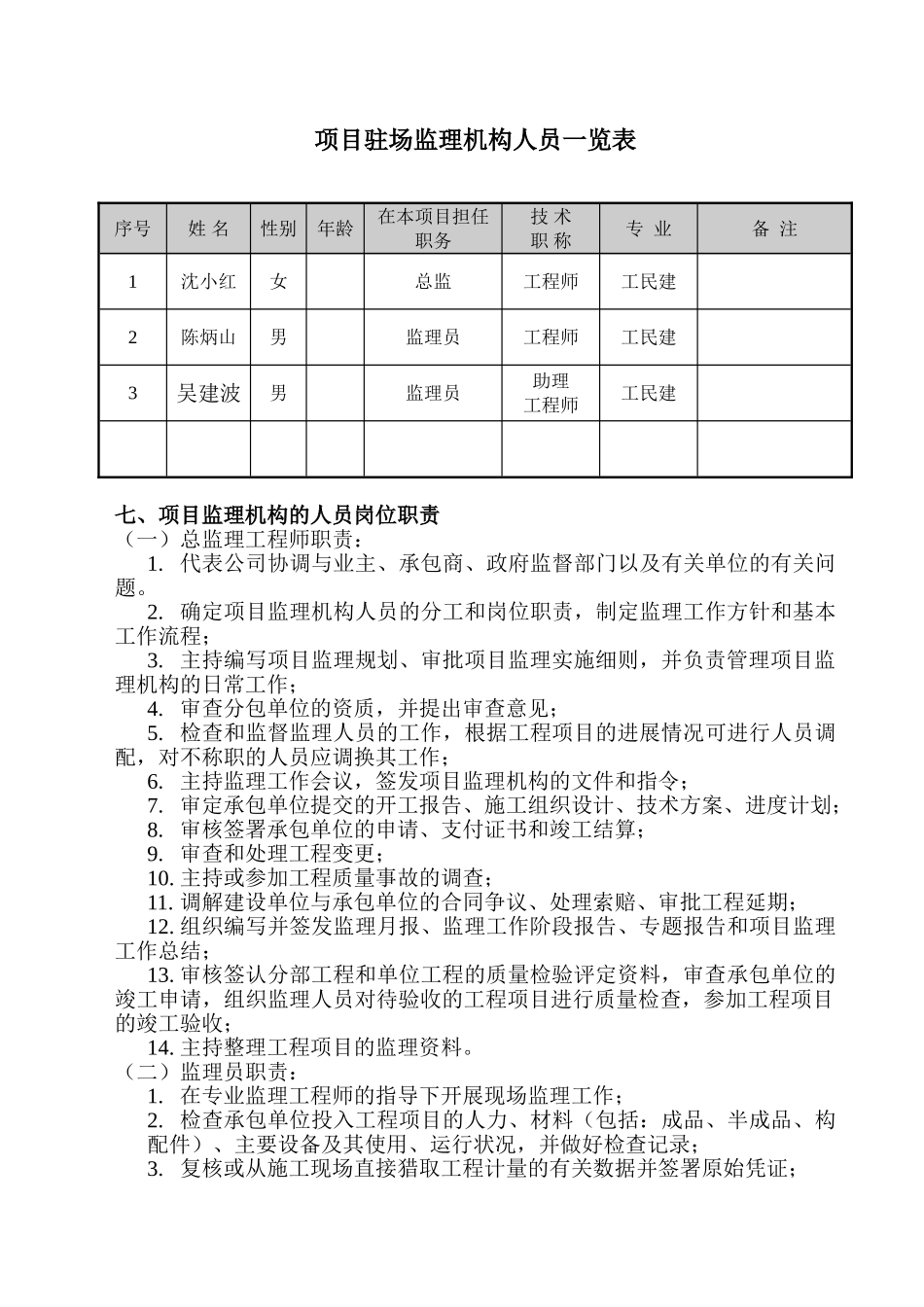

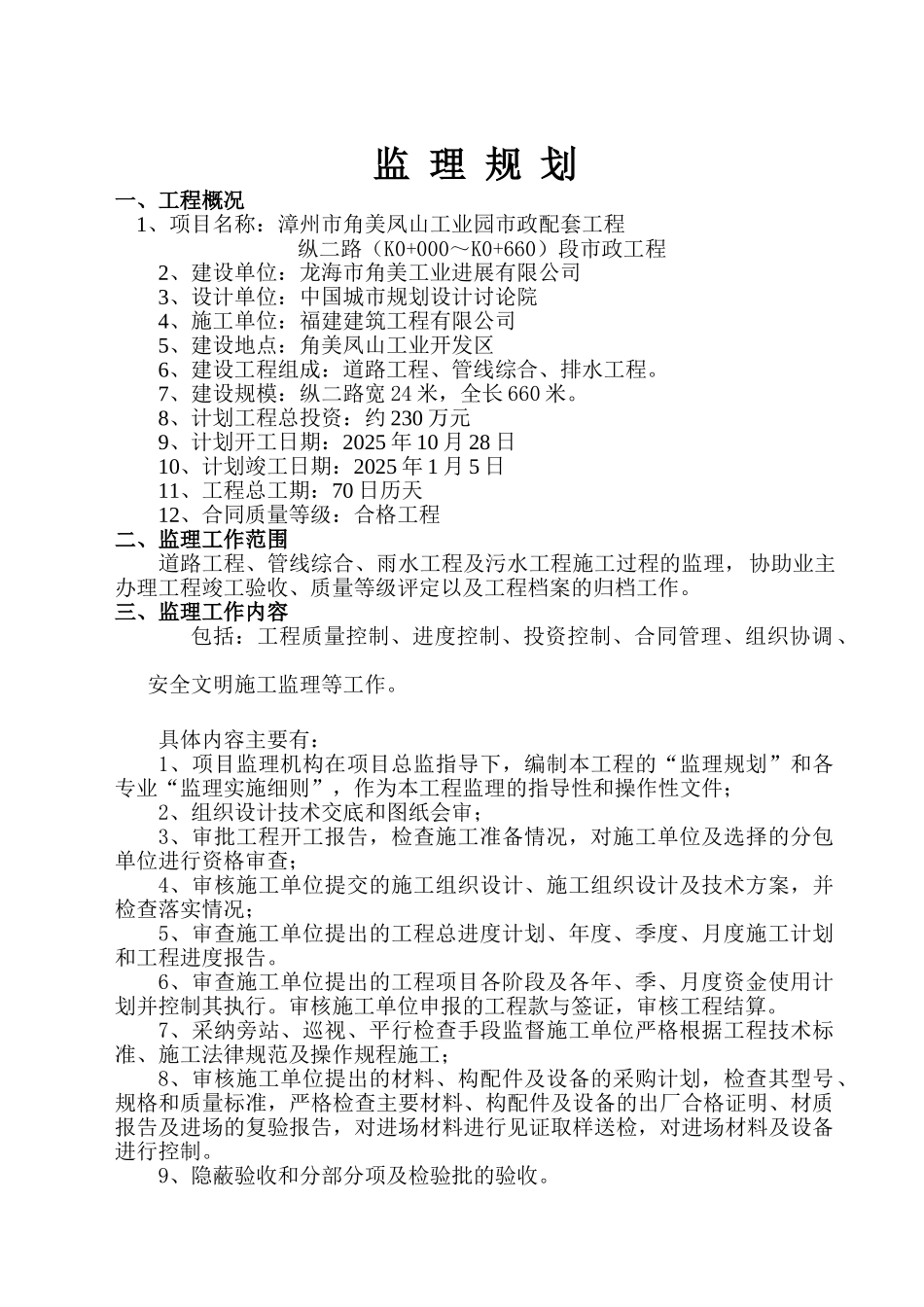

监 理 规 划一、工程概况 1、项目名称:漳州市角美凤山工业园市政配套工程纵二路(K0+000~K0+660)段市政工程2、建设单位:龙海市角美工业进展有限公司3、设计单位:中国城市规划设计讨论院4、施工单位:福建建筑工程有限公司 5、建设地点:角美凤山工业开发区6、建设工程组成:道路工程、管线综合、排水工程。7、建设规模:纵二路宽 24 米,全长 660 米。8、计划工程总投资:约 230 万元9、计划开工日期:2025 年 10 月 28 日10、计划竣工日期:2025 年 1 月 5 日11、工程总工期:70 日历天12、合同质量等级:合格工程二、监理工作范围道路工程、管线综合、雨水工程及污水工程施工过程的监理,协助业主办理工程竣工验收、质量等级评定以及工程档案的归档工作。三、监理工作内容包括:工程质量控制、进度控制、投资控制、合同管理、组织协调、安全文明施工监理等工作。具体内容主要有:1、项目监理机构在项目总监指导下,编制本工程的“监理规划”和各专业“监理实施细则”,作为本工程监理的指导性和操作性文件;2、组织设计技术交底和图纸会审; 3、审批工程开工报告,检查施工准备情况,对施工单位及选择的分包单位进行资格审查;4、审核施工单位提交的施工组织设计、施工组织设计及技术方案,并检查落实情况;5、审查施工单位提出的工程总进度计划、年度、季度、月度施工计划和工程进度报告。6、审查施工单位提出的工程项目各阶段及各年、季、月度资金使用计划并控制其执行。审核施工单位申报的工程款与签证,审核工程结算。7、采纳旁站、巡视、平行检查手段监督施工单位严格根据工程技术标准、施工法律规范及操作规程施工;8、审核施工单位提出的材料、构配件及设备的采购计划,检查其型号、规格和质量标准,严格检查主要材料、构配件及设备的出厂合格证明、材质报告及进场的复验报告,对进场材料进行见证取样送检,对进场材料及设备进行控制。9、隐蔽验收和分部分项及检验批的验收。10、处理工程质量事故11、现场的安全文明施工。12、负责各施工单位、建设单位之间的协调工作,主持监理例会。13、组织竣工初验,审核施工单位的竣工验收资料,协助业主进行竣工验收、备案工作。14、负责保修期的协调及参加质量事故处理工作四、监理工作目标1、投资控制目标:根据施工合同造价和工程实际,切实行使业主给以的计量权、签认权、确认权、和否定权。严把结算审计关,把工程造价控制在施工合同合理预算范围内。2、质量控制...
