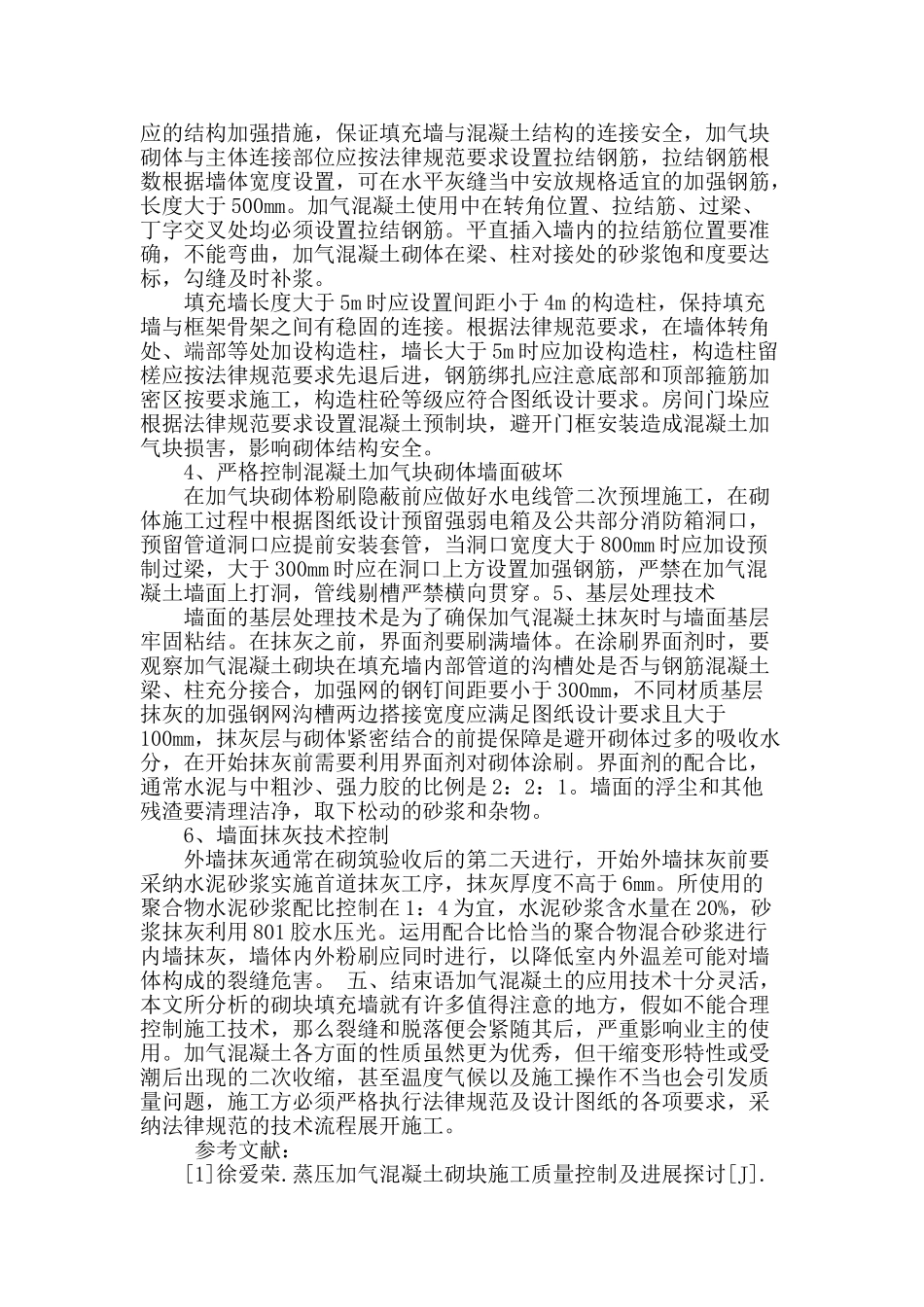

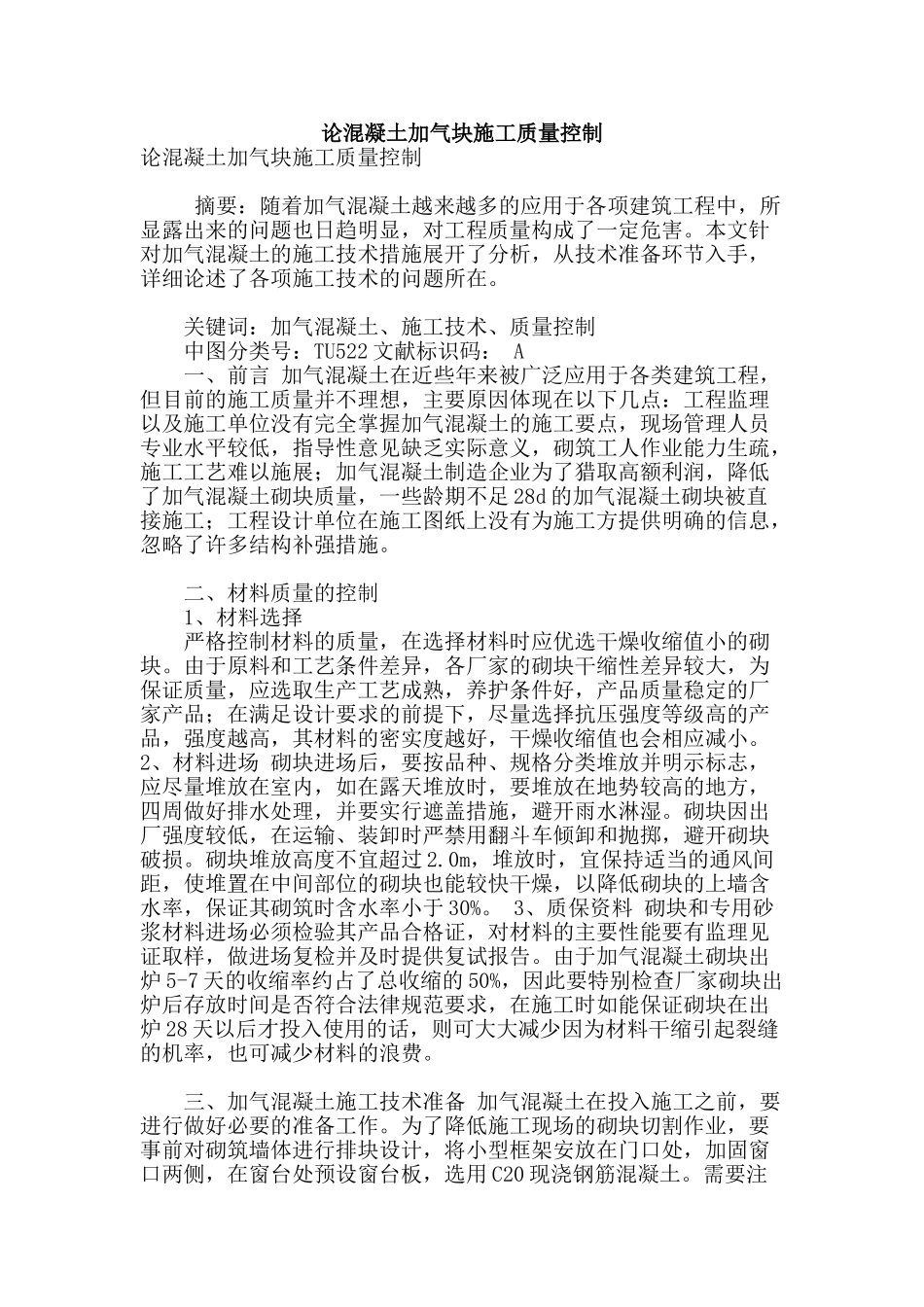

论混凝土加气块施工质量控制论混凝土加气块施工质量控制 摘要:随着加气混凝土越来越多的应用于各项建筑工程中,所显露出来的问题也日趋明显,对工程质量构成了一定危害。本文针对加气混凝土的施工技术措施展开了分析,从技术准备环节入手,详细论述了各项施工技术的问题所在。 关键词:加气混凝土、施工技术、质量控制 中图分类号:TU522 文献标识码: A 一、前言 加气混凝土在近些年来被广泛应用于各类建筑工程,但目前的施工质量并不理想,主要原因体现在以下几点:工程监理以及施工单位没有完全掌握加气混凝土的施工要点,现场管理人员专业水平较低,指导性意见缺乏实际意义,砌筑工人作业能力生疏,施工工艺难以施展;加气混凝土制造企业为了猎取高额利润,降低了加气混凝土砌块质量,一些龄期不足 28d 的加气混凝土砌块被直接施工;工程设计单位在施工图纸上没有为施工方提供明确的信息,忽略了许多结构补强措施。 二、材料质量的控制 1、材料选择 严格控制材料的质量,在选择材料时应优选干燥收缩值小的砌块。由于原料和工艺条件差异,各厂家的砌块干缩性差异较大,为保证质量,应选取生产工艺成熟,养护条件好,产品质量稳定的厂家产品;在满足设计要求的前提下,尽量选择抗压强度等级高的产品,强度越高,其材料的密实度越好,干燥收缩值也会相应减小。2、材料进场 砌块进场后,要按品种、规格分类堆放并明示标志,应尽量堆放在室内,如在露天堆放时,要堆放在地势较高的地方,四周做好排水处理,并要实行遮盖措施,避开雨水淋湿。砌块因出厂强度较低,在运输、装卸时严禁用翻斗车倾卸和抛掷,避开砌块破损。砌块堆放高度不宜超过 2.0m,堆放时,宜保持适当的通风间距,使堆置在中间部位的砌块也能较快干燥,以降低砌块的上墙含水率,保证其砌筑时含水率小于 30%。 3、质保资料 砌块和专用砂浆材料进场必须检验其产品合格证,对材料的主要性能要有监理见证取样,做进场复检并及时提供复试报告。由于加气混凝土砌块出炉 5-7 天的收缩率约占了总收缩的 50%,因此要特别检查厂家砌块出炉后存放时间是否符合法律规范要求,在施工时如能保证砌块在出炉 28 天以后才投入使用的话,则可大大减少因为材料干缩引起裂缝的机率,也可减少材料的浪费。 三、加气混凝土施工技术准备 加气混凝土在投入施工之前,要进行做好必要的准备工作。为了降低施工现场的砌块切割作业,要事前对砌筑墙体进行排块设计,将小型框架安放在门口...
