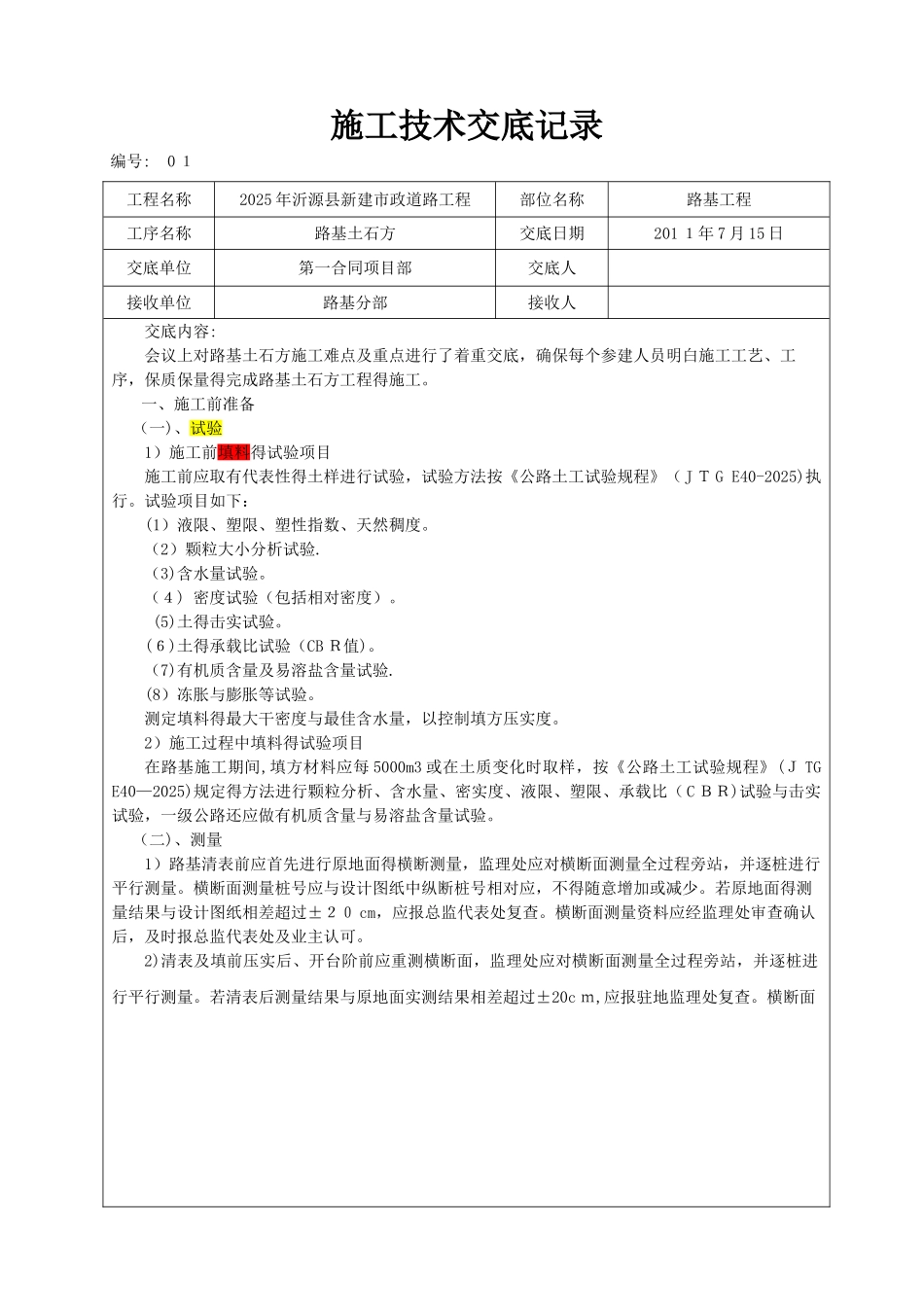

施工技术交底记录编号: 0 1 工程名称2025 年沂源县新建市政道路工程部位名称路基工程工序名称路基土石方交底日期201 1年 7 月 15 日交底单位第一合同项目部交底人接收单位路基分部接收人交底内容:会议上对路基土石方施工难点及重点进行了着重交底,确保每个参建人员明白施工工艺、工序,保质保量得完成路基土石方工程得施工
一、施工前准备(一)、试验1)施工前填料得试验项目施工前应取有代表性得土样进行试验,试验方法按《公路土工试验规程》(J T G E40-2025)执行
试验项目如下: (1)液限、塑限、塑性指数、天然稠度
(2)颗粒大小分析试验
(3)含水量试验
(4) 密度试验(包括相对密度)
(5)土得击实试验
(6)土得承载比试验(CB R值)
(7)有机质含量及易溶盐含量试验
(8)冻胀与膨胀等试验
测定填料得最大干密度与最佳含水量,以控制填方压实度
2)施工过程中填料得试验项目在路基施工期间,填方材料应每 5000m3 或在土质变化时取样,按《公路土工试验规程》(J TG E40—2025)规定得方法进行颗粒分析、含水量、密实度、液限、塑限、承载比( C BR)试验与击实试验,一级公路还应做有机质含量与易溶盐含量试验
(二)、测量1)路基清表前应首先进行原地面得横断测量,监理处应对横断面测量全过程旁站,并逐桩进行平行测量
横断面测量桩号应与设计图纸中纵断桩号相对应,不得随意增加或减少
若原地面得测量结果与设计图纸相差超过±20 cm,应报总监代表处复查
横断面测量资料应经监理处审查确认后,及时报总监代表处及业主认可
2)清表及填前压实后、开台阶前应重测横断面,监理处应对横断面测量全过程旁站,并逐桩进行平行测量
若清表后测量结果与原地面实测结果相差超过±20c m,应报驻地监理处复查

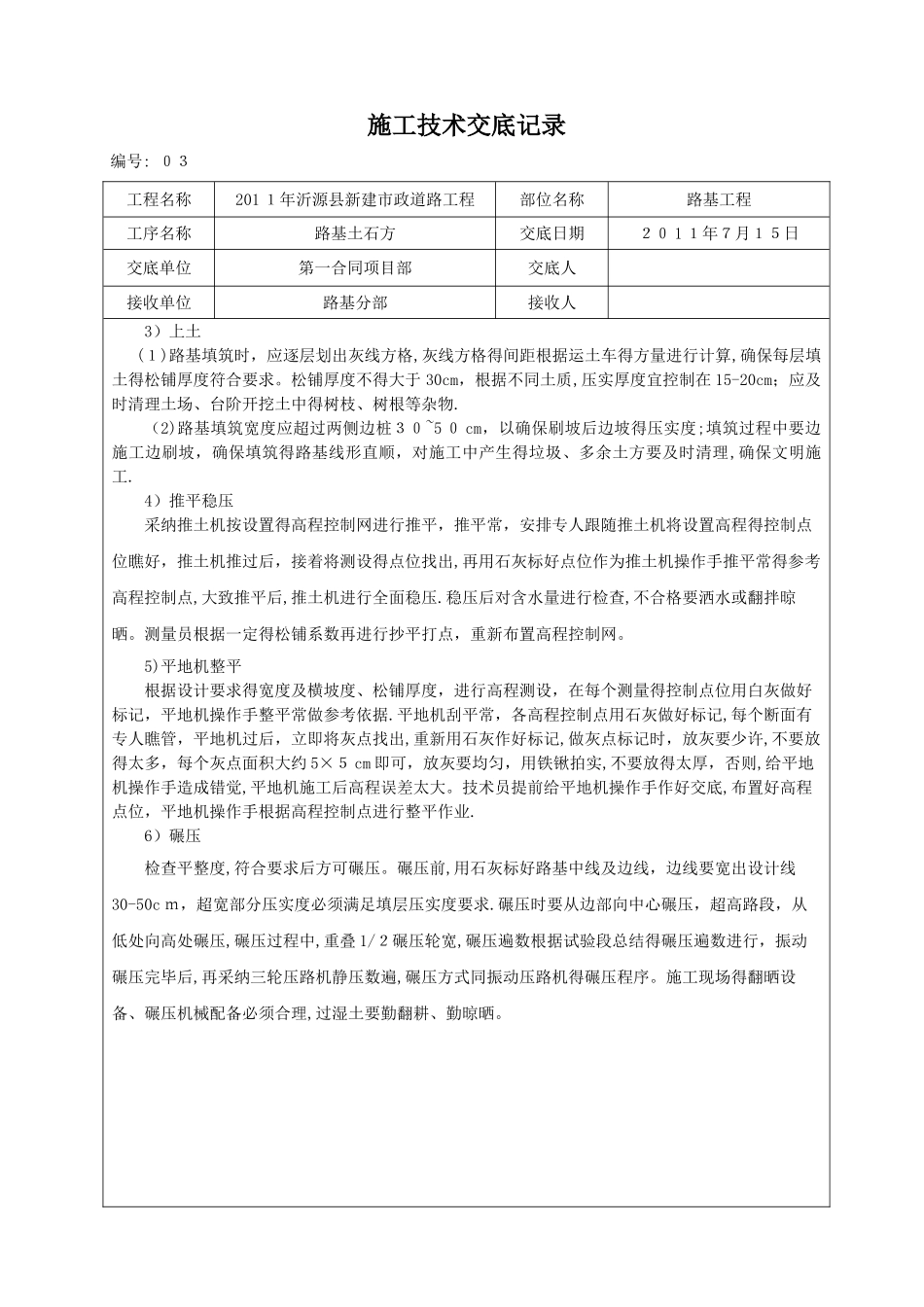

横断面施工技术交底记录编号: 0 2 工程名称2 0 11 年沂源县新建
