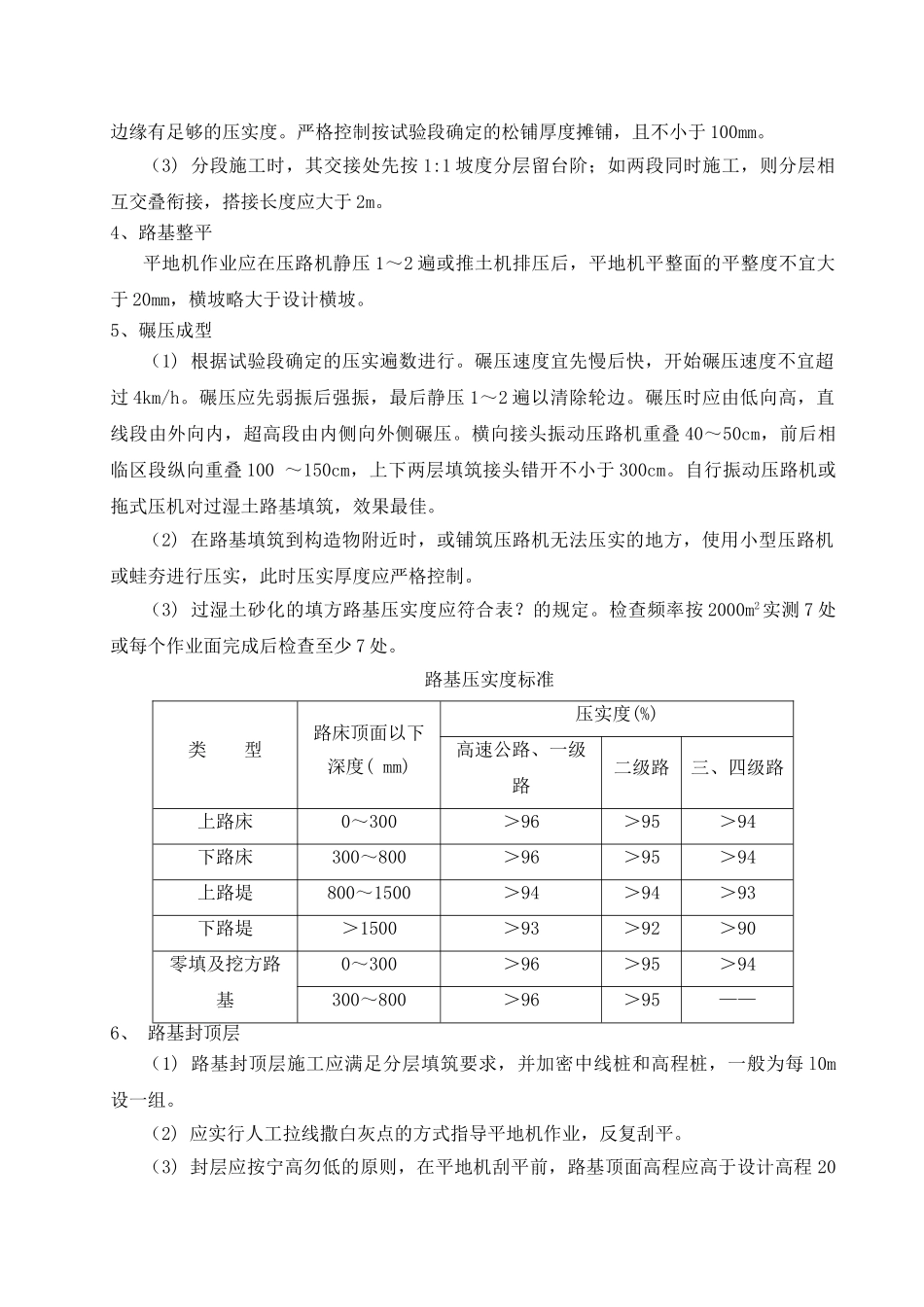

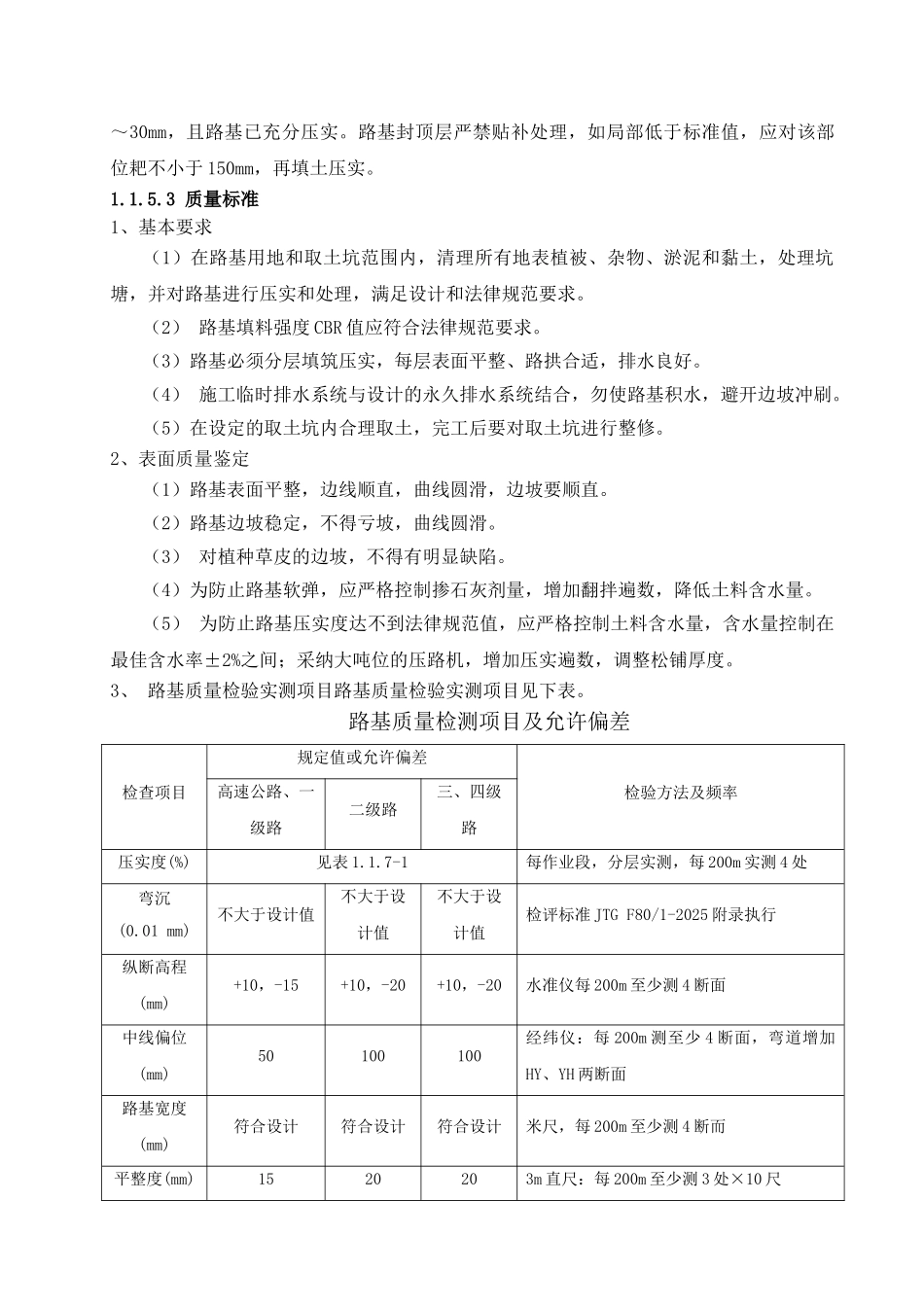

5 过湿土路基施工工艺标准1
1 工艺流程测量放样→备土→掺灰→挖拌→闷放→灰土运输→布料、摊铺→晾晒→粉碎、整平→碾压成型→自检、交验
2 操作方法1、灰土掺拌有路拌法和闷料法两种方法
(1)路拌法: 先在路基上铺上适当层厚的湿黏土翻晒,中间辅以铧犁翻耕,初平后,打网格,按计算单位面积的掺灰量人工铺灰;然后用翻铧犁、旋耕犁进行翻拌、晾晒、往复多次,直至灰土颜色一致
也可用宝马拌和机进行拌和 1~2 遍,一般情况下可颜色均匀
(2)闷料法 :取土场的湿土用挖掘机挖出堆放,滤水 2~3d,然后掺人设计灰量的60%~70%
其方法是一层土、一层石灰、再一层土、一层石灰,直至达到要求掺入的石灰剂量,翻拌灰土堆,堆放,闷放 24h(第二次拌灰过程也可在路基上进行,只需翻拌)
灰土掺拌无论采纳哪种方法都应遵循下面原则:(1) 掺拌的素土进行整形、量测松方体积和含水率,根据土堆总体积和对应含水率设计掺量,用固定容器量生石灰量
(2) 采纳挖土机进行掺拌作业,翻拌可用装载机或挖掘机
(3) 将翻拌好的土料运至混合料区进行闷放,使生石灰充分消解,一般闷料需 1~2d
(4) 混合料应及时运至路基填筑,随时摊铺、整平、压实,如较长时间无法用于填筑,应实行覆盖措施,做好混合料存放区的排水
(5) 用运输车运到路基,用铧犁或拌和机进行翻拌
2、 测量放线根据施工要求加密坐标点、水准点控制网,在开工前对导线、中线及高程进行复测
施工时全段每 100m 设置一个中心桩(百米桩),曲线段加密至 20m 一个中心桩;每 200m设临时水准点
各流水作业段每 20m 设一组边桩
3、布料、摊铺(1) 路基填筑段作业面不宜过长,要根据机械数量的配备确定作业面,能保证尽快成,即“群机作业、小段成活”,保证灰土混合料施工的时效
(2) 路基填筑时,自卸车上土,摊铺机摊铺;卸料时应采纳
