技 术 交 底 记 录制表机关:天津市市政工程局批准文号:质监字〔2001〕315 号 表 号:通用管表 004注:含设计和施工方案交底

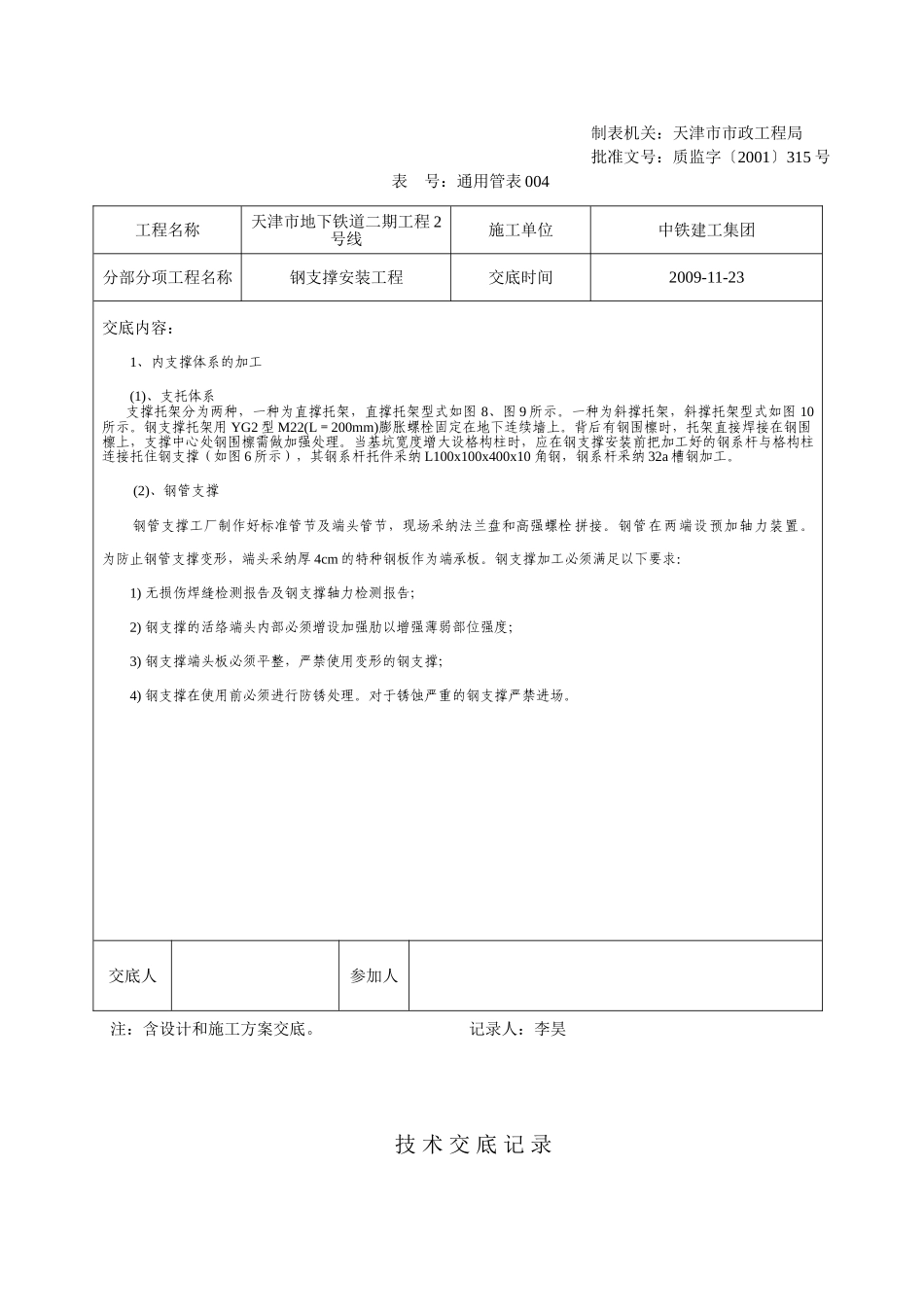

记录人:李昊工程名称天津市地下铁道二期工程 2号线施工单位中铁建工集团北方公司分部分项工程名称钢支撑安装工程交底时间2009-11-23交底内容:一、施工范围及内容靖江路站明挖基坑标准段共设有 5 层水平钢支撑,第三层为双拼钢支撑,2 号出入口为三层钢支撑,其中出入口北侧和东西两侧地下墙采钻孔灌注桩围护,第二、三、道钢支撑与灌注桩接触面之间设置钢围檩,如图 1 所示
钢支撑与围檩节点图,刚挂件要求钢板厚度为 20mm,图 2 所示,有斜撑处支撑两端设置抗剪蹬
第一道钢支撑支撑于顶圈梁预埋钢板上,第二、三、道支撑南侧直接顶在地连墙上,当有钢围檩时,预埋底座焊接于钢围檩上或直接顶到围檩上
水平间距标准段为 2450~3200mm
钢支撑型号为:第一道支撑采纳 Φ600mm 钢管,壁厚 12mm;其他支撑采纳 Φ609mm 钢管,壁厚16mm;钢材材质均为 Q235
钢支撑安装时预加 50%的支撑设计轴力
支撑钢管的连接采纳高强螺栓
交底人参加人技 术 交 底 记 录制表机关:天津市市政工程局批准文号:质监字〔2001〕315 号 表 号:通用管表 004注:含设计和施工方案交底

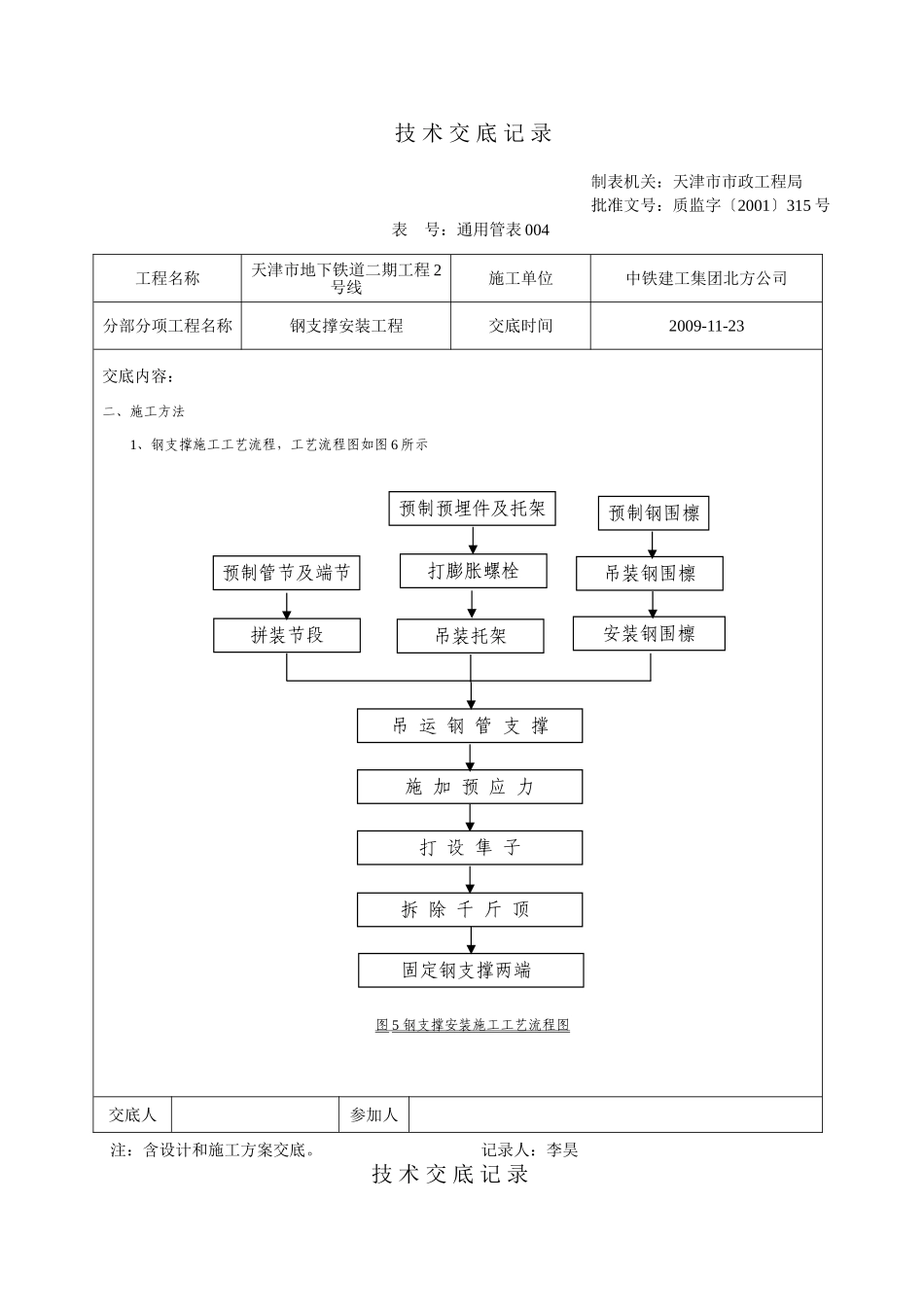

记录人:李昊技 术 交 底 记 录工程名称天津市地下铁道二期工程 2号线施工单位中铁建工集团北方公司分部分项工程名称钢支撑安装工程交底时间2009-11-23交底内容:二、施工方法1、钢支撑施工工艺流程,工艺流程图如图 6 所示图 5 钢支撑安装施工工艺流程图 交底人参加人预制管节及端节预制预埋件及托架打膨胀螺栓安装钢围檩吊装钢围檩吊 运 钢 管 支 撑拼装节段施 加 预 应 力打 设 隼 子拆 除 千 斤 顶 吊装托架固定钢支撑两端 预制钢围檩制表机关:天津市市
