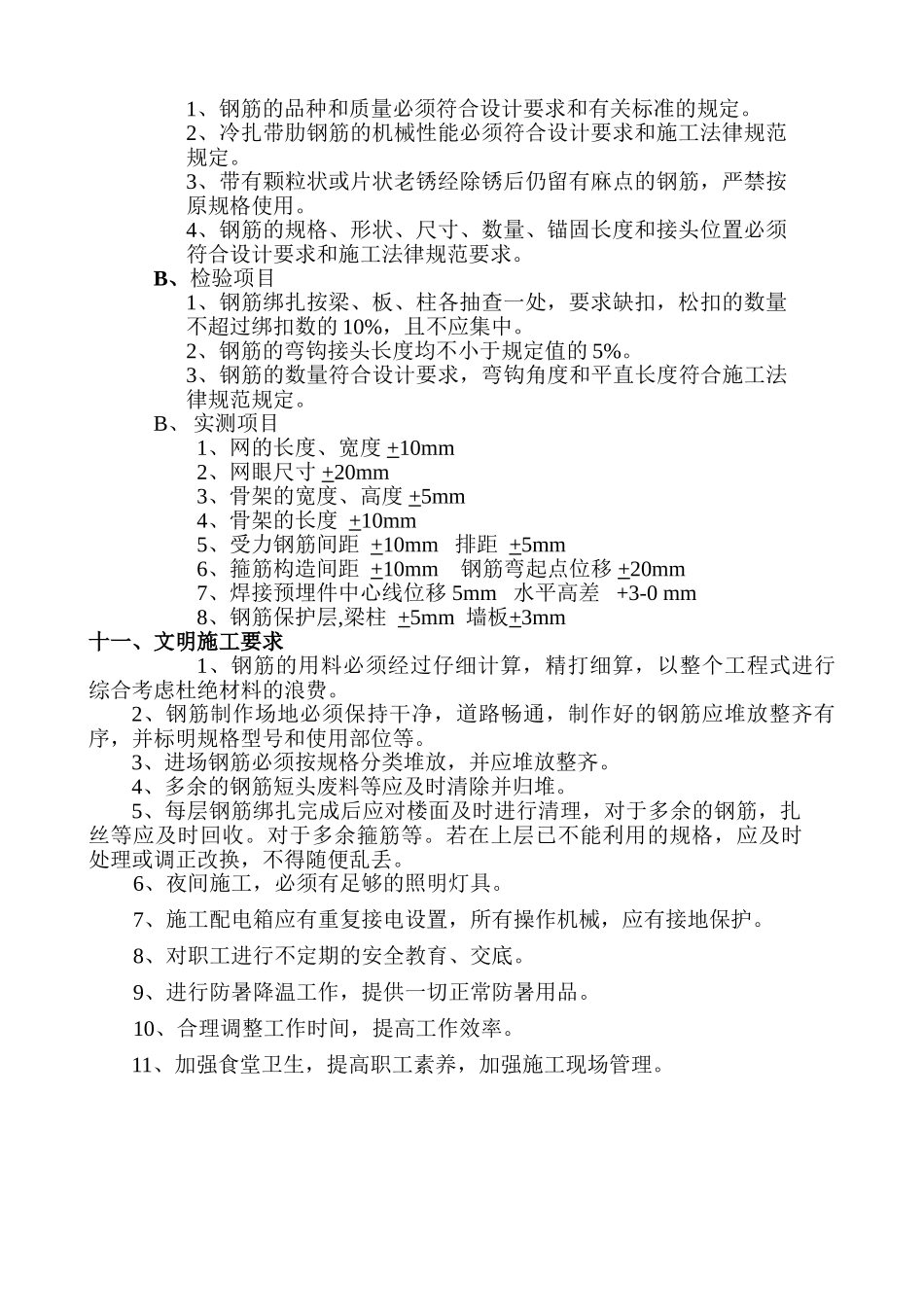

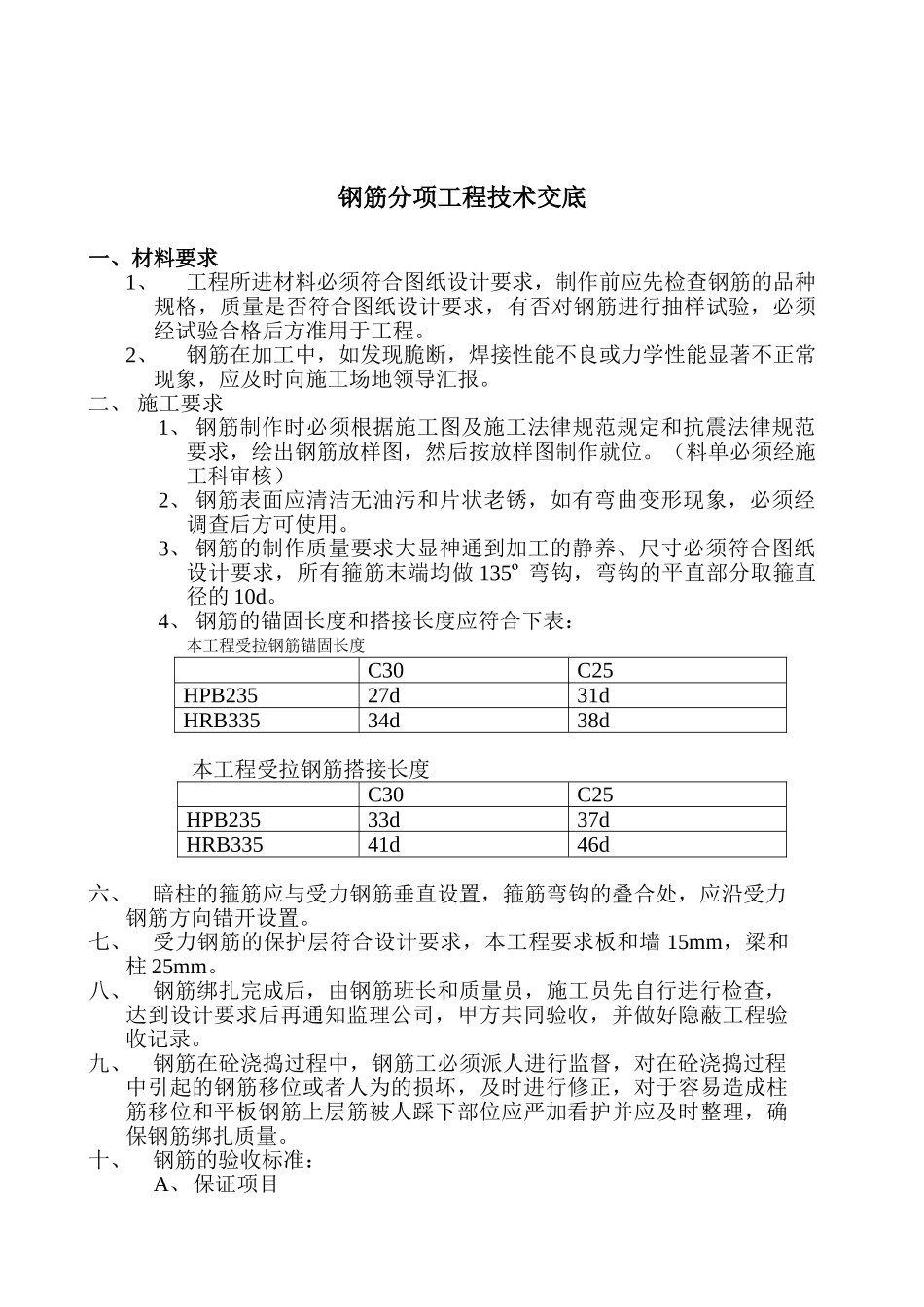

钢筋分项工程技术交底一、材料要求1、工程所进材料必须符合图纸设计要求,制作前应先检查钢筋的品种规格,质量是否符合图纸设计要求,有否对钢筋进行抽样试验,必须经试验合格后方准用于工程。2、钢筋在加工中,如发现脆断,焊接性能不良或力学性能显著不正常现象,应及时向施工场地领导汇报。二、 施工要求1、 钢筋制作时必须根据施工图及施工法律规范规定和抗震法律规范要求,绘出钢筋放样图,然后按放样图制作就位。(料单必须经施工科审核)2、 钢筋表面应清洁无油污和片状老锈,如有弯曲变形现象,必须经调查后方可使用。3、 钢筋的制作质量要求大显神通到加工的静养、尺寸必须符合图纸设计要求,所有箍筋末端均做 135º 弯钩,弯钩的平直部分取箍直径的 10d。4、 钢筋的锚固长度和搭接长度应符合下表:本工程受拉钢筋锚固长度C30C25HPB23527d31dHRB33534d38d本工程受拉钢筋搭接长度C30C25HPB23533d37dHRB33541d46d六、暗柱的箍筋应与受力钢筋垂直设置,箍筋弯钩的叠合处,应沿受力钢筋方向错开设置。七、受力钢筋的保护层符合设计要求,本工程要求板和墙 15mm,梁和柱 25mm。八、钢筋绑扎完成后,由钢筋班长和质量员,施工员先自行进行检查,达到设计要求后再通知监理公司,甲方共同验收,并做好隐蔽工程验收记录。九、钢筋在砼浇捣过程中,钢筋工必须派人进行监督,对在砼浇捣过程中引起的钢筋移位或者人为的损坏,及时进行修正,对于容易造成柱筋移位和平板钢筋上层筋被人踩下部位应严加看护并应及时整理,确保钢筋绑扎质量。十、钢筋的验收标准:A、保证项目1、钢筋的品种和质量必须符合设计要求和有关标准的规定。2、冷扎带肋钢筋的机械性能必须符合设计要求和施工法律规范规定。3、带有颗粒状或片状老锈经除锈后仍留有麻点的钢筋,严禁按原规格使用。4、钢筋的规格、形状、尺寸、数量、锚固长度和接头位置必须符合设计要求和施工法律规范要求。B、检验项目1、钢筋绑扎按梁、板、柱各抽查一处,要求缺扣,松扣的数量不超过绑扣数的 10%,且不应集中。2、钢筋的弯钩接头长度均不小于规定值的 5%。3、钢筋的数量符合设计要求,弯钩角度和平直长度符合施工法律规范规定。B、 实测项目1、网的长度、宽度 +10mm2、网眼尺寸 +20mm3、骨架的宽度、高度 +5mm4、骨架的长度 +10mm5、受力钢筋间距 +10mm 排距 +5mm6、箍筋构造间距 +10mm 钢筋弯起点位移 +20mm7、焊接预埋件中心线位移 5mm 水平高差 +3-0 mm8、钢筋保护...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢筋分项工程技术交底2

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
