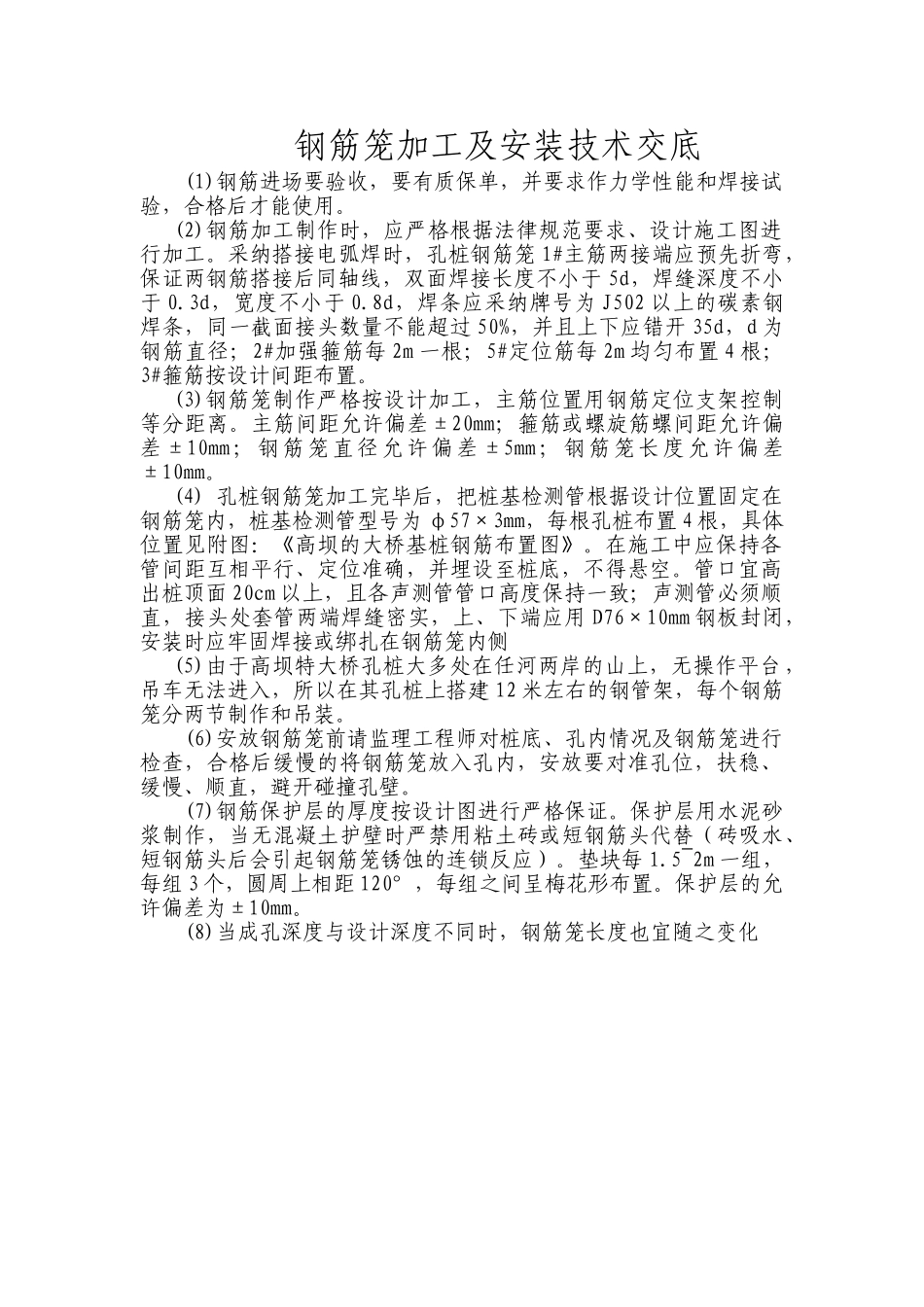

钢筋笼加工及安装技术交底 (1)钢筋进场要验收,要有质保单,并要求作力学性能和焊接试验,合格后才能使用
(2)钢筋加工制作时,应严格根据法律规范要求、设计施工图进行加工
采纳搭接电弧焊时,孔桩钢筋笼 1#主筋两接端应预先折弯,保证两钢筋搭接后同轴线,双面焊接长度不小于 5d,焊缝深度不小于 0
3d,宽度不小于 0
8d,焊条应采纳牌号为 J502 以上的碳素钢焊条,同一截面接头数量不能超过 50%,并且上下应错开 35d,d 为钢筋直径;2#加强箍筋每 2m 一根;5#定位筋每 2m 均匀布置 4 根;3#箍筋按设计间距布置
(3)钢筋笼制作严格按设计加工,主筋位置用钢筋定位支架控制等分距离
主筋间距允许偏差±20mm;箍筋或螺旋筋螺间距允许偏差±10mm;钢筋笼直径允许偏差 ±5mm;钢筋笼长度允许偏差±10mm
(4) 孔桩钢筋笼加工完毕后,把桩基检测管根据设计位置固定在钢筋笼内,桩基检测管型号为 φ57×3mm,每根孔桩布置 4 根,具体位置见附图:《高坝的大桥基桩钢筋布置图》
在施工中应保持各管间距互相平行、定位准确,并埋设至桩底,不得悬空
管口宜高出桩顶面 20cm 以上,且各声测管管口高度保持一致;声测管必须顺直,接头处套管两端焊缝密实,上、下端应用 D76×10mm 钢板封闭,安装时应牢固焊接或绑扎在钢筋笼内侧(5)由于高坝特大桥孔桩大多处在任河两岸的山上,无操作平台,吊车无法进入,所以在其孔桩上搭建 12 米左右的钢管架,每个钢筋笼分两节制作和吊装
(6)安放钢筋笼前请监理工程师对桩底、孔内情况及钢筋笼进行检查,合格后缓慢的将钢筋笼放入孔内,安放要对准孔位,扶稳、 缓慢、顺直,避开碰撞孔壁
(7)钢筋保护层的厚度按设计图进行严格保证
保护层用水泥砂浆制作,当无混凝土护壁时严禁用粘土砖或短钢筋头代替(砖吸水、短钢筋头后会引起钢筋笼锈蚀的连锁反应)
