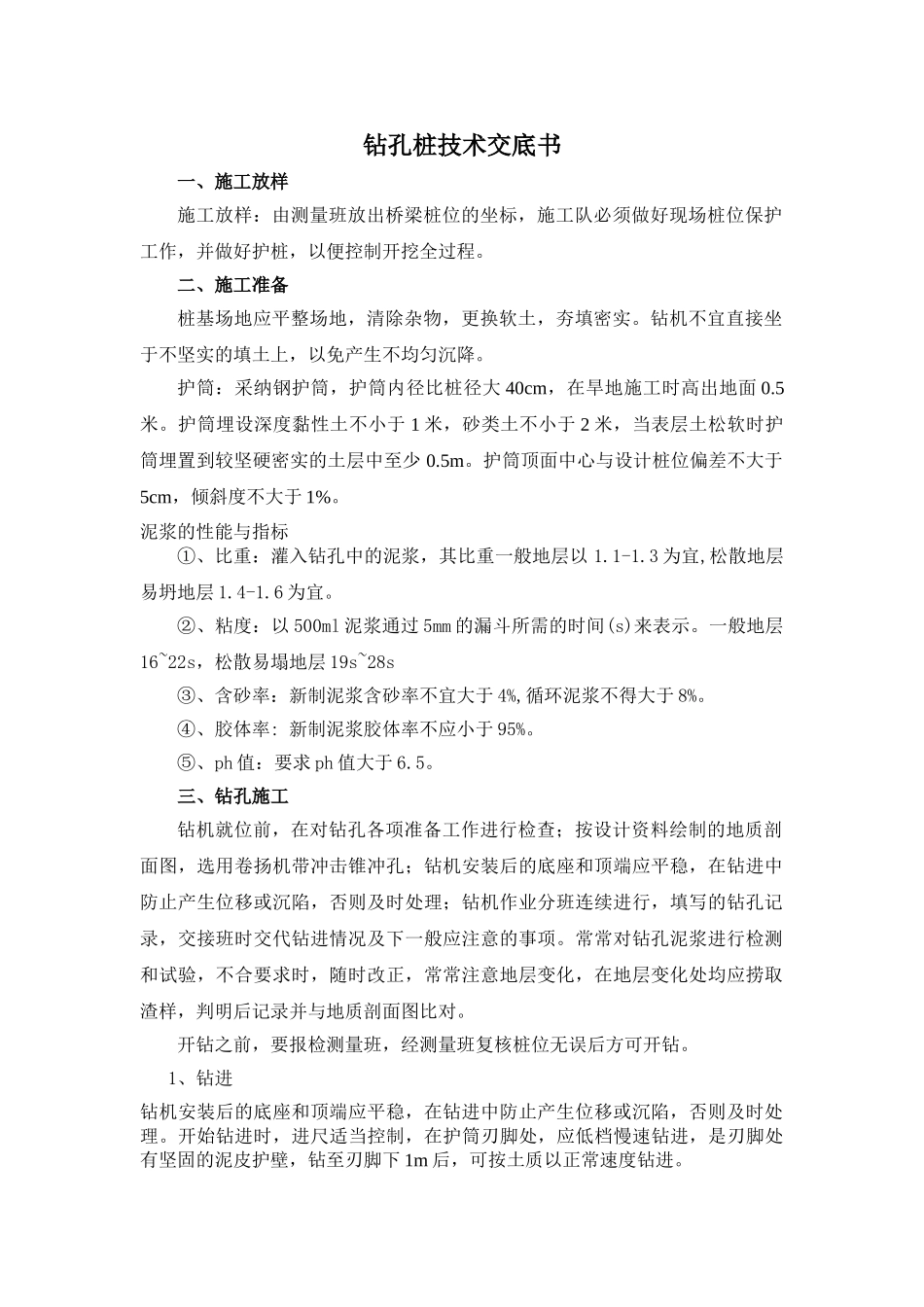

钻孔桩技术交底书一、施工放样施工放样:由测量班放出桥梁桩位的坐标,施工队必须做好现场桩位保护工作,并做好护桩,以便控制开挖全过程
二、施工准备桩基场地应平整场地,清除杂物,更换软土,夯填密实
钻机不宜直接坐于不坚实的填土上,以免产生不均匀沉降
护筒:采纳钢护筒,护筒内径比桩径大 40cm,在旱地施工时高出地面 0
护筒埋设深度黏性土不小于 1 米,砂类土不小于 2 米,当表层土松软时护筒埋置到较坚硬密实的土层中至少 0
护筒顶面中心与设计桩位偏差不大于5cm,倾斜度不大于 1%
泥浆的性能与指标①、比重:灌入钻孔中的泥浆,其比重一般地层以 1
3 为宜,松散地层易坍地层 1
②、粘度:以 500ml 泥浆通过 5mm 的漏斗所需的时间(s)来表示
一般地层16~22s,松散易塌地层 19s~28s③、含砂率:新制泥浆含砂率不宜大于 4%,循环泥浆不得大于 8%
④、胶体率: 新制泥浆胶体率不应小于 95%
⑤、ph 值:要求 ph 值大于 6
三、钻孔施工钻机就位前,在对钻孔各项准备工作进行检查;按设计资料绘制的地质剖面图,选用卷扬机带冲击锥冲孔;钻机安装后的底座和顶端应平稳,在钻进中防止产生位移或沉陷,否则及时处理;钻机作业分班连续进行,填写的钻孔记录,交接班时交代钻进情况及下一般应注意的事项
常常对钻孔泥浆进行检测和试验,不合要求时,随时改正,常常注意地层变化,在地层变化处均应捞取渣样,判明后记录并与地质剖面图比对
开钻之前,要报检测量班,经测量班复核桩位无误后方可开钻
1、钻进钻机安装后的底座和顶端应平稳,在钻进中防止产生位移或沉陷,否则及时处理
开始钻进时,进尺适当控制,在护筒刃脚处,应低档慢速钻进,是刃脚处有坚固的泥皮护壁,钻至刃脚下 1m 后,可按土质以正常速度钻进

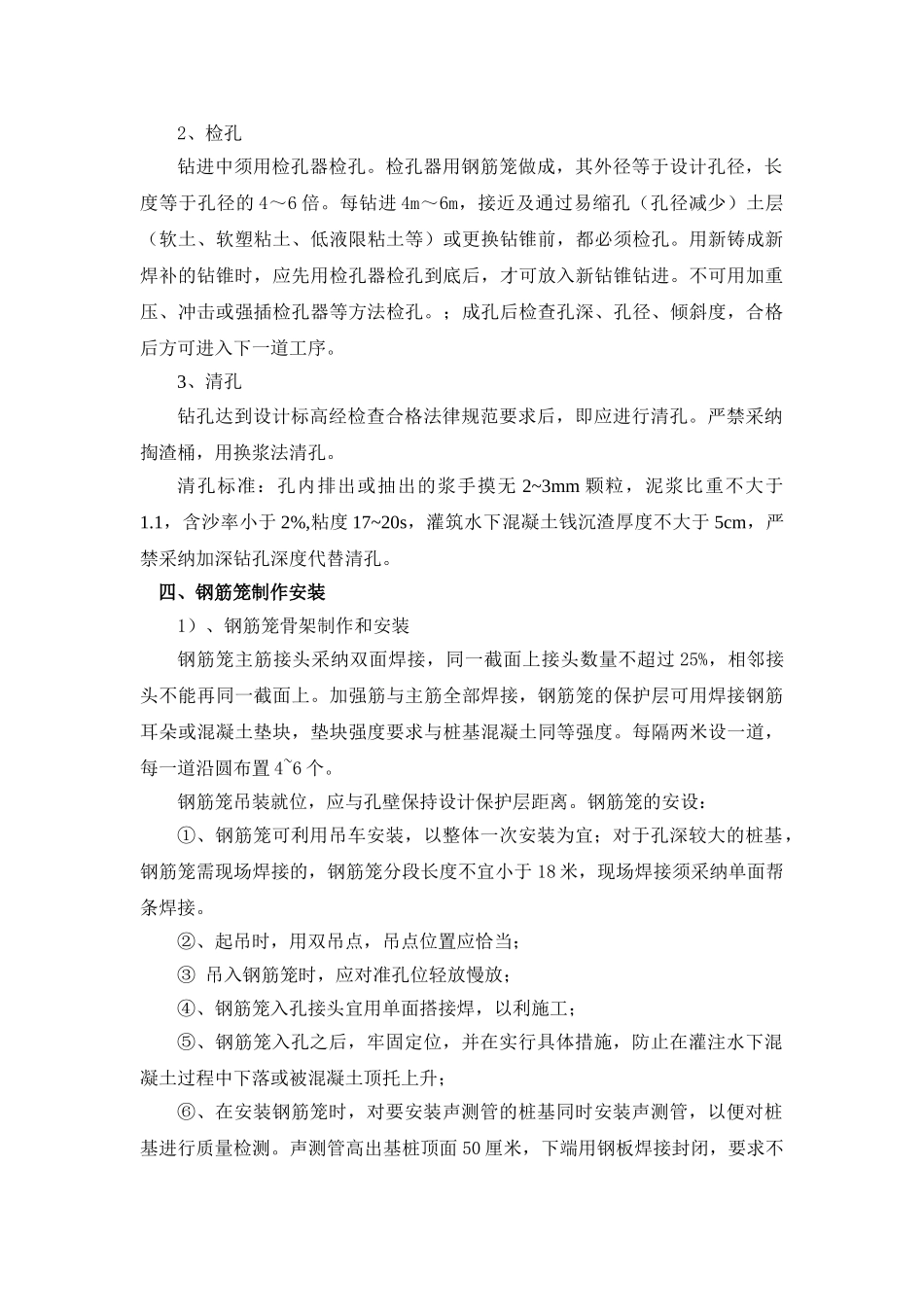

2、检孔钻进中须用检孔器检孔
检孔器用钢筋笼做成,其外
