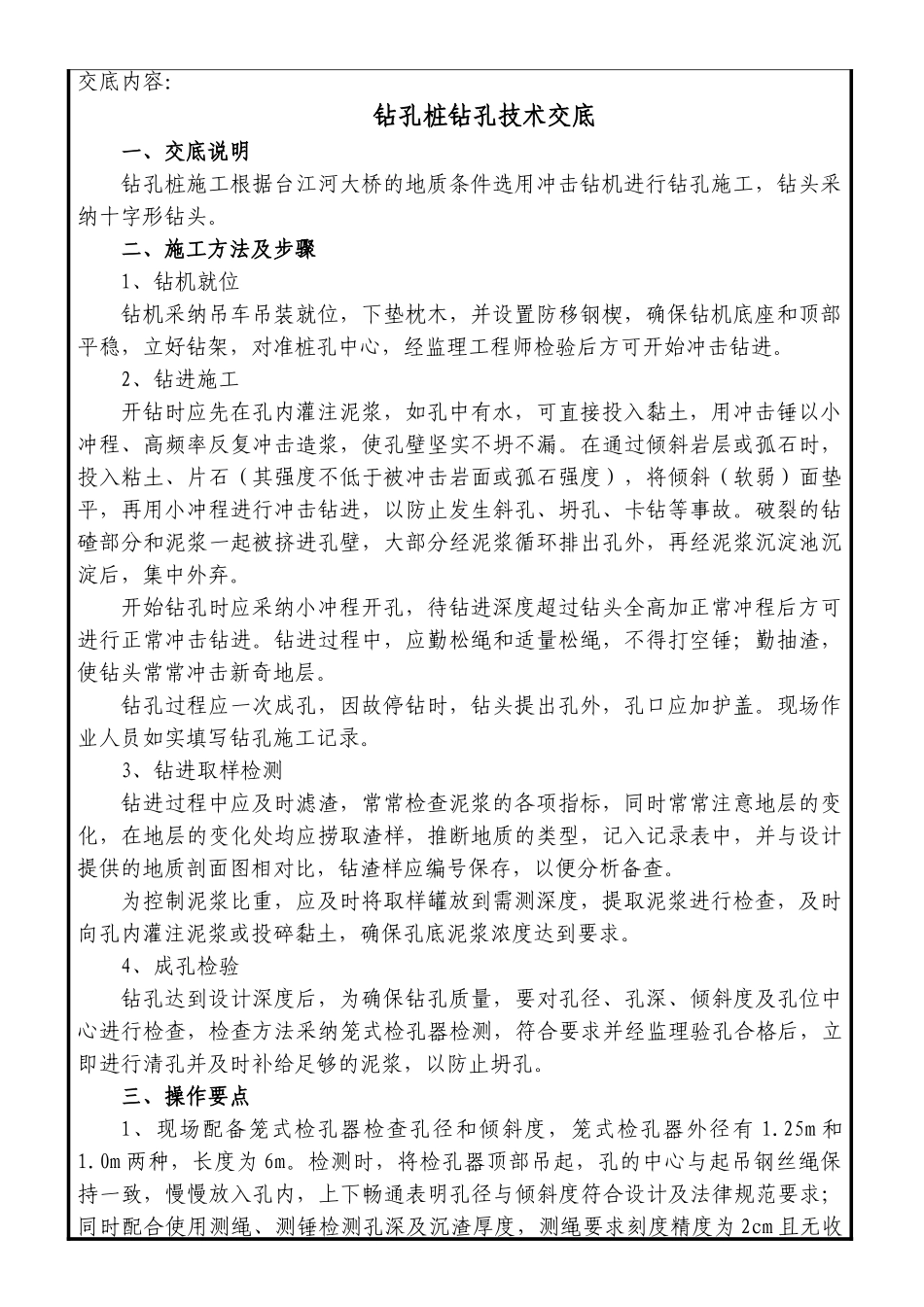

交底内容: 钻孔桩钻孔技术交底一、交底说明钻孔桩施工根据台江河大桥的地质条件选用冲击钻机进行钻孔施工,钻头采纳十字形钻头。二、施工方法及步骤1、钻机就位钻机采纳吊车吊装就位,下垫枕木,并设置防移钢楔,确保钻机底座和顶部平稳,立好钻架,对准桩孔中心,经监理工程师检验后方可开始冲击钻进。2、钻进施工开钻时应先在孔内灌注泥浆,如孔中有水,可直接投入黏土,用冲击锤以小冲程、高频率反复冲击造浆,使孔壁坚实不坍不漏。在通过倾斜岩层或孤石时,投入粘土、片石(其强度不低于被冲击岩面或孤石强度),将倾斜(软弱)面垫平,再用小冲程进行冲击钻进,以防止发生斜孔、坍孔、卡钻等事故。破裂的钻碴部分和泥浆一起被挤进孔壁,大部分经泥浆循环排出孔外,再经泥浆沉淀池沉淀后,集中外弃。开始钻孔时应采纳小冲程开孔,待钻进深度超过钻头全高加正常冲程后方可进行正常冲击钻进。钻进过程中,应勤松绳和适量松绳,不得打空锤;勤抽渣,使钻头常常冲击新奇地层。钻孔过程应一次成孔,因故停钻时,钻头提出孔外,孔口应加护盖。现场作业人员如实填写钻孔施工记录。3、钻进取样检测钻进过程中应及时滤渣,常常检查泥浆的各项指标,同时常常注意地层的变化,在地层的变化处均应捞取渣样,推断地质的类型,记入记录表中,并与设计提供的地质剖面图相对比,钻渣样应编号保存,以便分析备查。为控制泥浆比重,应及时将取样罐放到需测深度,提取泥浆进行检查,及时向孔内灌注泥浆或投碎黏土,确保孔底泥浆浓度达到要求。4、成孔检验钻孔达到设计深度后,为确保钻孔质量,要对孔径、孔深、倾斜度及孔位中心进行检查,检查方法采纳笼式检孔器检测,符合要求并经监理验孔合格后,立即进行清孔并及时补给足够的泥浆,以防止坍孔。三、操作要点1、现场配备笼式检孔器检查孔径和倾斜度,笼式检孔器外径有 1.25m 和1.0m 两种,长度为 6m。检测时,将检孔器顶部吊起,孔的中心与起吊钢丝绳保持一致,慢慢放入孔内,上下畅通表明孔径与倾斜度符合设计及法律规范要求;同时配合使用测绳、测锤检测孔深及沉渣厚度,测绳要求刻度精度为 2cm 且无收缩;测锤采纳锥形锤,锤底直径 13cm~15cm,高 20~22cm,质量 4~6kg。2、渣样抽取频率最低应满足 2m 取样一次、地层变化点进行加密取样,不得缺漏。渣样装于密闭的塑料袋内,在防水纸条上用碳素墨水书写注明工程名称、墩号、桩号、深度、岩性初步推断、取样人、取样时间等相关内容。对地质变...
