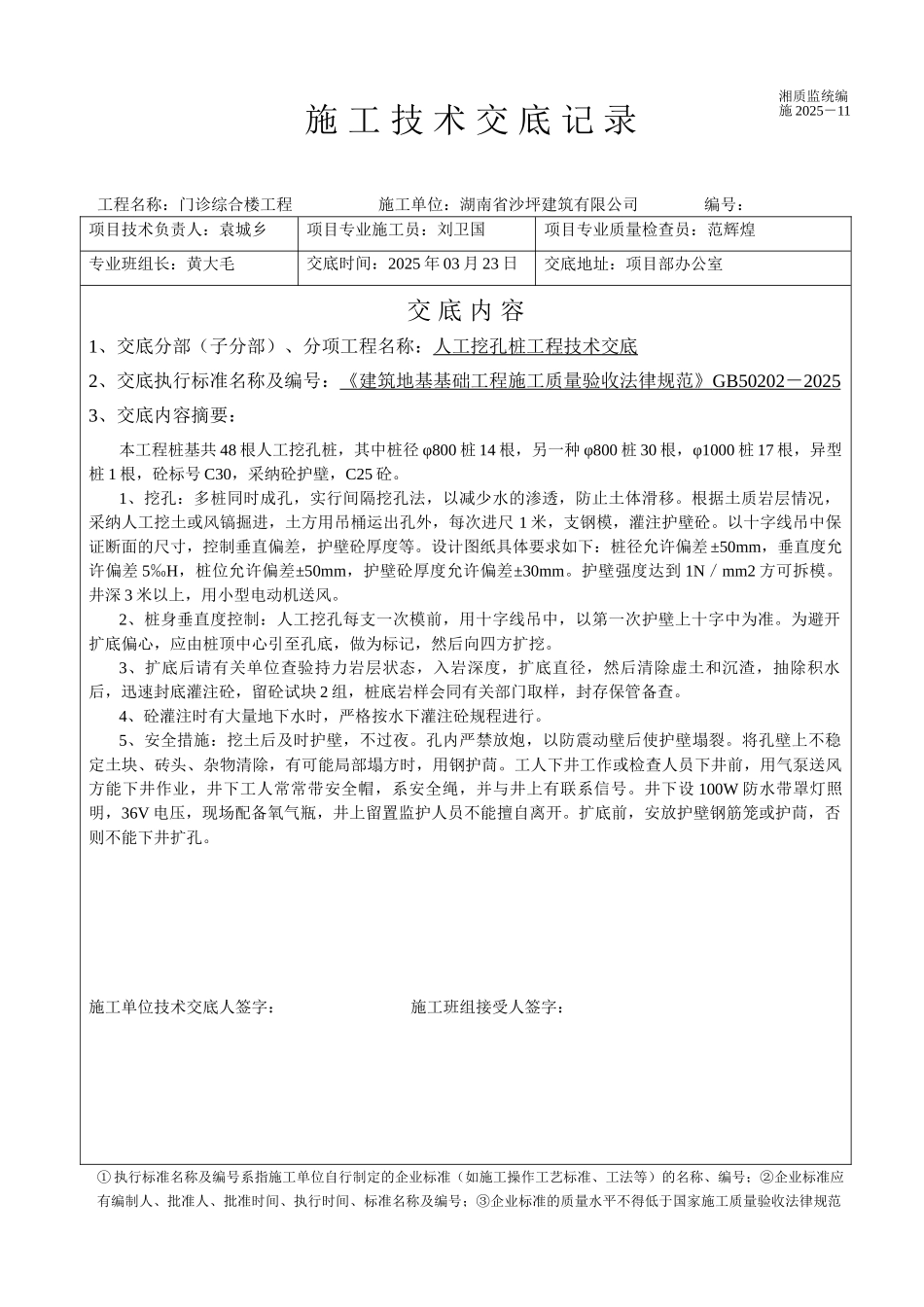

施 工 技 术 交 底 记 录工程名称:门诊综合楼工程 施工单位:湖南省沙坪建筑有限公司 编号:项目技术负责人:袁城乡项目专业施工员:刘卫国项目专业质量检查员:范辉煌专业班组长:黄大毛 交底时间:2025 年 03 月 23 日交底地址:项目部办公室交 底 内 容1、交底分部(子分部)、分项工程名称:人工挖孔桩工程技术交底2、交底执行标准名称及编号:《建筑地基基础工程施工质量验收法律规范》 GB50202 - 2025 3、交底内容摘要:本工程桩基共 48 根人工挖孔桩,其中桩径 φ800 桩 14 根,另一种 φ800 桩 30 根,φ1000 桩 17 根,异型桩 1 根,砼标号 C30,采纳砼护壁,C25 砼
1、挖孔:多桩同时成孔,实行间隔挖孔法,以减少水的渗透,防止土体滑移
根据土质岩层情况,采纳人工挖土或风镐掘进,土方用吊桶运出孔外,每次进尺 1 米,支钢模,灌注护壁砼
以十字线吊中保证断面的尺寸,控制垂直偏差,护壁砼厚度等
设计图纸具体要求如下:桩径允许偏差 ±50mm,垂直度允许偏差 5‰H,桩位允许偏差±50mm,护壁砼厚度允许偏差±30mm
护壁强度达到 1N/mm2 方可拆模
井深 3 米以上,用小型电动机送风
2、桩身垂直度控制:人工挖孔每支一次模前,用十字线吊中,以第一次护壁上十字中为准
为避开扩底偏心,应由桩顶中心引至孔底,做为标记,然后向四方扩挖
3、扩底后请有关单位查验持力岩层状态,入岩深度,扩底直径,然后清除虚土和沉渣,抽除积水后,迅速封底灌注砼,留砼试块 2 组,桩底岩样会同有关部门取样,封存保管备查
4、砼灌注时有大量地下水时,严格按水下灌注砼规程进行
5、安全措施:挖土后及时护壁,不过夜
孔内严禁放炮,以防震动壁后使护壁塌裂
将孔壁上不稳定土块、砖头、杂物清除,有可能局部塌方时,用钢护茼
工人下井工作或检查人员下井前,用气泵送风方能下
