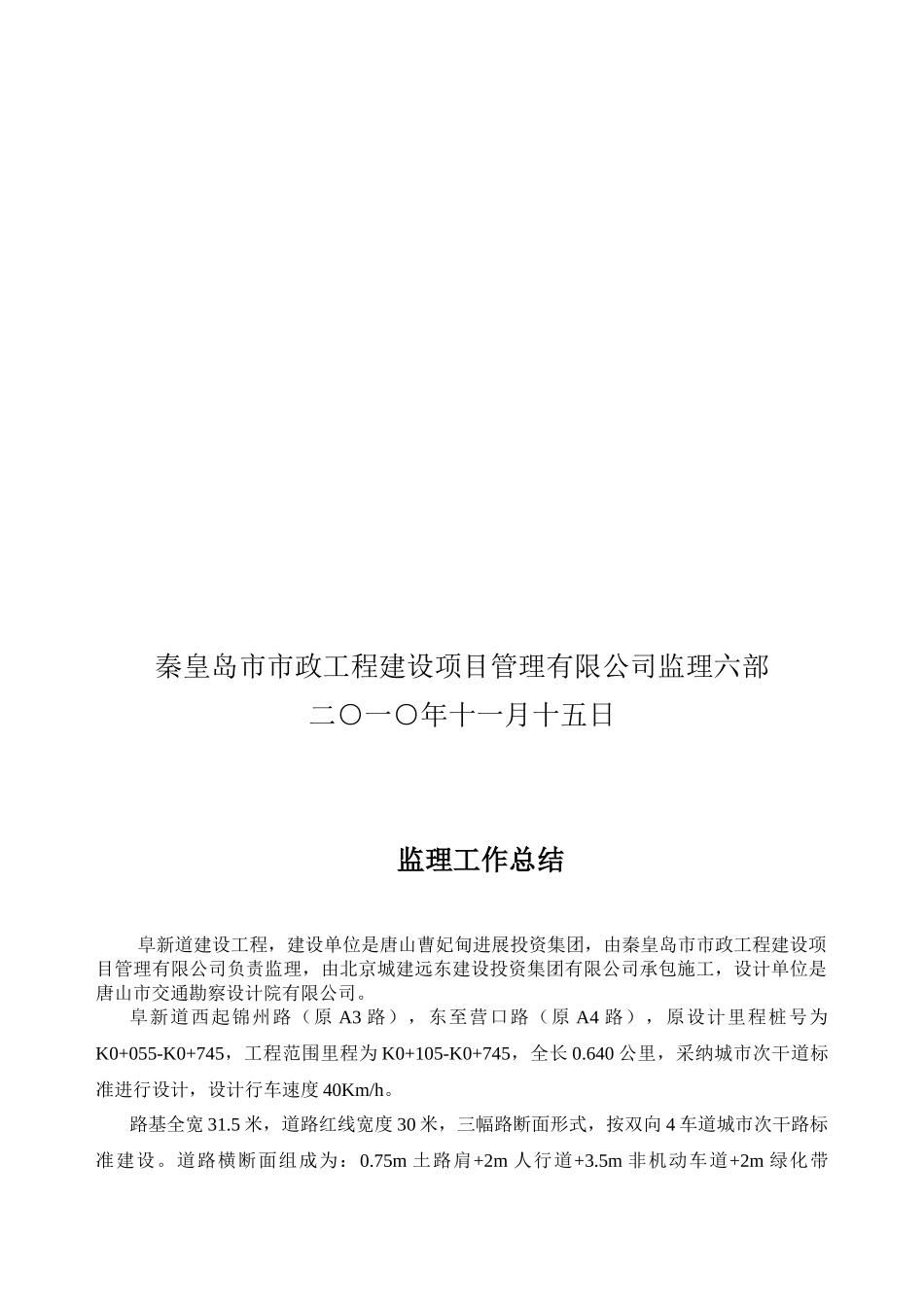

曹妃甸装备制造区市政路网三期阜新道路基工程机动车道部分验收监理工作总结秦皇岛市市政工程建设项目管理有限公司监理六部二○一○年十一月十五日监理工作总结阜新道建设工程,建设单位是唐山曹妃甸进展投资集团,由秦皇岛市市政工程建设项目管理有限公司负责监理,由北京城建远东建设投资集团有限公司承包施工,设计单位是唐山市交通勘察设计院有限公司
阜新道西起锦州路(原 A3 路),东至营口路(原 A4 路),原设计里程桩号为K0+055-K0+745,工程范围里程为 K0+105-K0+745,全长 0
640 公里,采纳城市次干道标准进行设计,设计行车速度 40Km/h
路基全宽 31
5 米,道路红线宽度 30 米,三幅路断面形式,按双向 4 车道城市次干路标准建设
道路横断面组成为:0
75m 土路肩+2m 人行道+3
5m 非机动车道+2m 绿化带+0
25m 路缘带+2×3
5m 机动车道+0
5m 双黄线+2×3
5m 机动车道+0
25m 路缘带+2m 绿化带+3
5m 非机动车道+2m 人行道+0
75m 土路肩;(土路肩不包含在红线宽度范围内)
其中机动车道加宽后为 17
道路路拱采纳直线型路拱,机动车道采纳双面坡,横坡度为 1
5%,人行道及非机动车道横坡向路内侧倾斜,坡度为 1
5%,两侧土路肩横坡向外侧 3%
路基工程施工结束后,各种试验检测报告全部合格,根据需要对已经施工完的路基工程机动车道部分进行中间验收
现就该工程的施工过程及质量验收情况作个小结

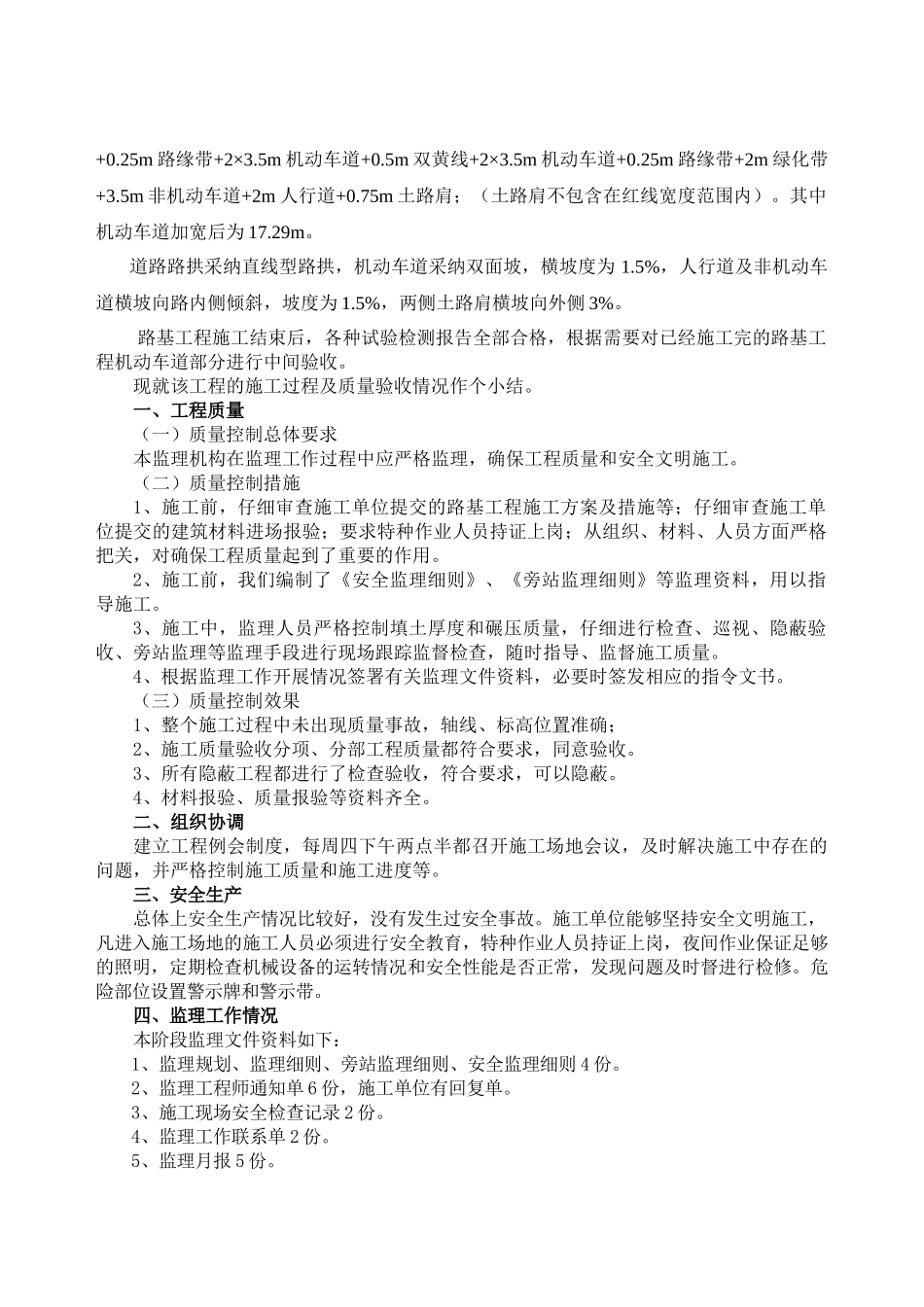

一、工程质量(一)质量控制总体要求本监理机构在监理工作过程中应严格监理,确保工程质量和安全文明施工
(二)质量控制措施1、施工前,仔细审查施工单位提交的路基工程施工方案及措施等;仔细审查施工单位提交的建筑材料进场报验;要求特种作业人员持证上岗;从组织、材料、人员方面严格把关,对确保工程质量起到了重要的作用
