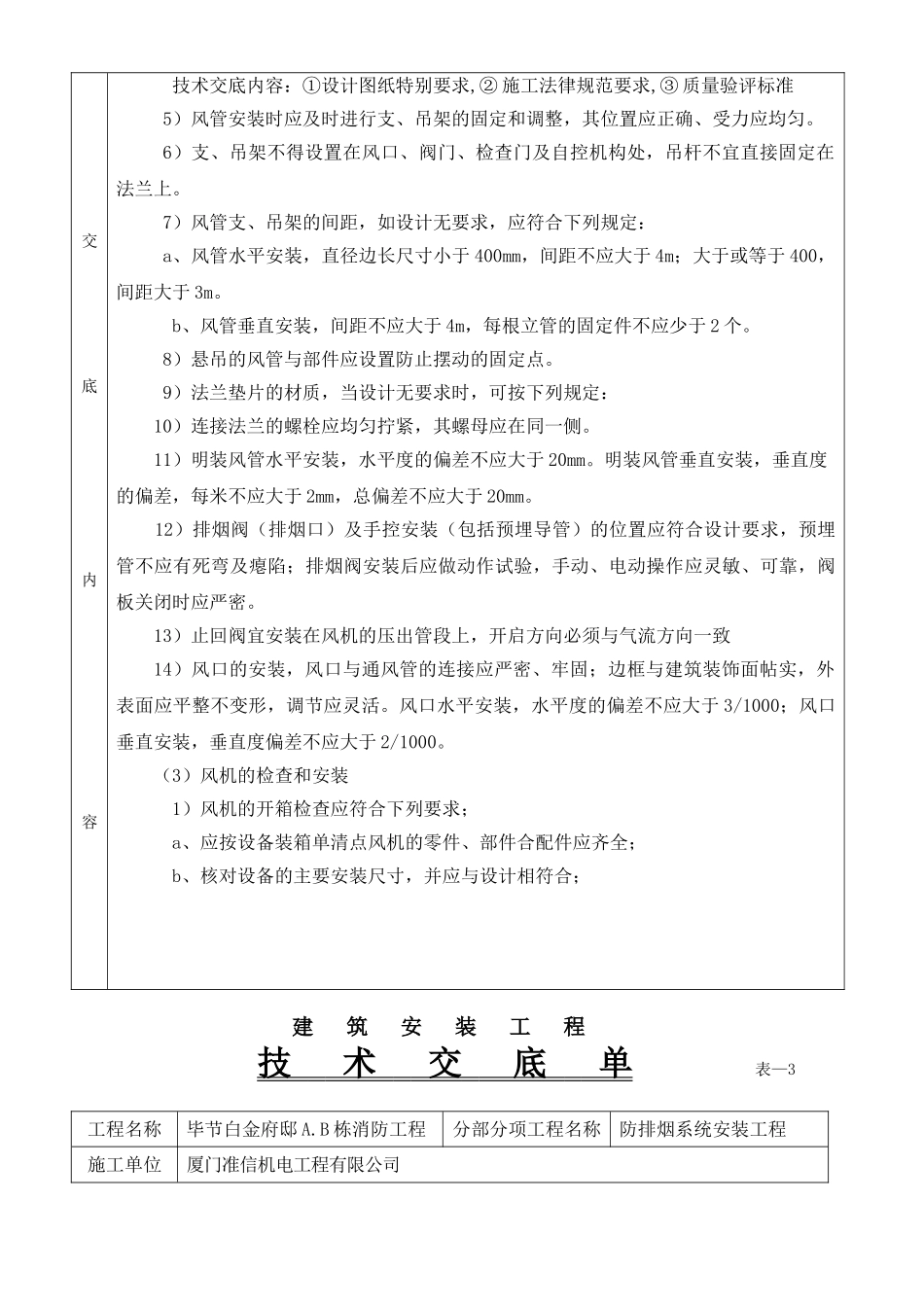

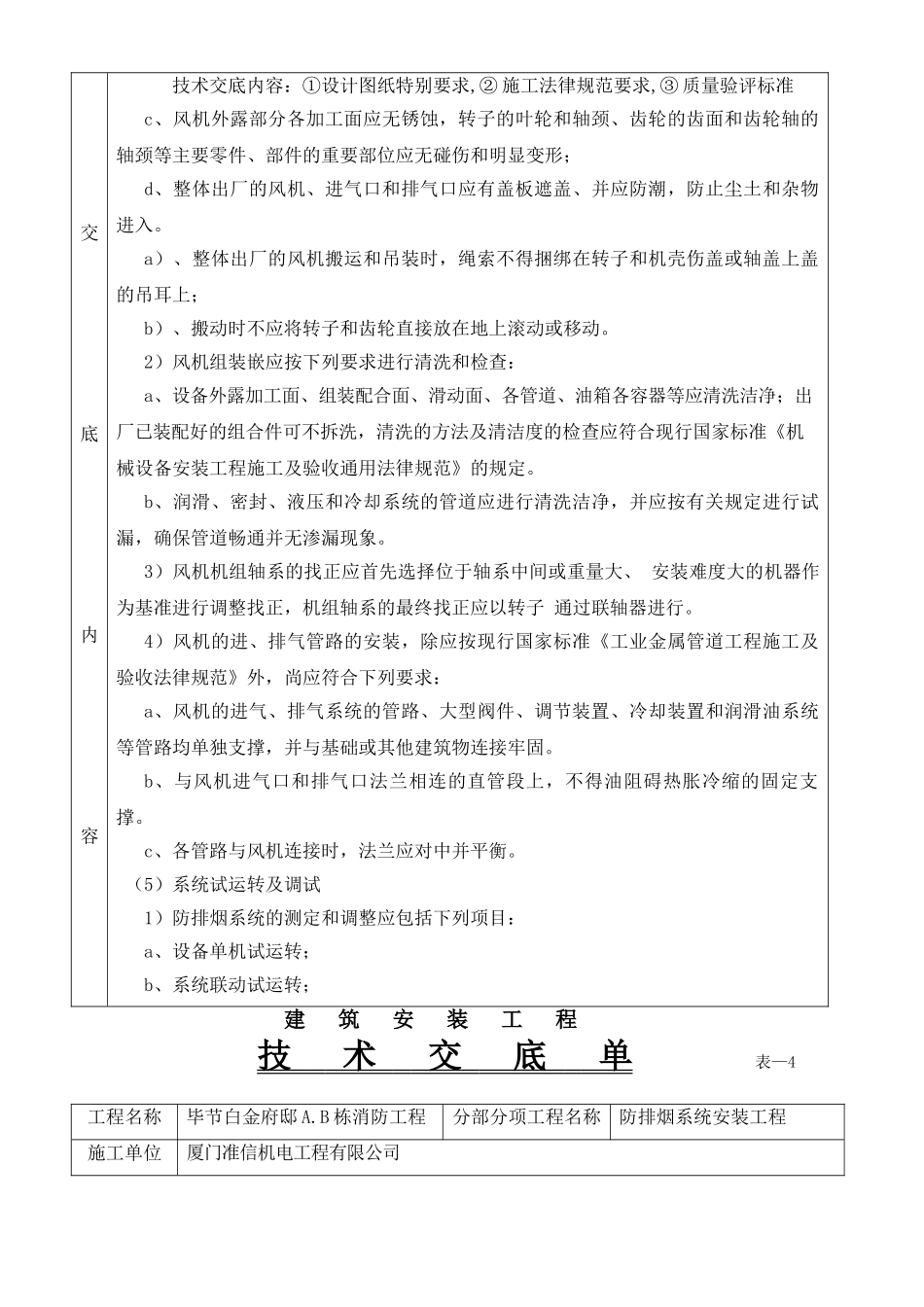

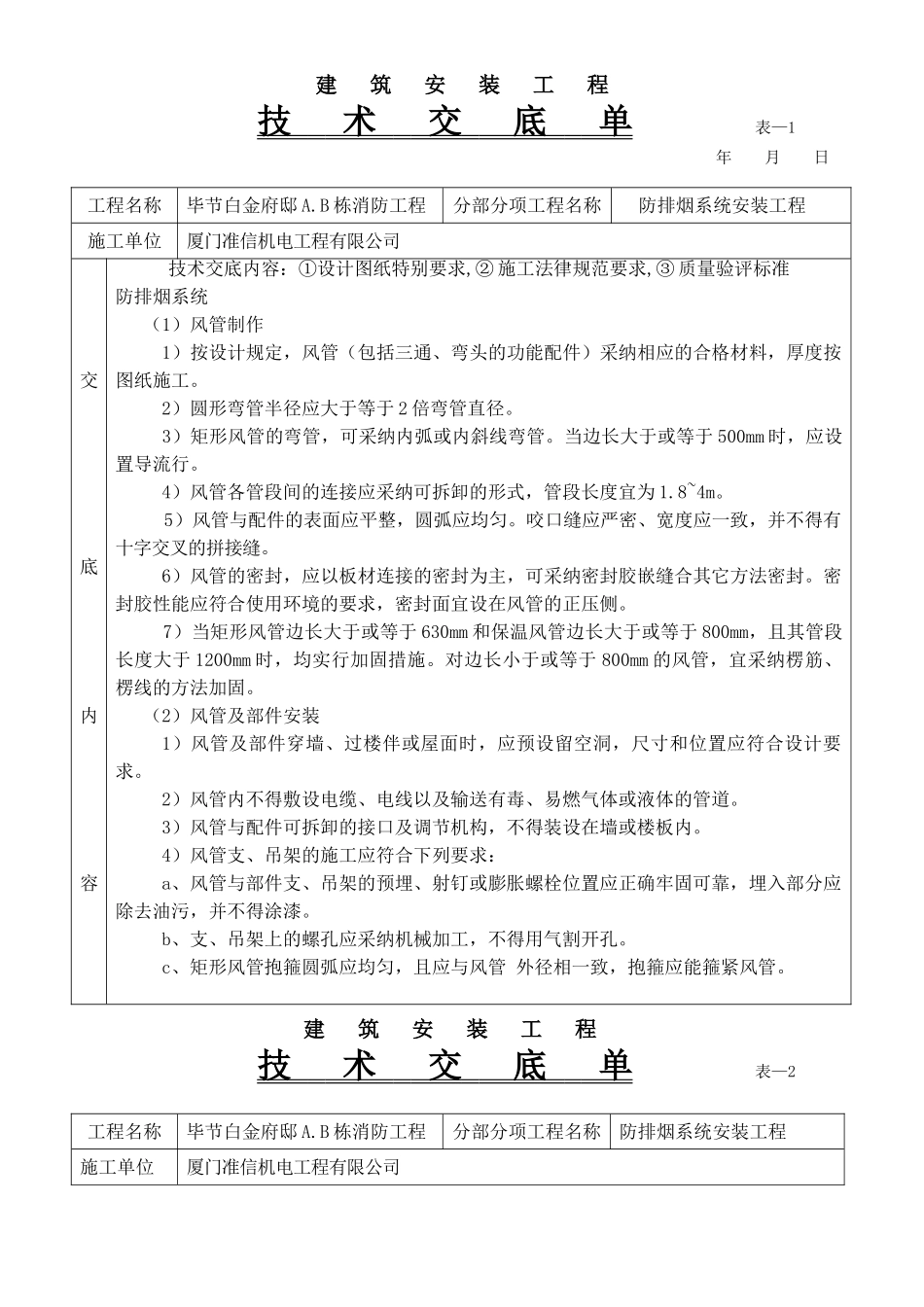

建 筑 安 装 工 程技 术 交 底 单 表—1 年 月 日 建 筑 安 装 工 程技 术 交 底 单 表—2 工程名称毕节白金府邸 A.B 栋消防工程分部分项工程名称防排烟系统安装工程施工单位厦门准信机电工程有限公司 工程名称毕节白金府邸 A.B 栋消防工程分部分项工程名称防排烟系统安装工程施工单位厦门准信机电工程有限公司交底内容技术交底内容:①设计图纸特别要求,② 施工法律规范要求,③ 质量验评标准防排烟系统(1)风管制作 1)按设计规定,风管(包括三通、弯头的功能配件)采纳相应的合格材料,厚度按图纸施工。 2)圆形弯管半径应大于等于 2 倍弯管直径。 3)矩形风管的弯管,可采纳内弧或内斜线弯管。当边长大于或等于 500mm 时,应设置导流行。 4)风管各管段间的连接应采纳可拆卸的形式,管段长度宜为 1.8~4m。 5)风管与配件的表面应平整,圆弧应均匀。咬口缝应严密、宽度应一致,并不得有十字交叉的拼接缝。 6)风管的密封,应以板材连接的密封为主,可采纳密封胶嵌缝合其它方法密封。密封胶性能应符合使用环境的要求,密封面宜设在风管的正压侧。 7)当矩形风管边长大于或等于 630mm 和保温风管边长大于或等于 800mm,且其管段长度大于 1200mm 时,均实行加固措施。对边长小于或等于 800mm 的风管,宜采纳楞筋、楞线的方法加固。(2)风管及部件安装1)风管及部件穿墙、过楼伴或屋面时,应预设留空洞,尺寸和位置应符合设计要求。2)风管内不得敷设电缆、电线以及输送有毒、易燃气体或液体的管道。3)风管与配件可拆卸的接口及调节机构,不得装设在墙或楼板内。4)风管支、吊架的施工应符合下列要求:a、风管与部件支、吊架的预埋、射钉或膨胀螺栓位置应正确牢固可靠,埋入部分应除去油污,并不得涂漆。b、支、吊架上的螺孔应采纳机械加工,不得用气割开孔。c、矩形风管抱箍圆弧应均匀,且应与风管 外径相一致,抱箍应能箍紧风管。交底内容技术交底内容:①设计图纸特别要求,② 施工法律规范要求,③ 质量验评标准5)风管安装时应及时进行支、吊架的固定和调整,其位置应正确、受力应均匀。6)支、吊架不得设置在风口、阀门、检查门及自控机构处,吊杆不宜直接固定在法兰上。7)风管支、吊架的间距,如设计无要求,应符合下列规定: a、风管水平安装,直径边长尺寸小于 400mm,间距不应大于 4m;大于或等于 400,间距大于 3m。b、风管垂直安装,间距不应大于 4m,每根立管的固定件...
