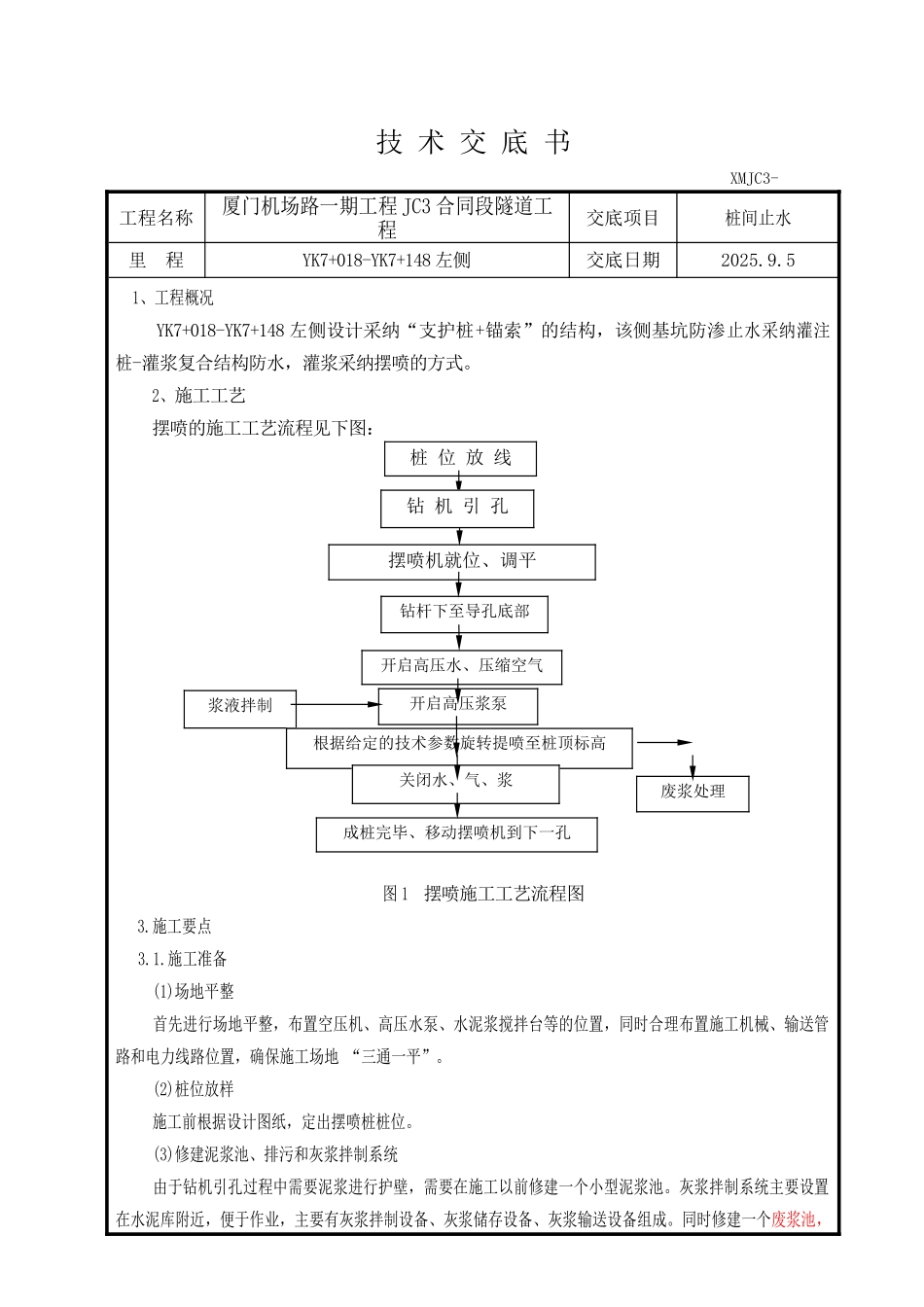

技 术 交 底 书 XMJC3-工程名称厦门机场路一期工程 JC3 合同段隧道工程交底项目桩间止水里 程YK7+018-YK7+148 左侧交底日期2025
51、工程概况 YK7+018-YK7+148 左侧设计采纳“支护桩+锚索”的结构,该侧基坑防渗止水采纳灌注桩-灌浆复合结构防水,灌浆采纳摆喷的方式
2、施工工艺摆喷的施工工艺流程见下图: 图 1 摆喷施工工艺流程图3
施工要点 3
施工准备 (1)场地平整 首先进行场地平整,布置空压机、高压水泵、水泥浆搅拌台等的位置,同时合理布置施工机械、输送管路和电力线路位置,确保施工场地 “三通一平”
(2)桩位放样 施工前根据设计图纸,定出摆喷桩桩位
(3)修建泥浆池、排污和灰浆拌制系统 由于钻机引孔过程中需要泥浆进行护壁,需要在施工以前修建一个小型泥浆池
灰浆拌制系统主要设置在水泥库附近,便于作业,主要有灰浆拌制设备、灰浆储存设备、灰浆输送设备组成
同时修建一个废浆池,摆喷机就位、调平钻杆下至导孔底部开启高压水、压缩空气浆液拌制开启高压浆泵根据给定的技术参数旋转提喷至桩顶标高废浆处理关闭水、气、浆成桩完毕、移动摆喷机到下一孔桩 位 放 线钻 机 引 孔以便废浆液的排放
钻机引孔 桩位定出后,引孔钻机就位、调平,确保钻杆垂直
在钻进的过程中随时观察钻杆的垂直度,确保引孔的垂直度不超过 1%
引孔深度应适当比设计深度深,防止引孔深度不足,影响摆喷桩质量
孔深要求,有弱风化岩石时,进入弱风化岩石 1m(进入弱风化岩及时通知现场技术员,由其作好记录);没有弱风化岩石,超过基坑深度 8m
为了防止引孔过程中发生坍孔,采纳泥浆护壁
泥浆比重为 1
2,泥浆可用膨润土配制,水:膨润土=1:0
下管 摆喷机就位后,进行调平、对中,调整其垂直度,保证三重管垂直度误差小于 1%,提喷前应调试
