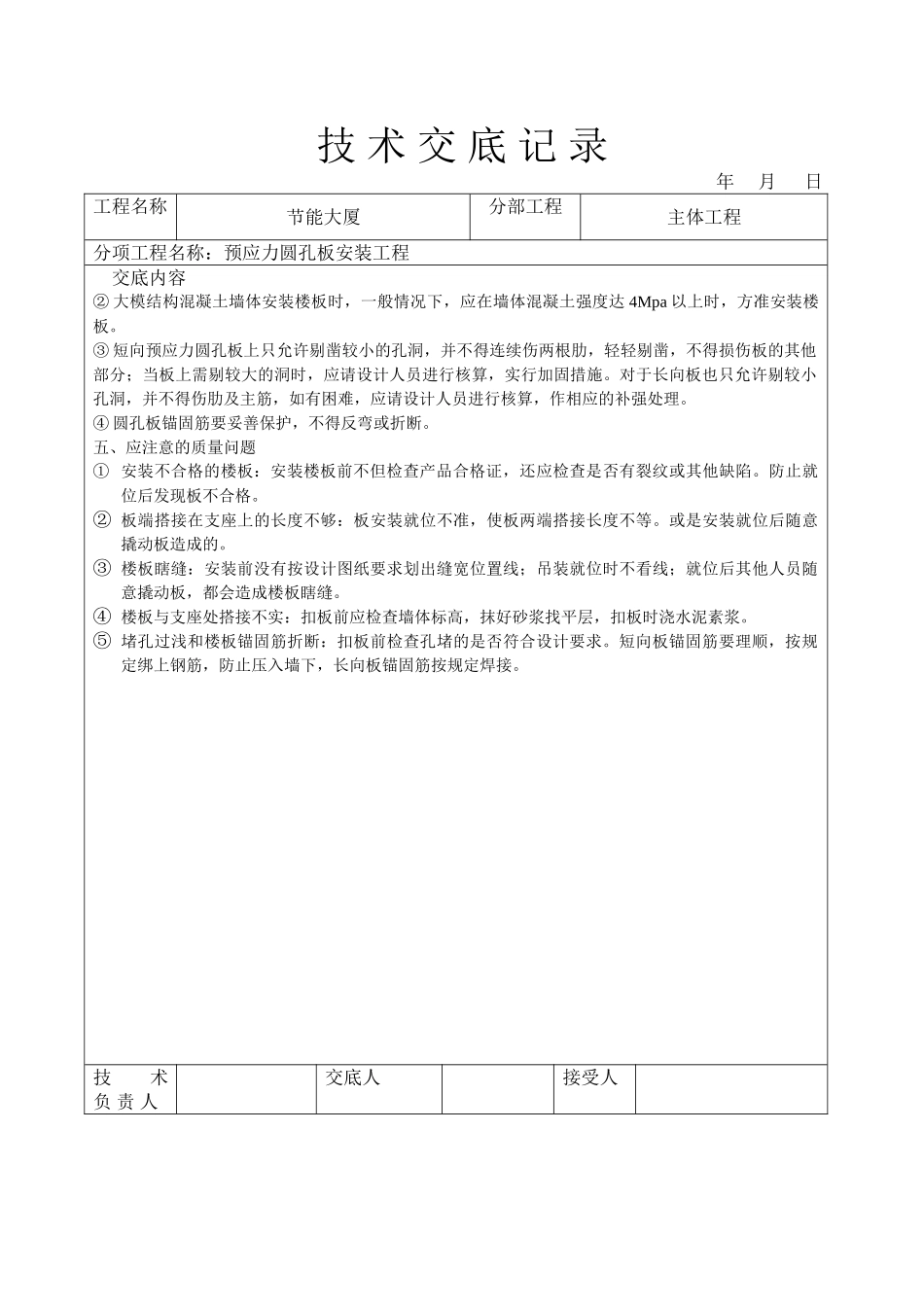

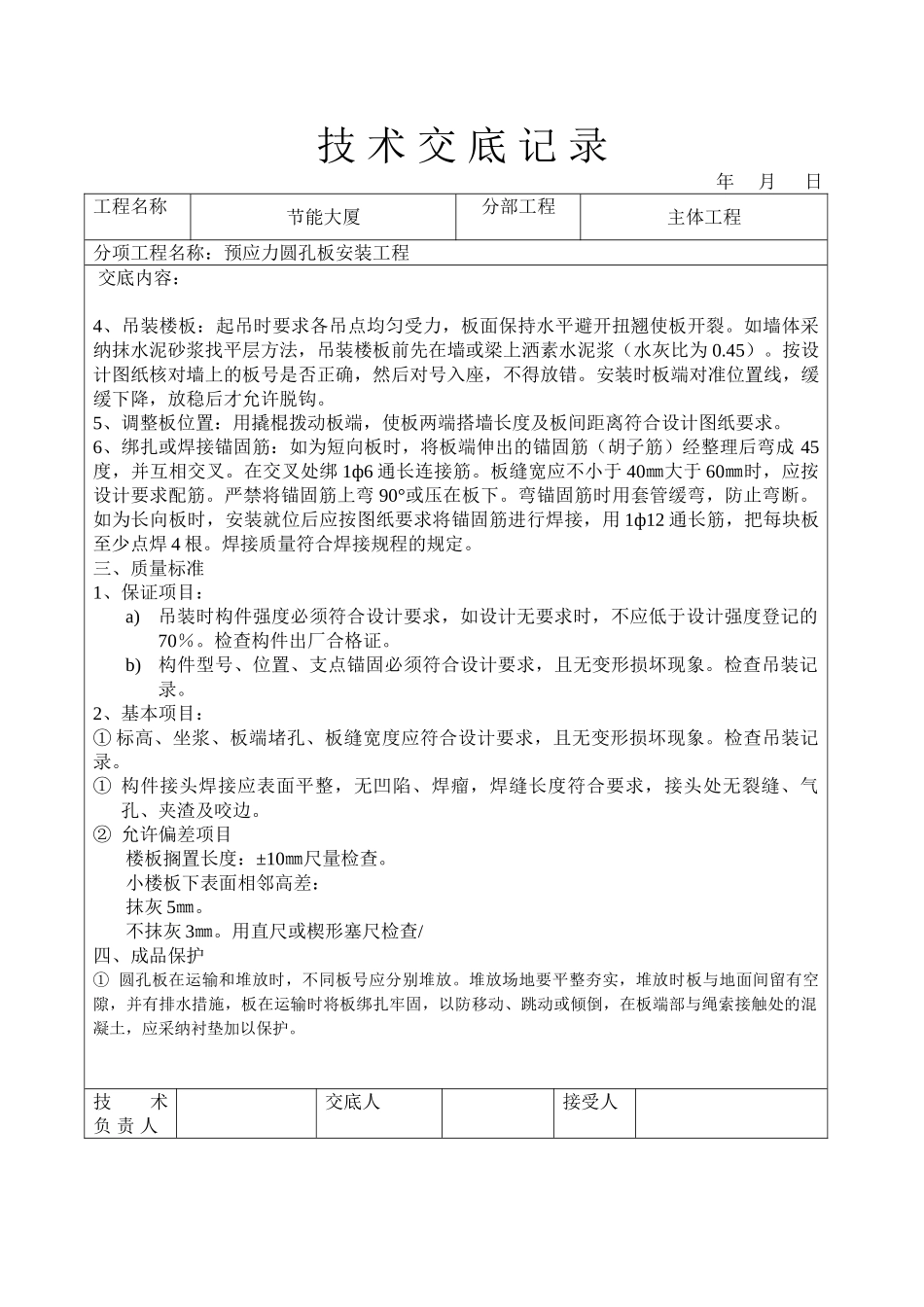

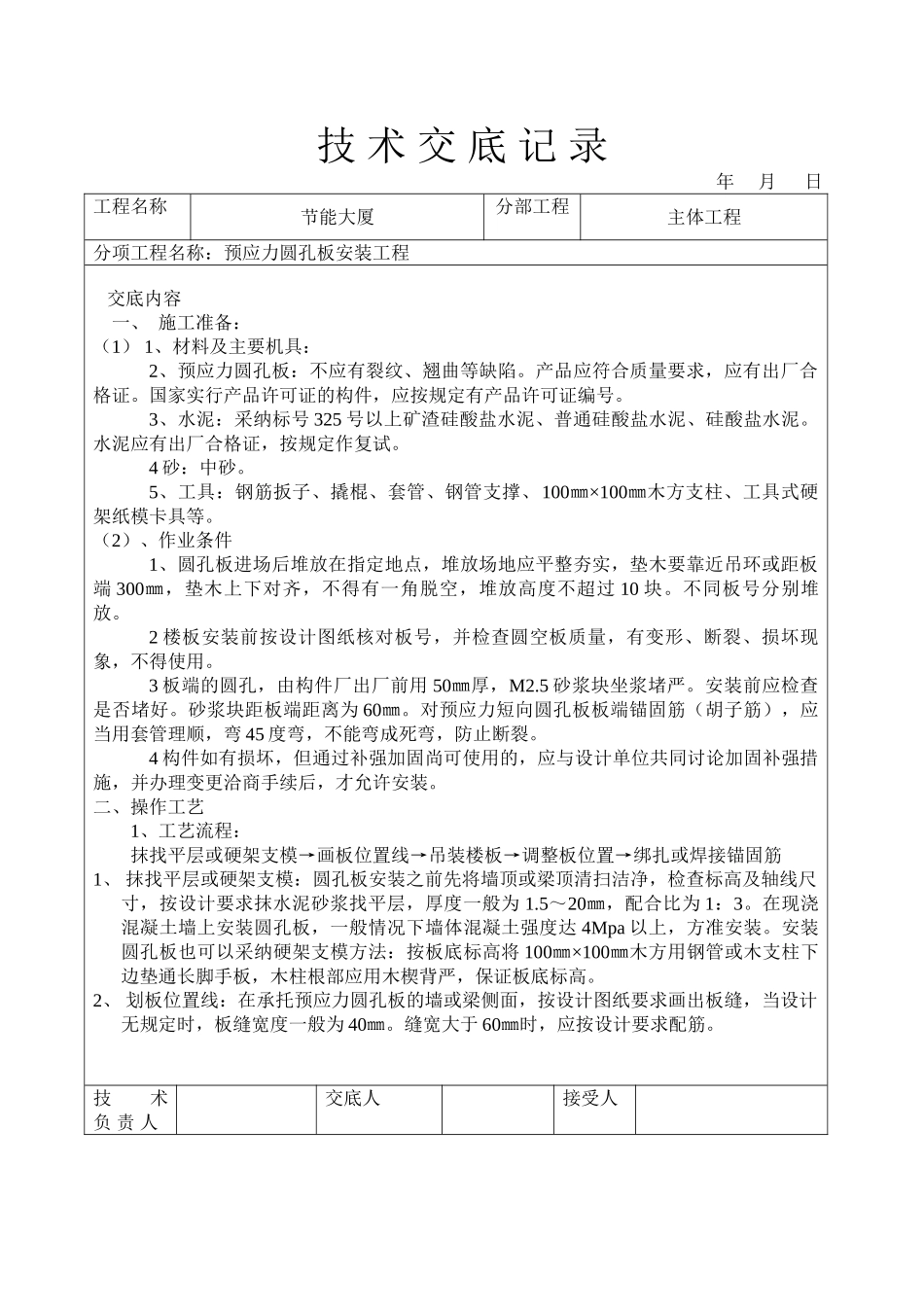

技 术 交 底 记 录 年 月 日工程名称节能大厦分部工程主体工程分项工程名称:预应力圆孔板安装工程 交底内容一、 施工准备:(1) 1、材料及主要机具:2、预应力圆孔板:不应有裂纹、翘曲等缺陷
产品应符合质量要求,应有出厂合格证
国家实行产品许可证的构件,应按规定有产品许可证编号
3、水泥:采纳标号 325 号以上矿渣硅酸盐水泥、普通硅酸盐水泥、硅酸盐水泥
水泥应有出厂合格证,按规定作复试
4 砂:中砂
5、工具:钢筋扳子、撬棍、套管、钢管支撑、100㎜×100㎜木方支柱、工具式硬架纸模卡具等
(2)、作业条件1、圆孔板进场后堆放在指定地点,堆放场地应平整夯实,垫木要靠近吊环或距板端 300㎜,垫木上下对齐,不得有一角脱空,堆放高度不超过 10 块
不同板号分别堆放
2 楼板安装前按设计图纸核对板号,并检查圆空板质量,有变形、断裂、损坏现象,不得使用
3 板端的圆孔,由构件厂出厂前用 50㎜厚,M2
5 砂浆块坐浆堵严
安装前应检查是否堵好
砂浆块距板端距离为 60㎜
对预应力短向圆孔板板端锚固筋(胡子筋),应当用套管理顺,弯 45 度弯,不能弯成死弯,防止断裂
4 构件如有损坏,但通过补强加固尚可使用的,应与设计单位共同讨论加固补强措施,并办理变更洽商手续后,才允许安装
二、操作工艺1、工艺流程: 抹找平层或硬架支模→画板位置线→吊装楼板→调整板位置→绑扎或焊接锚固筋1、 抹找平层或硬架支模:圆孔板安装之前先将墙顶或梁顶清扫洁净,检查标高及轴线尺寸,按设计要求抹水泥砂浆找平层,厚度一般为 1
5~20㎜,配合比为 1:3
在现浇混凝土墙上安装圆孔板,一般情况下墙体混凝土强度达 4Mpa 以上,方准安装
安装圆孔板也可以采纳硬架支模方法:按板底标高将 100㎜×100㎜木方用钢管或木支柱下边垫通长脚手板,木柱根部应用木楔背严,保证板底标高
2、 划板位置线:在承托预应力圆
