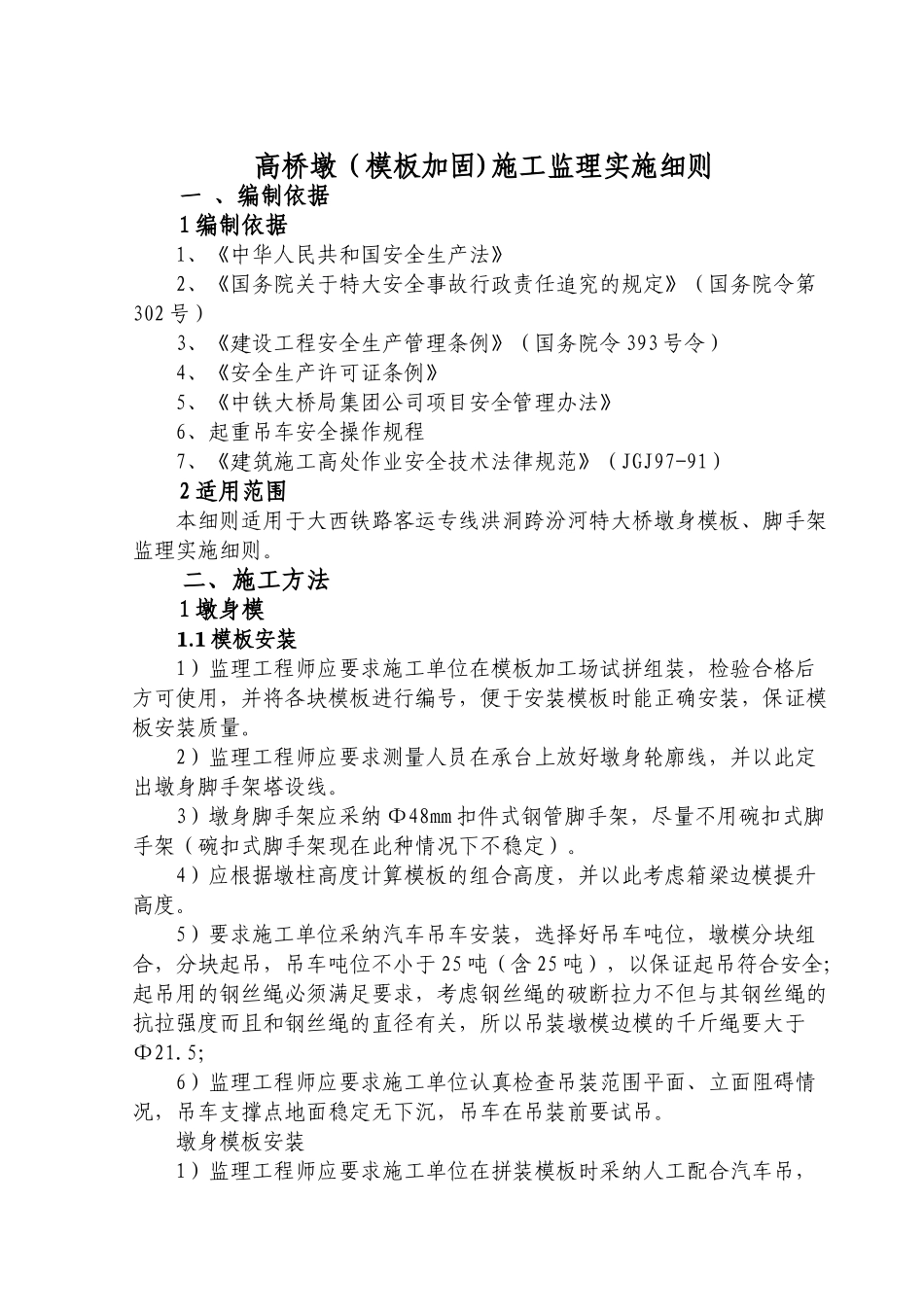

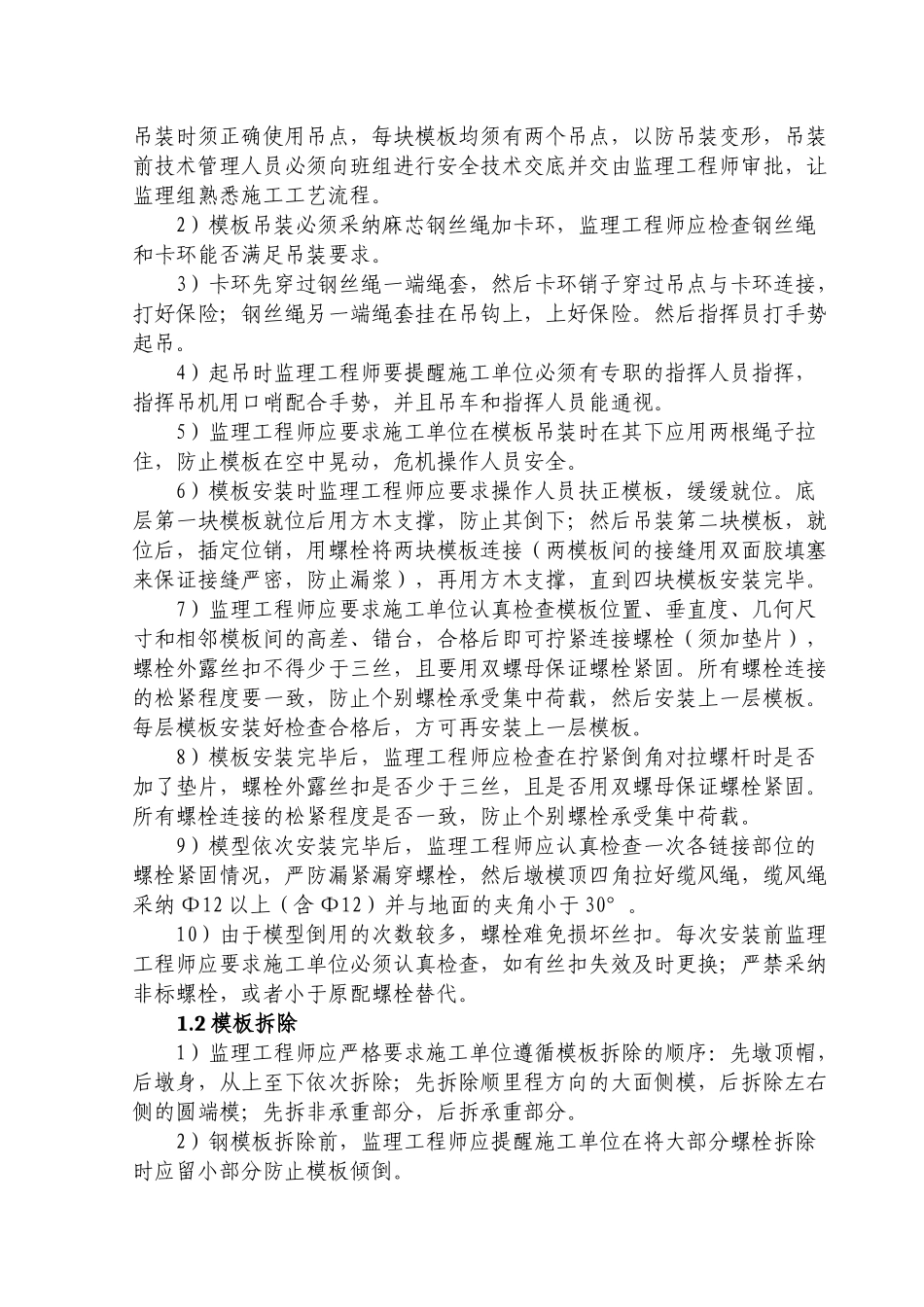

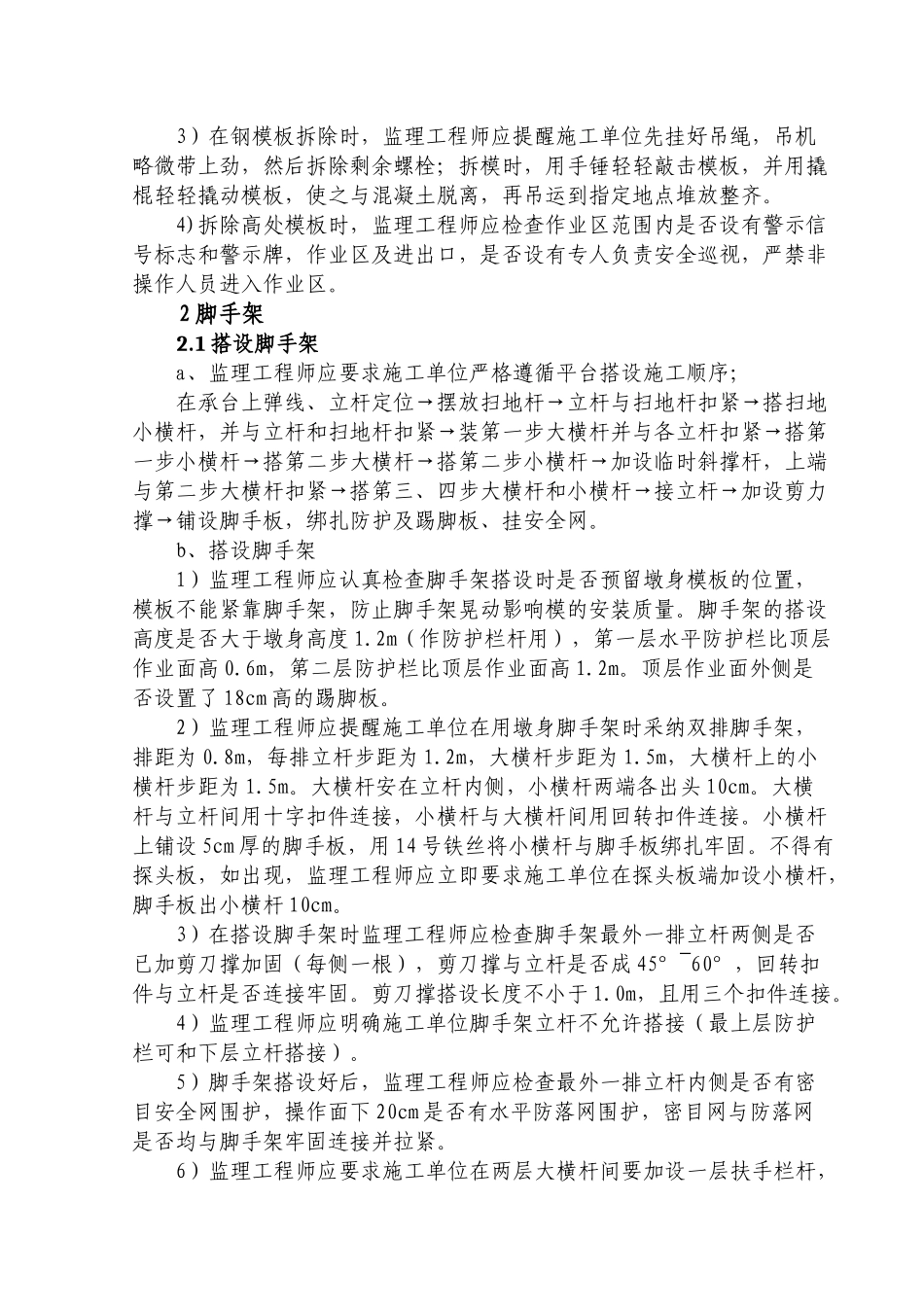

高桥墩(模板加固)施工监理实施细则一 、编制依据1 编制依据1、《中华人民共和国安全生产法》2、《国务院关于特大安全事故行政责任追究的规定》(国务院令第302 号)3、《建设工程安全生产管理条例》(国务院令 393 号令)4、《安全生产许可证条例》5、《中铁大桥局集团公司项目安全管理办法》6、起重吊车安全操作规程7、《建筑施工高处作业安全技术法律规范》(JGJ97-91)2 适用范围本细则适用于大西铁路客运专线洪洞跨汾河特大桥墩身模板、脚手架监理实施细则。二、施工方法1 墩身模1.1 模板安装1)监理工程师应要求施工单位在模板加工场试拼组装,检验合格后方可使用,并将各块模板进行编号,便于安装模板时能正确安装,保证模板安装质量。2)监理工程师应要求测量人员在承台上放好墩身轮廓线,并以此定出墩身脚手架塔设线。3)墩身脚手架应采纳 Φ48mm 扣件式钢管脚手架,尽量不用碗扣式脚手架(碗扣式脚手架现在此种情况下不稳定)。4)应根据墩柱高度计算模板的组合高度,并以此考虑箱梁边模提升高度。5)要求施工单位采纳汽车吊车安装,选择好吊车吨位,墩模分块组合,分块起吊,吊车吨位不小于 25 吨(含 25 吨),以保证起吊符合安全;起吊用的钢丝绳必须满足要求,考虑钢丝绳的破断拉力不但与其钢丝绳的抗拉强度而且和钢丝绳的直径有关,所以吊装墩模边模的千斤绳要大于Φ21.5;6)监理工程师应要求施工单位认真检查吊装范围平面、立面阻碍情况,吊车支撑点地面稳定无下沉,吊车在吊装前要试吊。墩身模板安装1)监理工程师应要求施工单位在拼装模板时采纳人工配合汽车吊,吊装时须正确使用吊点,每块模板均须有两个吊点,以防吊装变形,吊装前技术管理人员必须向班组进行安全技术交底并交由监理工程师审批,让监理组熟悉施工工艺流程。2)模板吊装必须采纳麻芯钢丝绳加卡环,监理工程师应检查钢丝绳和卡环能否满足吊装要求。3)卡环先穿过钢丝绳一端绳套,然后卡环销子穿过吊点与卡环连接,打好保险;钢丝绳另一端绳套挂在吊钩上,上好保险。然后指挥员打手势起吊。4)起吊时监理工程师要提醒施工单位必须有专职的指挥人员指挥,指挥吊机用口哨配合手势,并且吊车和指挥人员能通视。5)监理工程师应要求施工单位在模板吊装时在其下应用两根绳子拉住,防止模板在空中晃动,危机操作人员安全。6)模板安装时监理工程师应要求操作人员扶正模板,缓缓就位。底层第一块模板就位后用方木支撑,防止其倒下;然后吊装第二块模板,...
