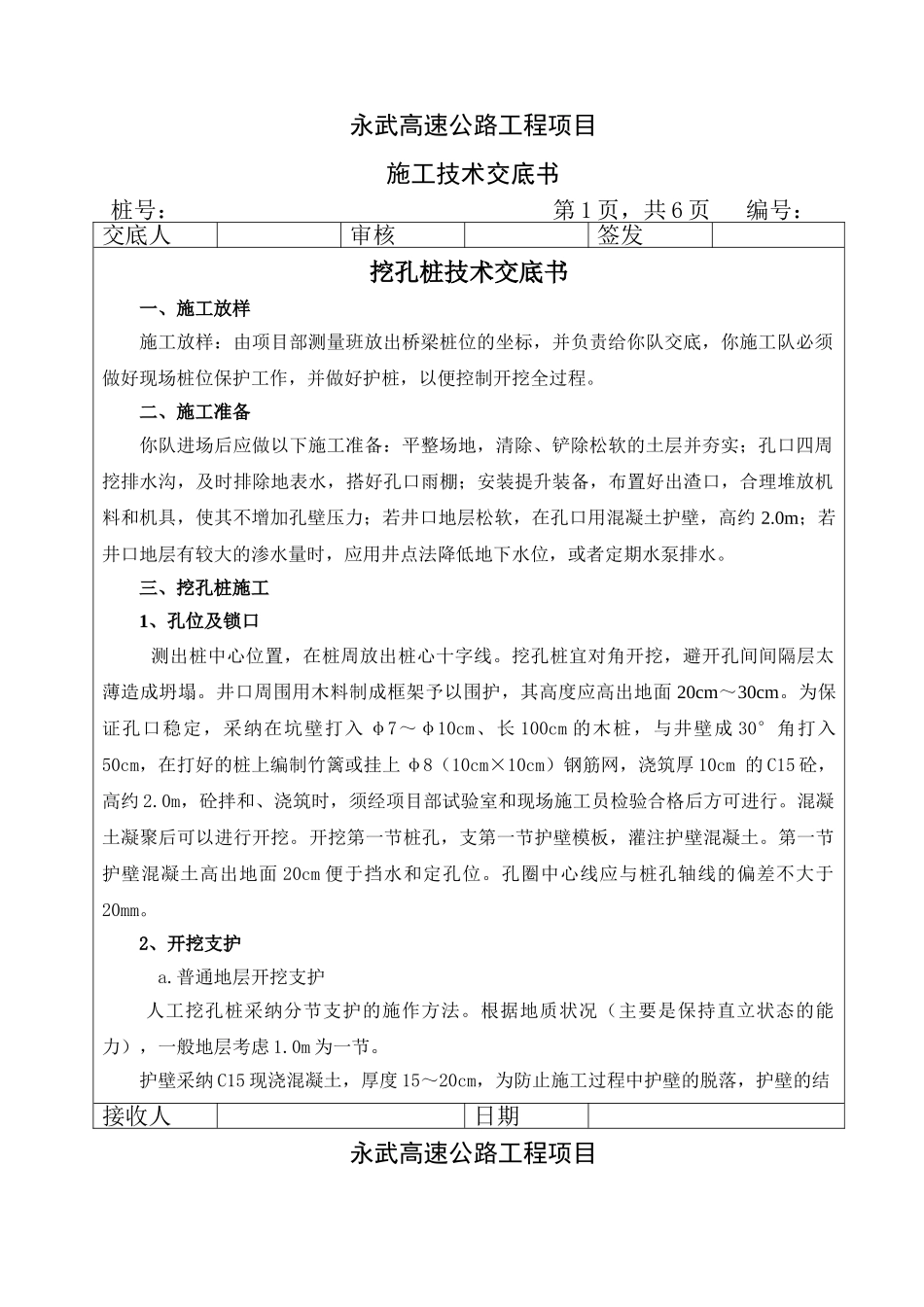

永武高速公路工程项目施工技术交底书桩号: 第 1 页,共 6 页 编号:交底人审核签发挖孔桩技术交底书一、施工放样施工放样:由项目部测量班放出桥梁桩位的坐标,并负责给你队交底,你施工队必须做好现场桩位保护工作,并做好护桩,以便控制开挖全过程
二、施工准备你队进场后应做以下施工准备:平整场地,清除、铲除松软的土层并夯实;孔口四周挖排水沟,及时排除地表水,搭好孔口雨棚;安装提升装备,布置好出渣口,合理堆放机料和机具,使其不增加孔壁压力;若井口地层松软,在孔口用混凝土护壁,高约 2
0m;若井口地层有较大的渗水量时,应用井点法降低地下水位,或者定期水泵排水
三、挖孔桩施工1、孔位及锁口测出桩中心位置,在桩周放出桩心十字线
挖孔桩宜对角开挖,避开孔间间隔层太薄造成坍塌
井口周围用木料制成框架予以围护,其高度应高出地面 20cm~30cm
为保证孔口稳定,采纳在坑壁打入 φ7~φ10cm、长 100cm 的木桩,与井壁成 30°角打入50cm,在打好的桩上编制竹篱或挂上 φ8(10cm×10cm)钢筋网,浇筑厚 10cm 的 C15 砼,高约 2
0m,砼拌和、浇筑时,须经项目部试验室和现场施工员检验合格后方可进行
混凝土凝聚后可以进行开挖
开挖第一节桩孔,支第一节护壁模板,灌注护壁混凝土
第一节护壁混凝土高出地面 20cm 便于挡水和定孔位
孔圈中心线应与桩孔轴线的偏差不大于20mm
2、开挖支护a
普通地层开挖支护人工挖孔桩采纳分节支护的施作方法
根据地质状况(主要是保持直立状态的能力),一般地层考虑 1
0m 为一节

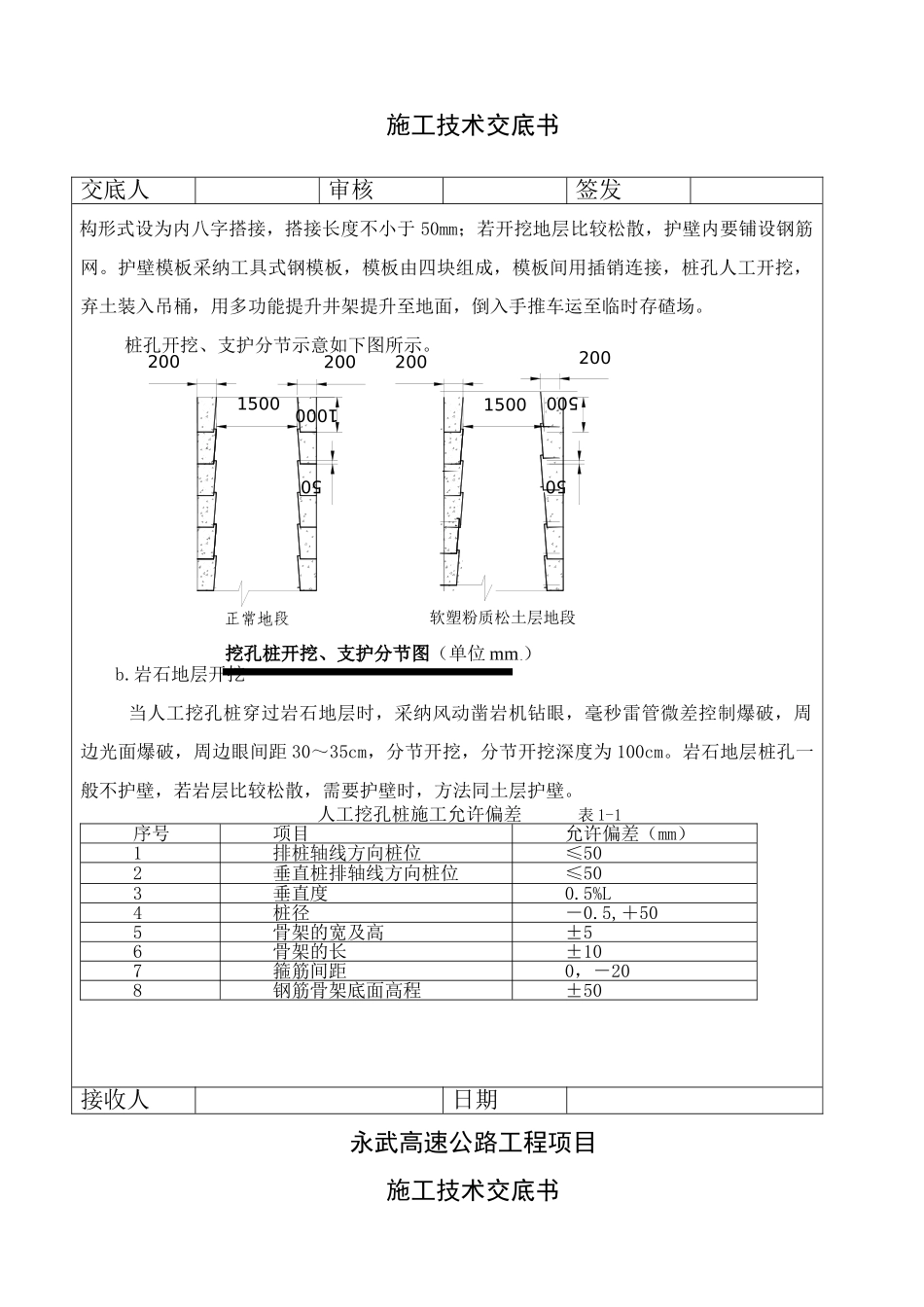

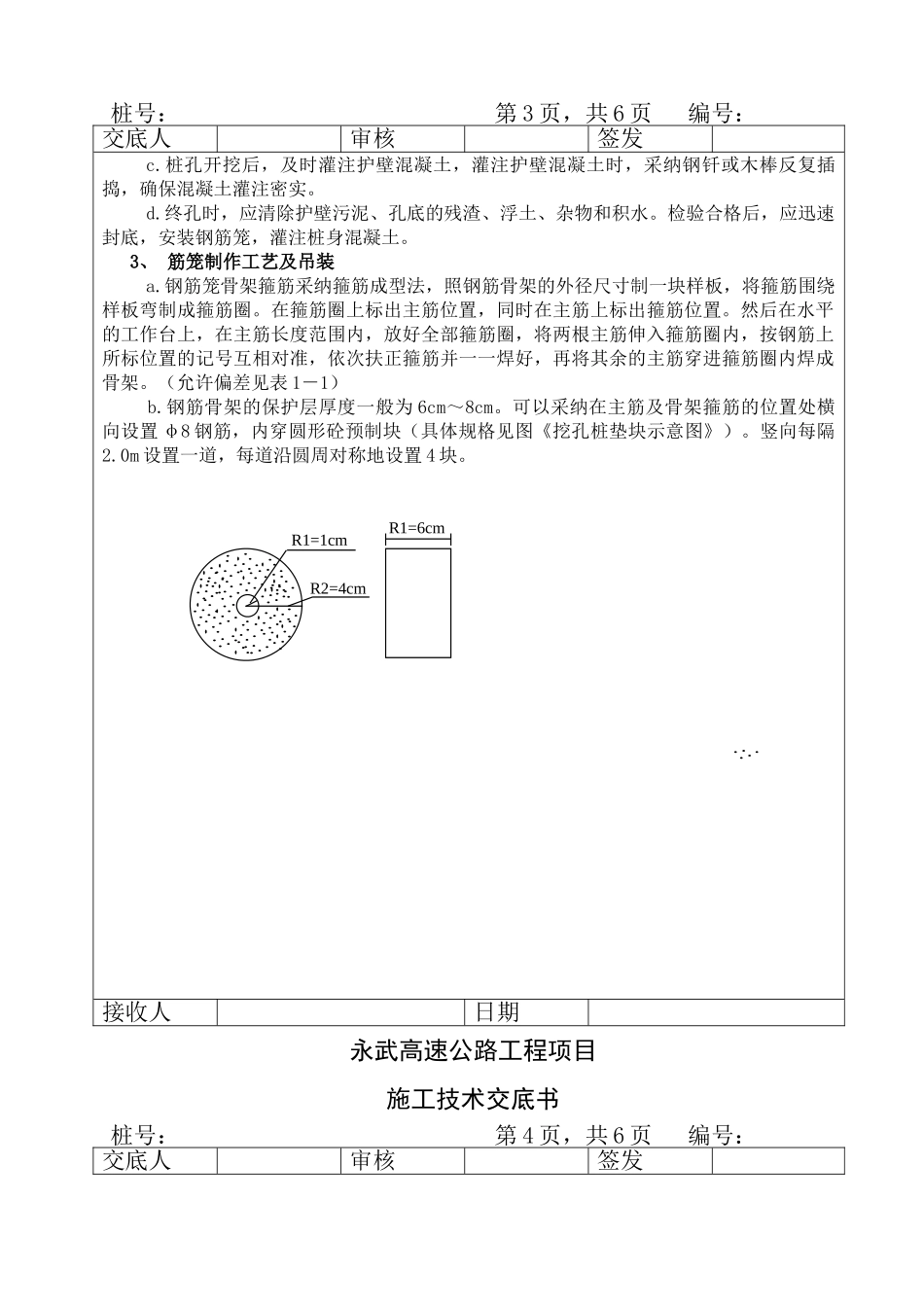

护壁采纳 C15 现浇混凝土,厚度 15~20cm,为防止施工过程中护壁的脱落,护壁的结接收人日期永武高速公路工程项目施工技术交底书 永武高速公路工程项目施工技术交底书交底人审核签发构形式设为内八字搭接,搭接长度不小于 50mm;若开挖地层比较松散,护壁内要铺设钢
