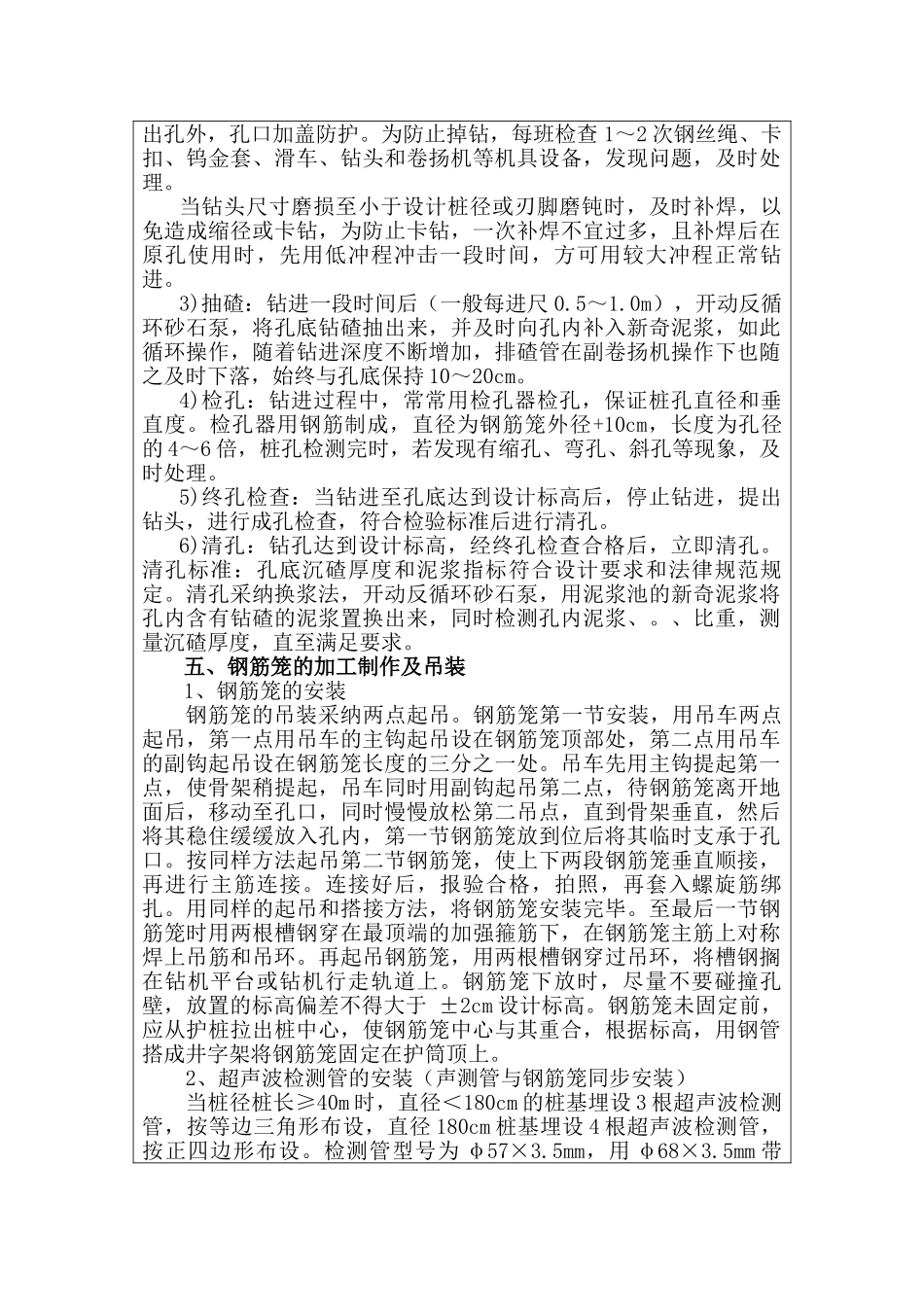

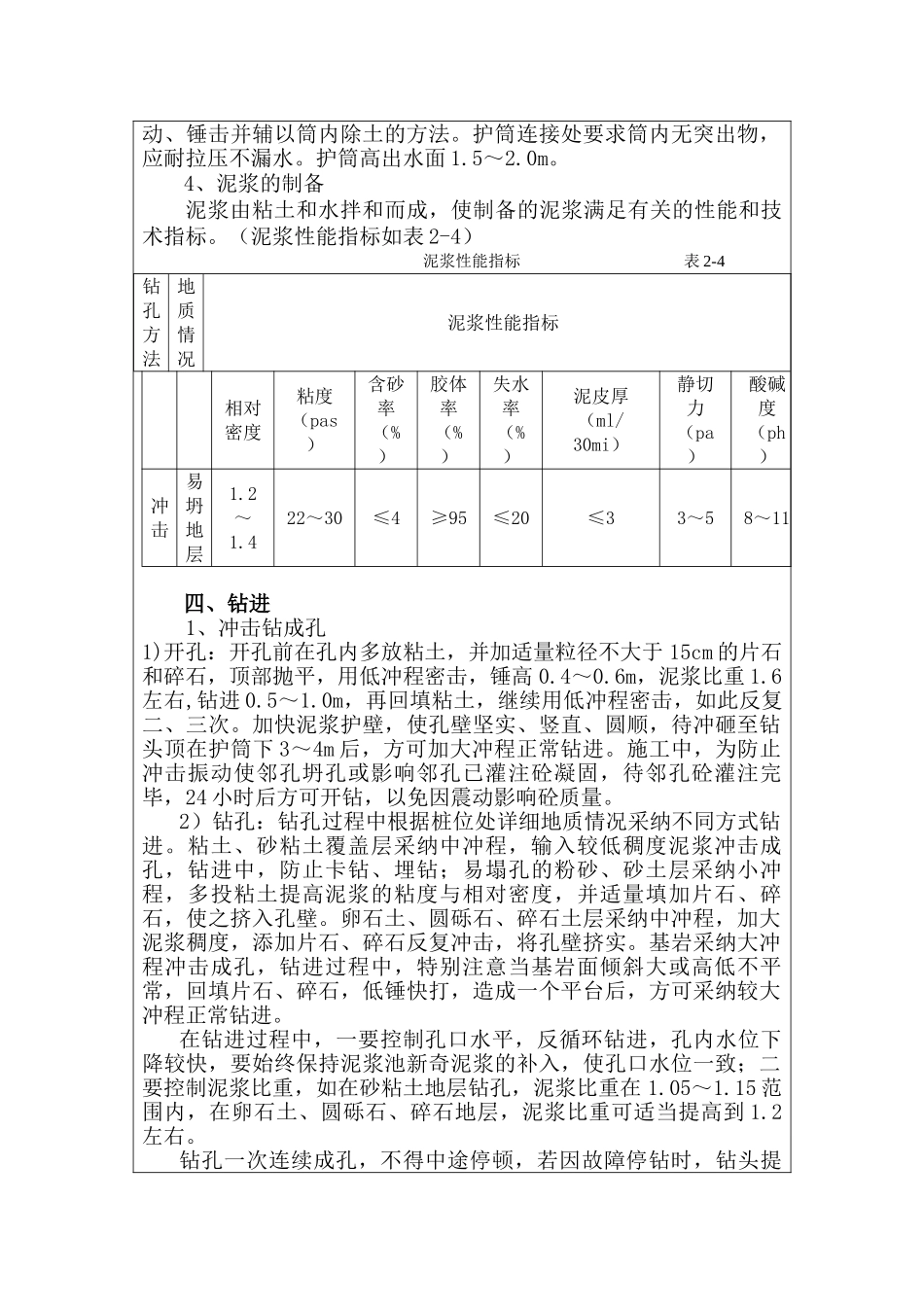

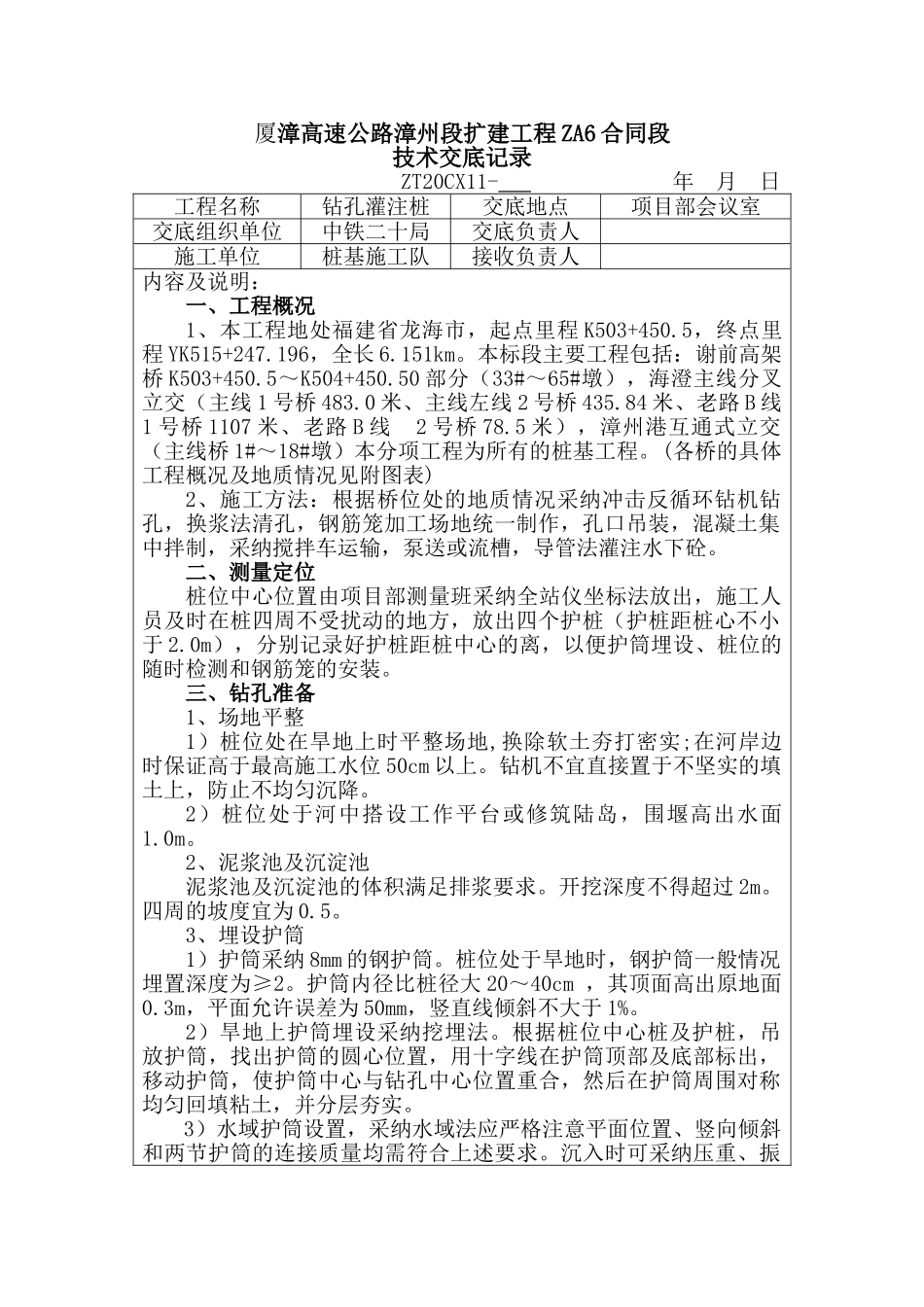

厦漳高速公路漳州段扩建工程 ZA6 合同段技术交底记录ZT20CX11- 年 月 日工程名称钻孔灌注桩交底地点项目部会议室交底组织单位中铁二十局交底负责人施工单位桩基施工队接收负责人内容及说明:一、工程概况1、本工程地处福建省龙海市,起点里程 K503+450
5,终点里程 YK515+247
196,全长 6
本标段主要工程包括:谢前高架桥 K503+450
5~K504+450
50 部分(33#~65#墩),海澄主线分叉立交(主线 1 号桥 483
0 米、主线左线 2 号桥 435
84 米、老路 B 线1 号桥 1107 米、老路 B 线 2 号桥 78
5 米),漳州港互通式立交(主线桥 1#~18#墩)本分项工程为所有的桩基工程
(各桥的具体工程概况及地质情况见附图表)2、施工方法:根据桥位处的地质情况采纳冲击反循环钻机钻孔,换浆法清孔,钢筋笼加工场地统一制作,孔口吊装,混凝土集中拌制,采纳搅拌车运输,泵送或流槽,导管法灌注水下砼
二、测量定位桩位中心位置由项目部测量班采纳全站仪坐标法放出,施工人员及时在桩四周不受扰动的地方,放出四个护桩(护桩距桩心不小于 2
0m),分别记录好护桩距桩中心的离,以便护筒埋设、桩位的随时检测和钢筋笼的安装
三、钻孔准备 1、场地平整1)桩位处在旱地上时平整场地,换除软土夯打密实;在河岸边时保证高于最高施工水位 50cm 以上
钻机不宜直接置于不坚实的填土上,防止不均匀沉降
2)桩位处于河中搭设工作平台或修筑陆岛,围堰高出水面1
2、泥浆池及沉淀池泥浆池及沉淀池的体积满足排浆要求
开挖深度不得超过 2m
四周的坡度宜为 0
3、埋设护筒1)护筒采纳 8mm 的钢护筒
桩位处于旱地时,钢护筒一般情况埋置深度为≥2
护筒内径比桩径大 20~40cm ,其顶面高出原地面0
3m,平面允许误差为 50mm,竖直线倾
