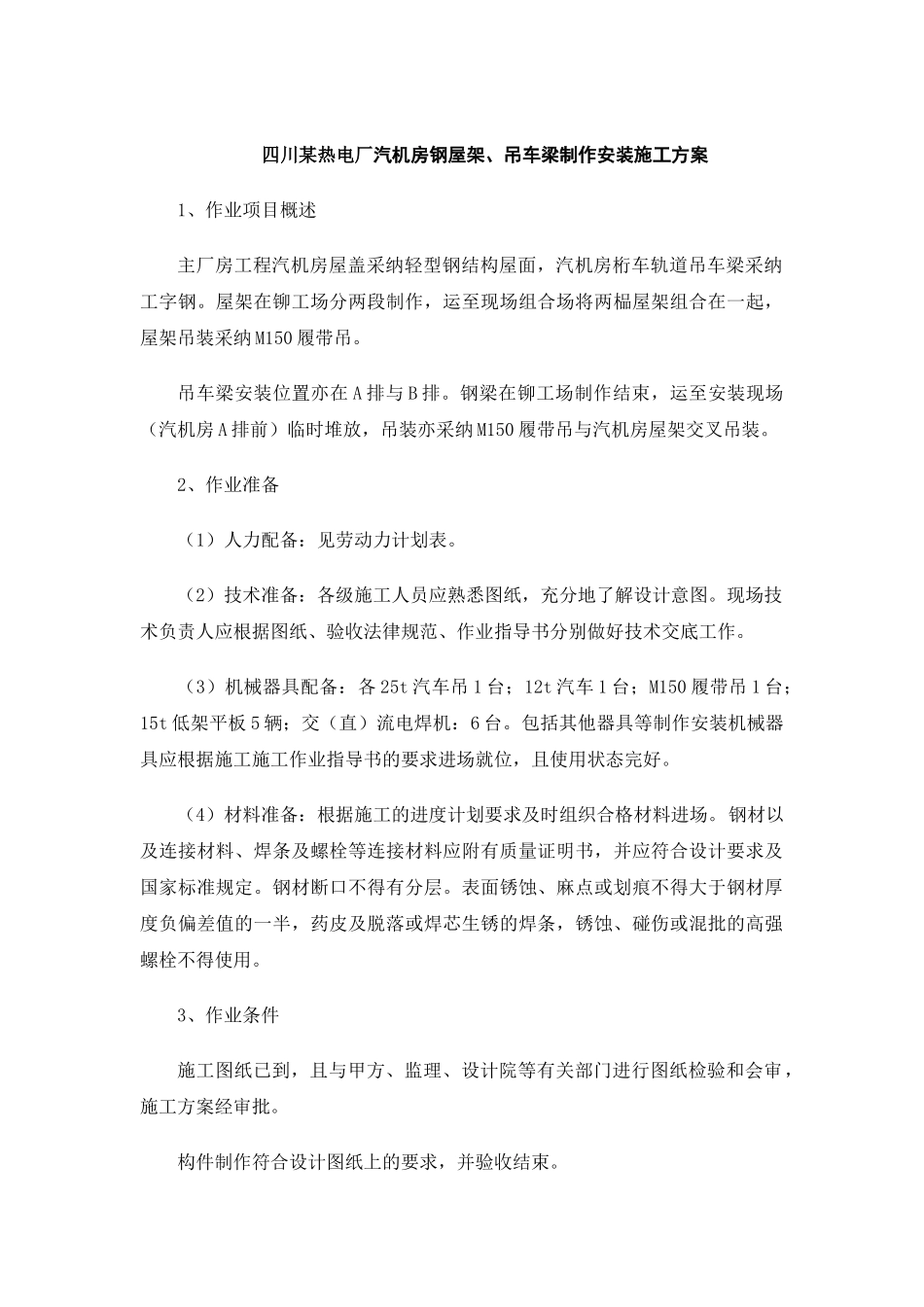

四川某热电厂汽机房钢屋架、吊车梁制作安装施工方案1、作业项目概述主厂房工程汽机房屋盖采纳轻型钢结构屋面,汽机房桁车轨道吊车梁采纳工字钢
屋架在铆工场分两段制作,运至现场组合场将两榀屋架组合在一起,屋架吊装采纳 M150 履带吊
吊车梁安装位置亦在 A 排与 B 排
钢梁在铆工场制作结束,运至安装现场(汽机房 A 排前)临时堆放,吊装亦采纳 M150 履带吊与汽机房屋架交叉吊装
2、作业准备(1)人力配备:见劳动力计划表
(2)技术准备:各级施工人员应熟悉图纸,充分地了解设计意图
现场技术负责人应根据图纸、验收法律规范、作业指导书分别做好技术交底工作
(3)机械器具配备:各 25t 汽车吊 1 台;12t 汽车 1 台;M150 履带吊 1 台;15t 低架平板 5 辆;交(直)流电焊机:6 台
包括其他器具等制作安装机械器具应根据施工施工作业指导书的要求进场就位,且使用状态完好
(4)材料准备:根据施工的进度计划要求及时组织合格材料进场
钢材以及连接材料、焊条及螺栓等连接材料应附有质量证明书,并应符合设计要求及国家标准规定
钢材断口不得有分层
表面锈蚀、麻点或划痕不得大于钢材厚度负偏差值的一半,药皮及脱落或焊芯生锈的焊条,锈蚀、碰伤或混批的高强螺栓不得使用

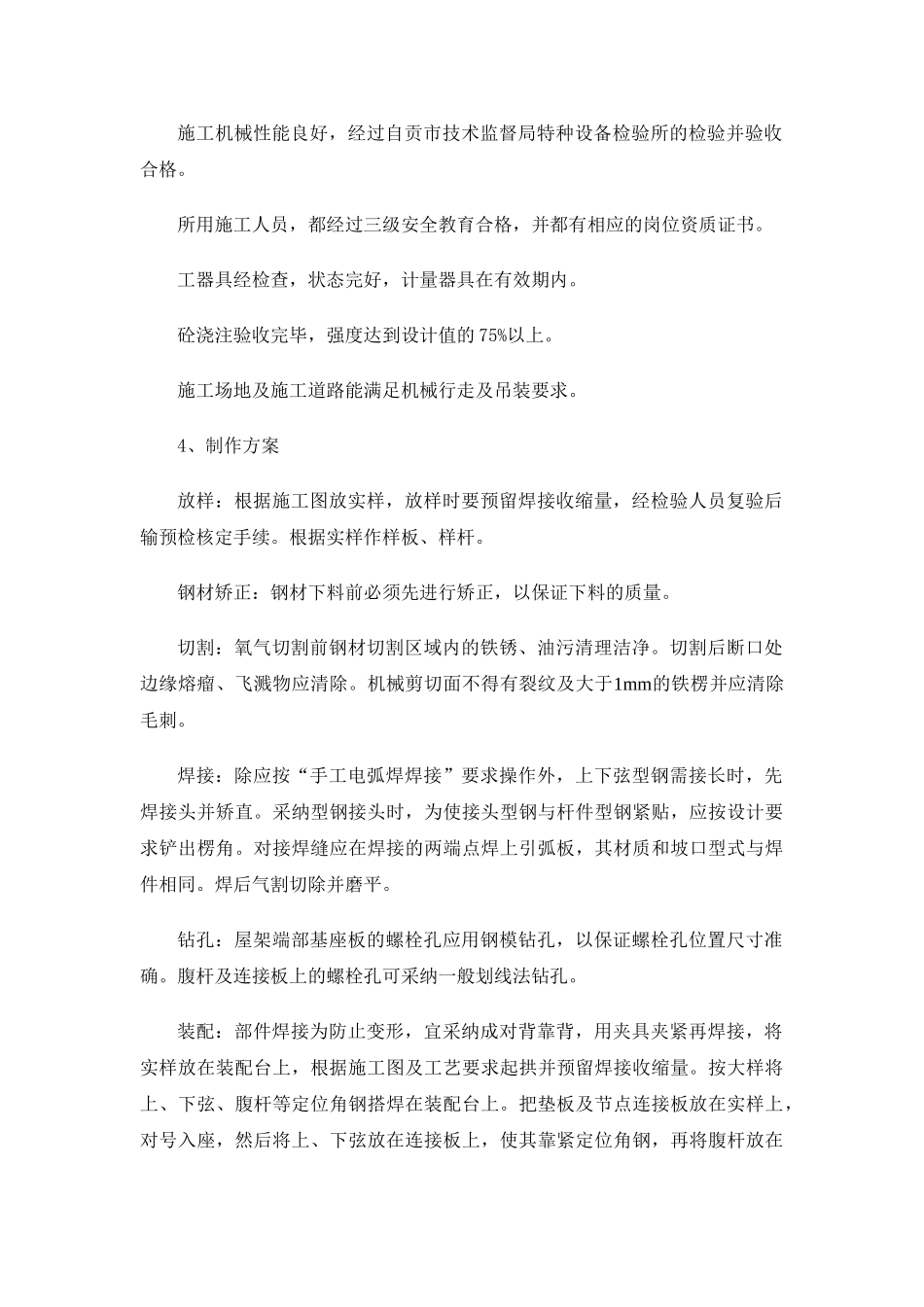

3、作业条件施工图纸已到,且与甲方、监理、设计院等有关部门进行图纸检验和会审,施工方案经审批
构件制作符合设计图纸上的要求,并验收结束
施工机械性能良好,经过自贡市技术监督局特种设备检验所的检验并验收合格
所用施工人员,都经过三级安全教育合格,并都有相应的岗位资质证书
工器具经检查,状态完好,计量器具在有效期内
砼浇注验收完毕,强度达到设计值的 75%以上
施工场地及施工道路能满足机械行走及吊装要求

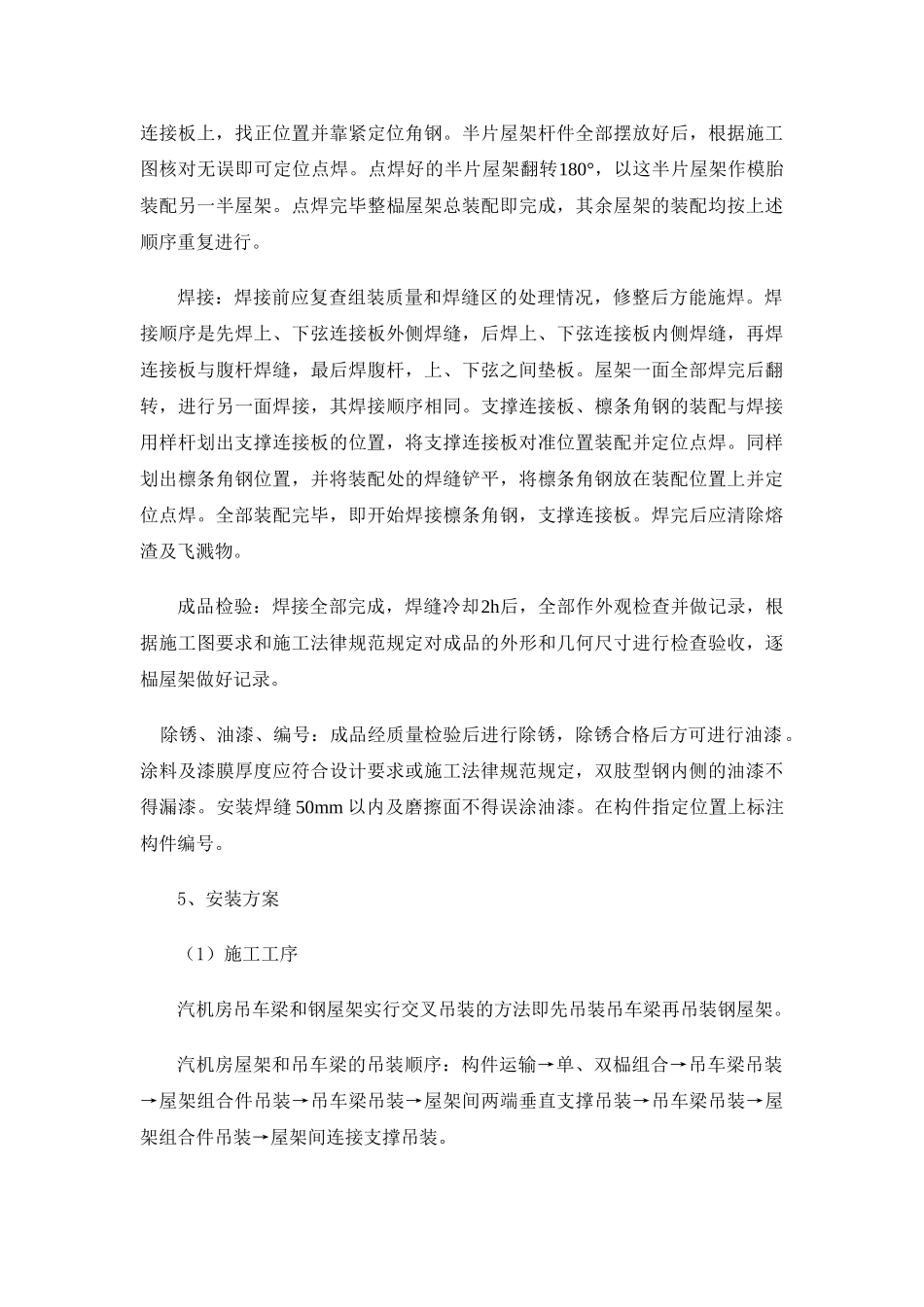

4、制作方案放样:根据施工图放实样,放样时要预留焊接收缩量,经检验人员复验后输预检核定手续
根据实样作样板、样杆
