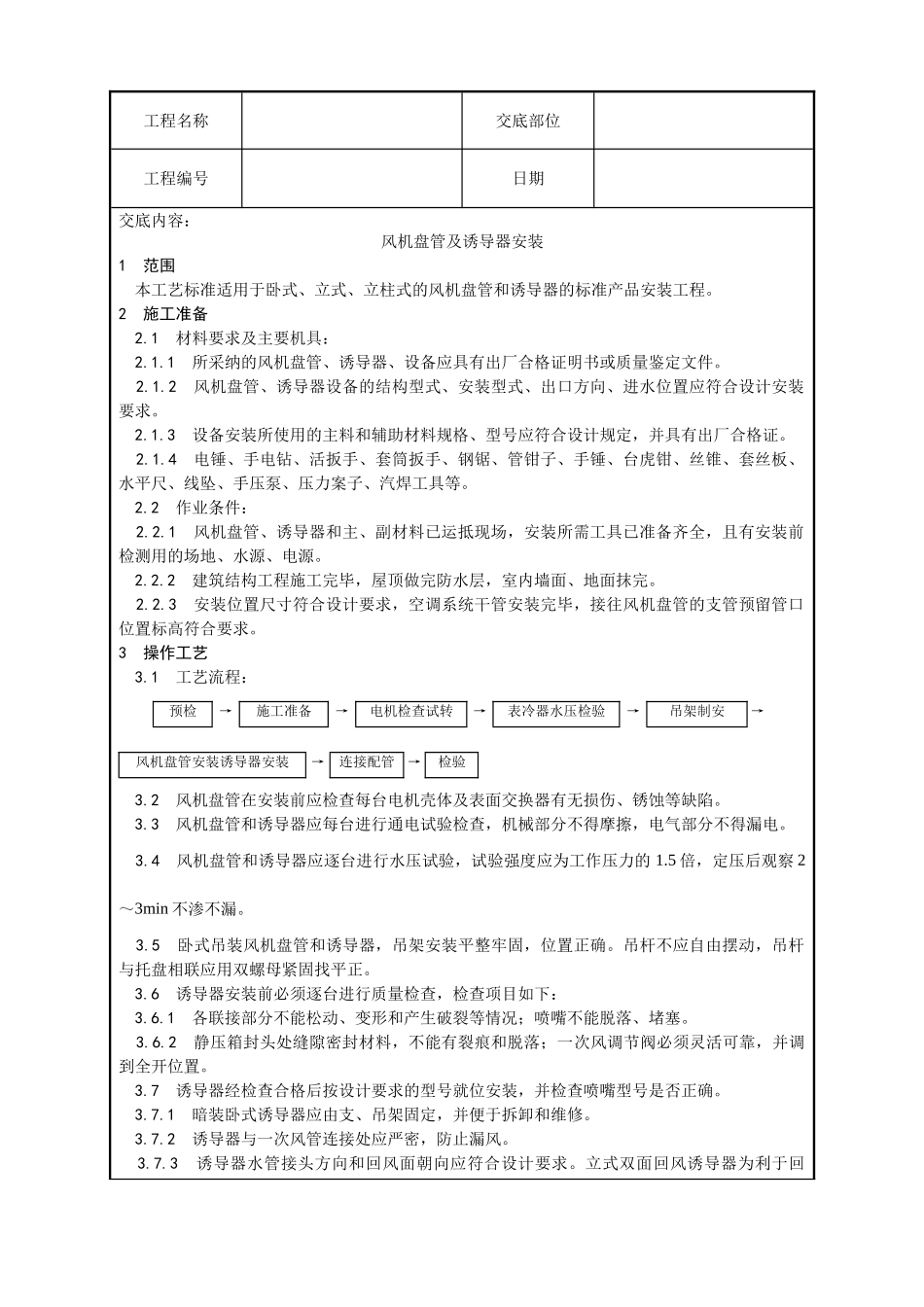

工程名称交底部位工程编号日期交底内容:风机盘管及诱导器安装1 范围 本工艺标准适用于卧式、立式、立柱式的风机盘管和诱导器的标准产品安装工程
2 施工准备 2
1 材料要求及主要机具: 2
1 所采纳的风机盘管、诱导器、设备应具有出厂合格证明书或质量鉴定文件
2 风机盘管、诱导器设备的结构型式、安装型式、出口方向、进水位置应符合设计安装要求
3 设备安装所使用的主料和辅助材料规格、型号应符合设计规定,并具有出厂合格证
4 电锤、手电钻、活扳手、套筒扳手、钢锯、管钳子、手锤、台虎钳、丝锥、套丝板、水平尺、线坠、手压泵、压力案子、汽焊工具等
2 作业条件: 2
1 风机盘管、诱导器和主、副材料已运抵现场,安装所需工具已准备齐全,且有安装前检测用的场地、水源、电源
2 建筑结构工程施工完毕,屋顶做完防水层,室内墙面、地面抹完
3 安装位置尺寸符合设计要求,空调系统干管安装完毕,接往风机盘管的支管预留管口位置标高符合要求
3 操作工艺 3
1 工艺流程:预检→施工准备→电机检查试转→表冷器水压检验→吊架制安→风机盘管安装诱导器安装→连接配管→检验 3
2 风机盘管在安装前应检查每台电机壳体及表面交换器有无损伤、锈蚀等缺陷
3 风机盘管和诱导器应每台进行通电试验检查,机械部分不得摩擦,电气部分不得漏电
4 风机盘管和诱导器应逐台进行水压试验,试验强度应为工作压力的 1
5 倍,定压后观察 2~3min 不渗不漏
5 卧式吊装风机盘管和诱导器,吊架安装平整牢固,位置正确
吊杆不应自由摆动,吊杆与托盘相联应用双螺母紧固找平正

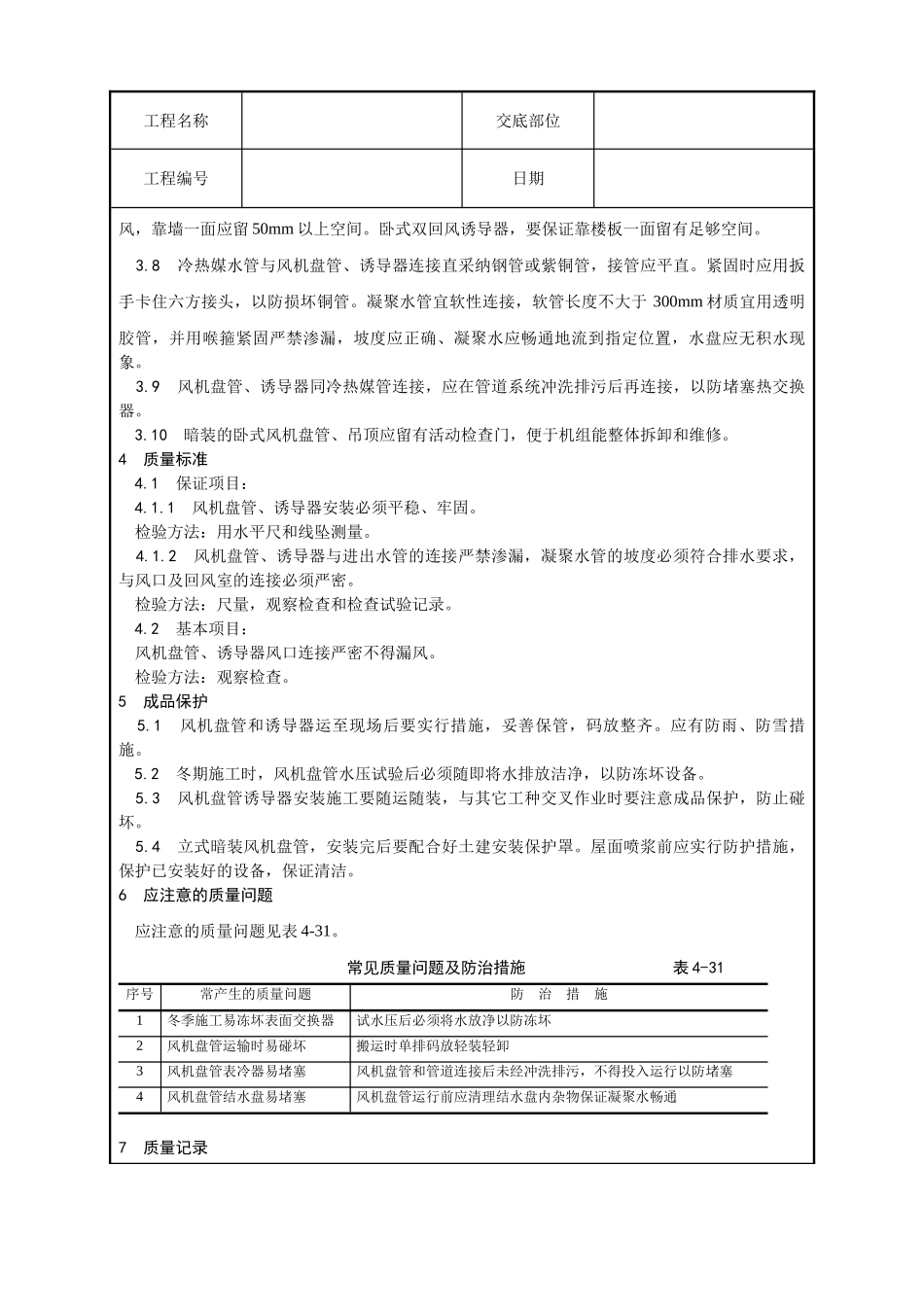

6 诱导器安装前必须逐台进行质量检查,检查项目如下: 3
1 各联接部分不能松动、变形和产生破裂等情况;喷嘴不能脱落、堵塞
2 静压箱封头处缝隙密封材料,不能有裂痕和
