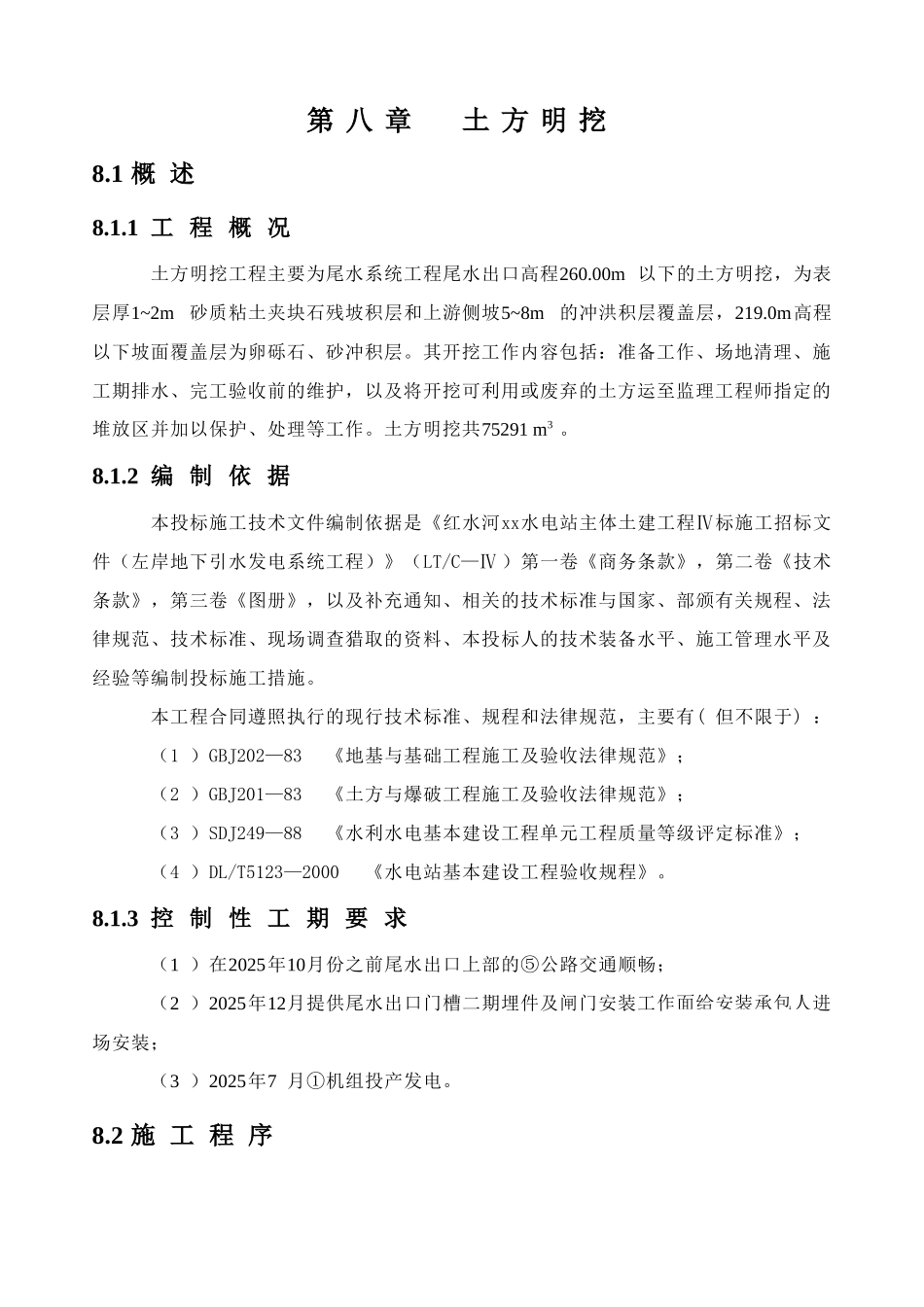

第 八 章 土 方 明 挖8
1 概 述8
1 工 程 概 况土方明挖工程主要为尾水系统工程尾水出口高程260
00m 以下的土方明挖,为表层厚1~2m砂质粘土夹块石残坡积层和上游侧坡5~8m的冲洪积层覆盖层,219
0m高程以下坡面覆盖层为卵砾石、砂冲积层
其开挖工作内容包括:准备工作、场地清理、施工期排水、完工验收前的维护,以及将开挖可利用或废弃的土方运至监理工程师指定的堆放区并加以保护、处理等工作
土方明挖共75291 m3
2 编 制 依 据本投标施工技术文件编制依据是《红水河xx水电站主体土建工程Ⅳ标施工招标文件(左岸地下引水发电系统工程)》(LT/C—Ⅳ )第一卷《商务条款》,第二卷《技术条款》,第三卷《图册》,以及补充通知、相关的技术标准与国家、部颁有关规程、法律规范、技术标准、现场调查猎取的资料、本投标人的技术装备水平、施工管理水平及经验等编制投标施工措施
本工程合同遵照执行的现行技术标准、规程和法律规范,主要有( 但不限于) :(1 )GBJ202—83 《地基与基础工程施工及验收法律规范》;(2 )GBJ201—83 《土方与爆破工程施工及验收法律规范》;(3 )SDJ249—88 《水利水电基本建设工程单元工程质量等级评定标准》;(4 )DL/T5123—2000 《水电站基本建设工程验收规程》
3 控 制 性 工 期 要 求(1 )在2025年10月份之前尾水出口上部的⑤公路交通顺畅;(2 )2025年12月提供尾水出口门槽二期埋件及闸门安装工作面给安装承包人进场安装;(3 )2025年7 月①机组投产发电

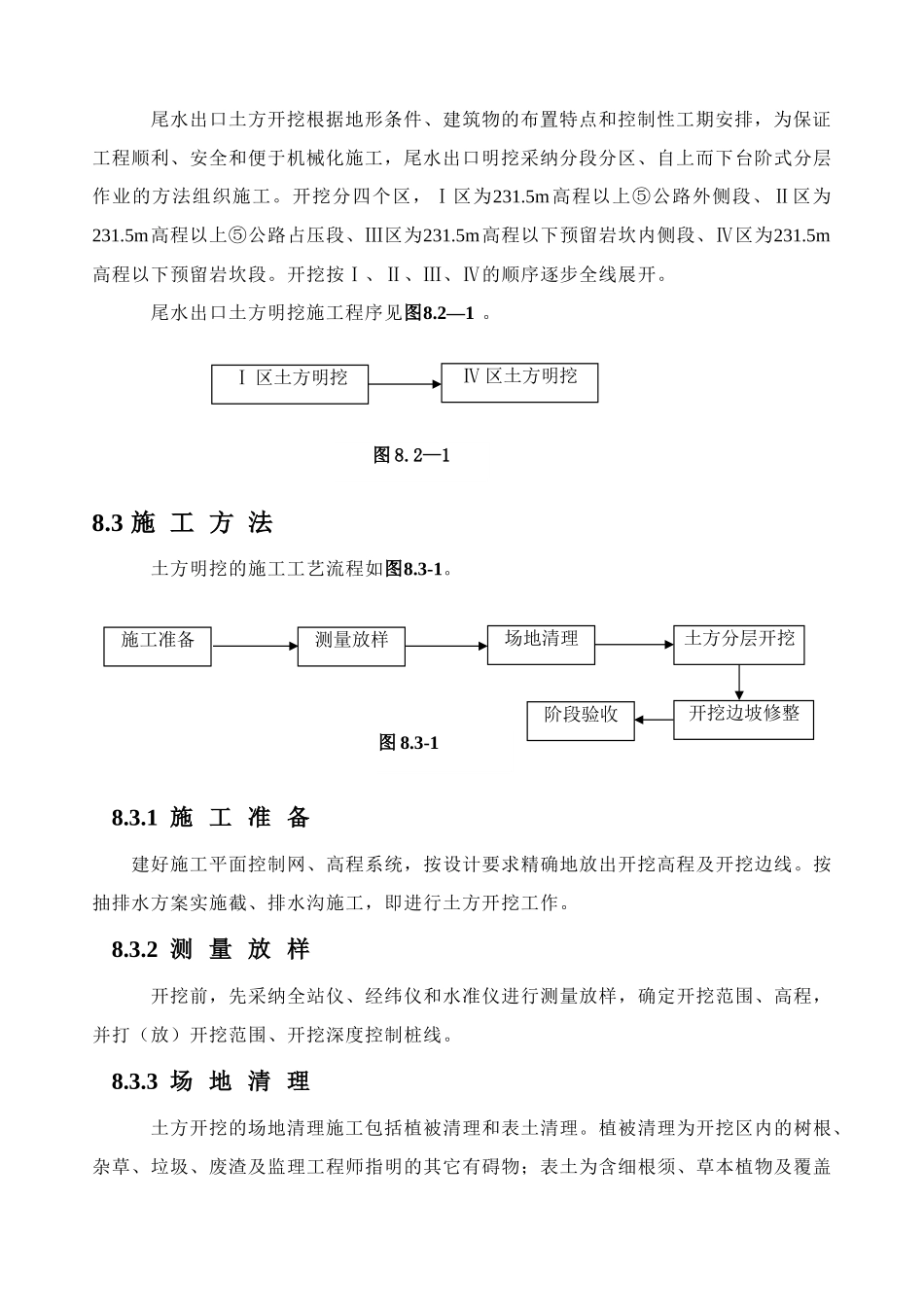

2 施 工 程 序尾水出口土方开挖根据地形条件、建筑物的布置特点和控制性工期安排,为保证工程顺利、安全和便于机械化施工,尾水出口明挖采纳分段分区、自上而下台阶式分层作业的方法组织施工

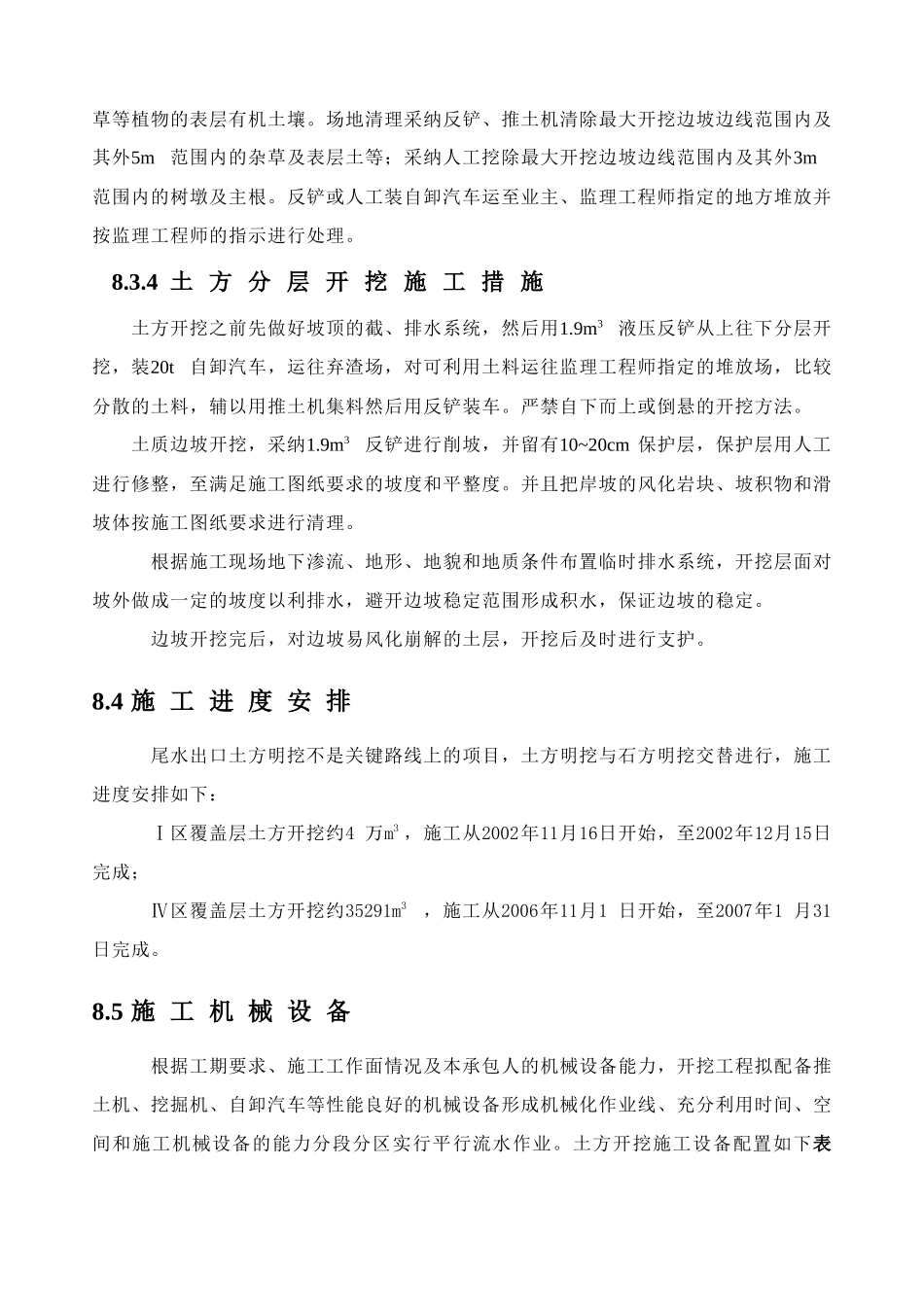

开挖分四个区,Ⅰ区为231
