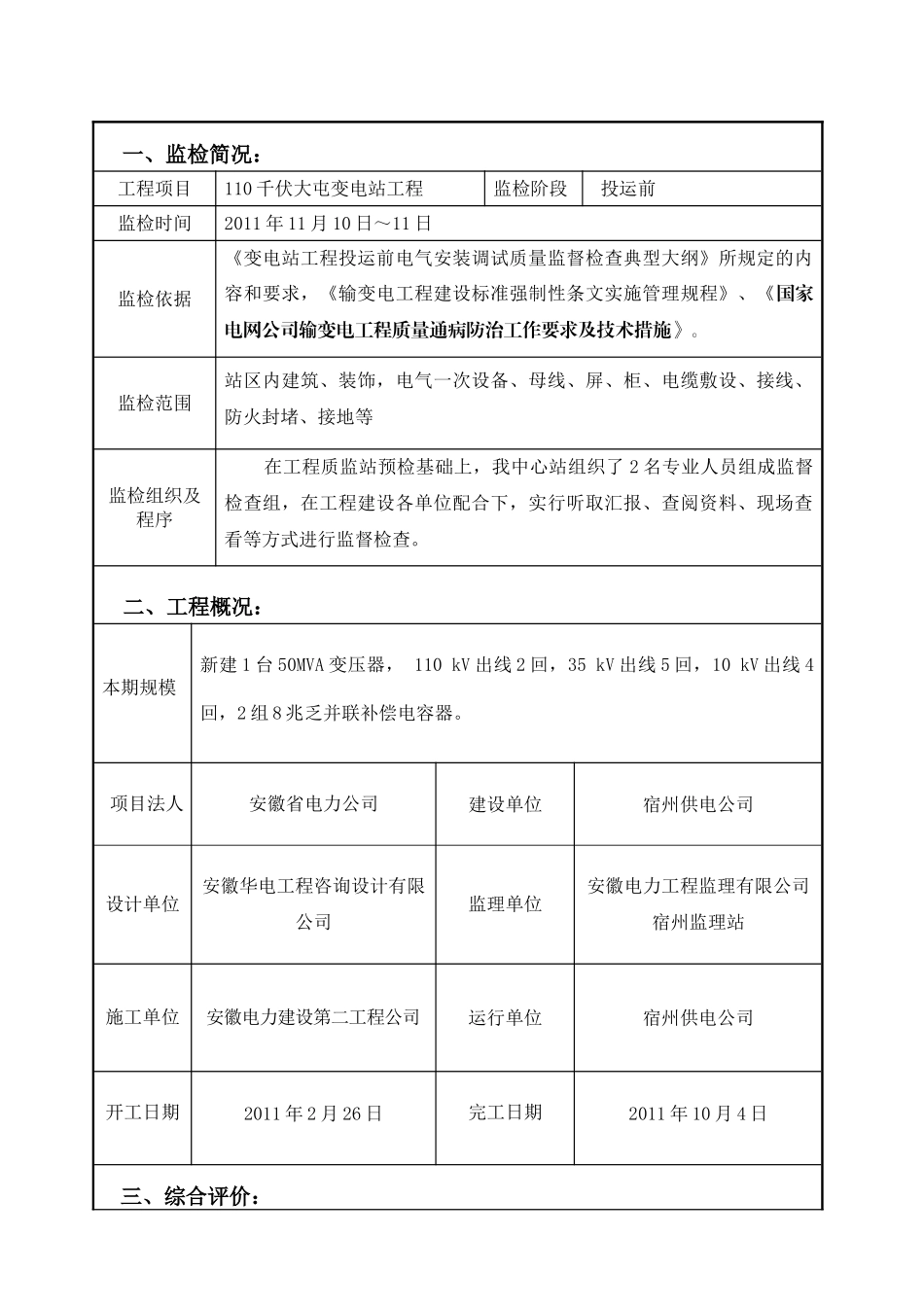

变电站工程投运前质量监督检查报告 工程项目 110kV 大屯变 电站工程 变电容量 1×50MVA 监检阶段 投运前 监检机构 安徽省电力建设工程质量监督中心站 2011 年 11 月 11 日 一、监检简况:工程项目110 千伏大屯变电站工程监检阶段 投运前监检时间2011 年 11 月 10 日~11 日监检依据《变电站工程投运前电气安装调试质量监督检查典型大纲》所规定的内容和要求,《输变电工程建设标准强制性条文实施管理规程》、《国家电网公司输变电工程质量通病防治工作要求及技术措施》
监检范围站区内建筑、装饰,电气一次设备、母线、屏、柜、电缆敷设、接线、防火封堵、接地等监检组织及程序 在工程质监站预检基础上,我中心站组织了 2 名专业人员组成监督检查组,在工程建设各单位配合下,实行听取汇报、查阅资料、现场查看等方式进行监督检查
二、工程概况:本期规模新建 1 台 50MVA 变压器, 110 kV 出线 2 回,35 kV 出线 5 回,10 kV 出线 4回,2 组 8 兆乏并联补偿电容器

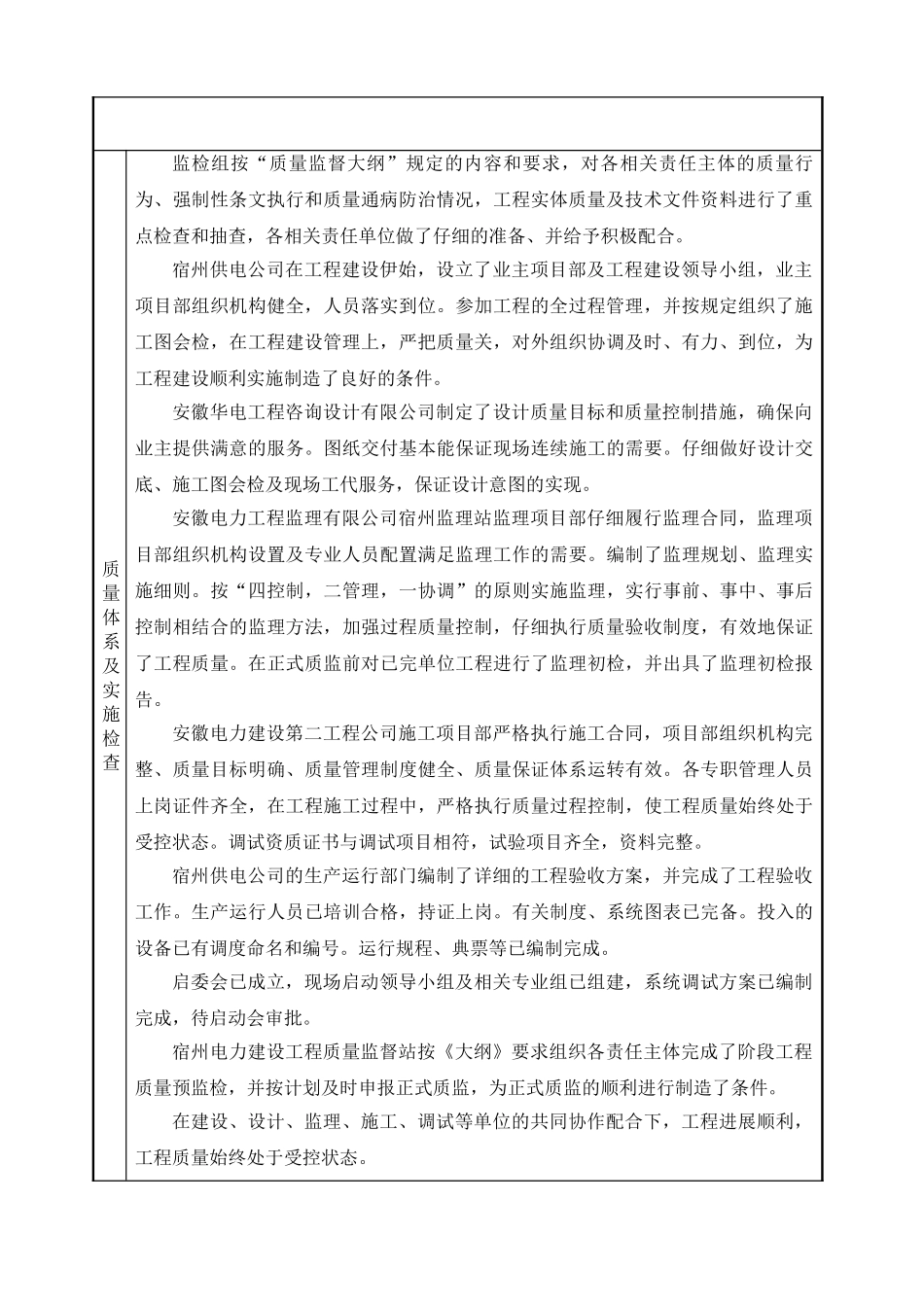

项目法人安徽省电力公司建设单位宿州供电公司设计单位安徽华电工程咨询设计有限公司监理单位安徽电力工程监理有限公司宿州监理站施工单位安徽电力建设第二工程公司运行单位宿州供电公司开工日期2011 年 2 月 26 日完工日期2011 年 10 月 4 日 三、综合评价:质量体系及实施检查监检组按“质量监督大纲”规定的内容和要求,对各相关责任主体的质量行为、强制性条文执行和质量通病防治情况,工程实体质量及技术文件资料进行了重点检查和抽查,各相关责任单位做了仔细的准备、并给予积极配合
宿州供电公司在工程建设伊始,设立了业主项目部及工程建设领导小组,业主项目部组织机构健全,人员落实到位
参加工程的全过程管理,并按规定组织了施工图会检,在工程建设管理上,严把质量关,对外组织协调及时、有力、到位
