污水处理及再生利用一期工程(一合同)施工组织设计编制:审核:审批:目 录1、工程概况……………………………………………32、施工现场平面布置…………………………………93、主要施工工序及施工方法…………………………144、关键性部位施工技术………………………………565、工程施工进度计划 ………………………………646、劳动力计划及保障措施……………………………707、项目管理班子主要人员配置情况…………………718、工程质量保证体系及保证措施……………………759、现场文明施工、安全及环境保护保证措施…………9410、冬、雨季及汛期施工措施………………………11111、施工机器、设备及材料保证措施…………………1221.工程概况污水处理及再生水利用一期工程,位于天津
工期一期日处理污水 20 万吨/日(规划总规模 45 万吨/日)
日供再生水 5 万吨/日(规划总规模 15 万吨/日),污水处理后水质达到《城镇污水处理厂污染物排放标准》(GB18198-2025)一级 A 标准
厂区占地面积 237519
053 平方米
本标段施工内容包括初沉池结构 2 座,二沉池桩基础 8 座,生物池桩基础 2 座,场内环形路 11406 平米,围墙 2423
9 米,钢制大门(8 米宽)2 樘,临时便桥 1 座

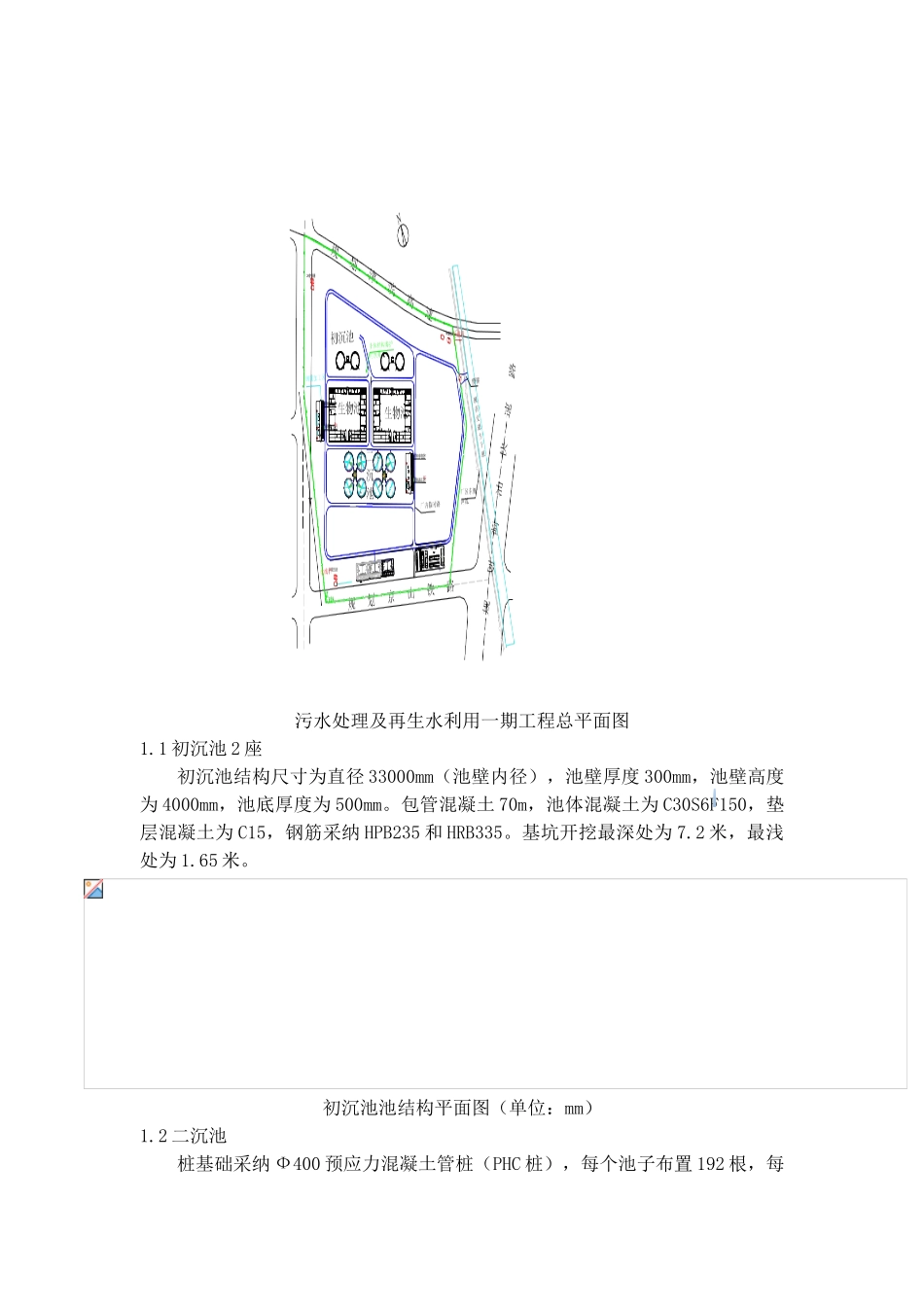

污水处理及再生水利用一期工程总平面图1
1 初沉池 2 座初沉池结构尺寸为直径 33000mm(池壁内径),池壁厚度 300mm,池壁高度为 4000mm,池底厚度为 500mm
包管混凝土 70m,池体混凝土为 C30S6F150,垫层混凝土为 C15,钢筋采纳 HPB235 和 HRB335
基坑开挖最深处为 7
2 米,最浅处为 1
初沉池池结构平面图(单位:mm)1
2 二沉池桩基础采纳 Ф400 预应力混凝土管桩(PHC 桩),每个池子布置 192 根,每
