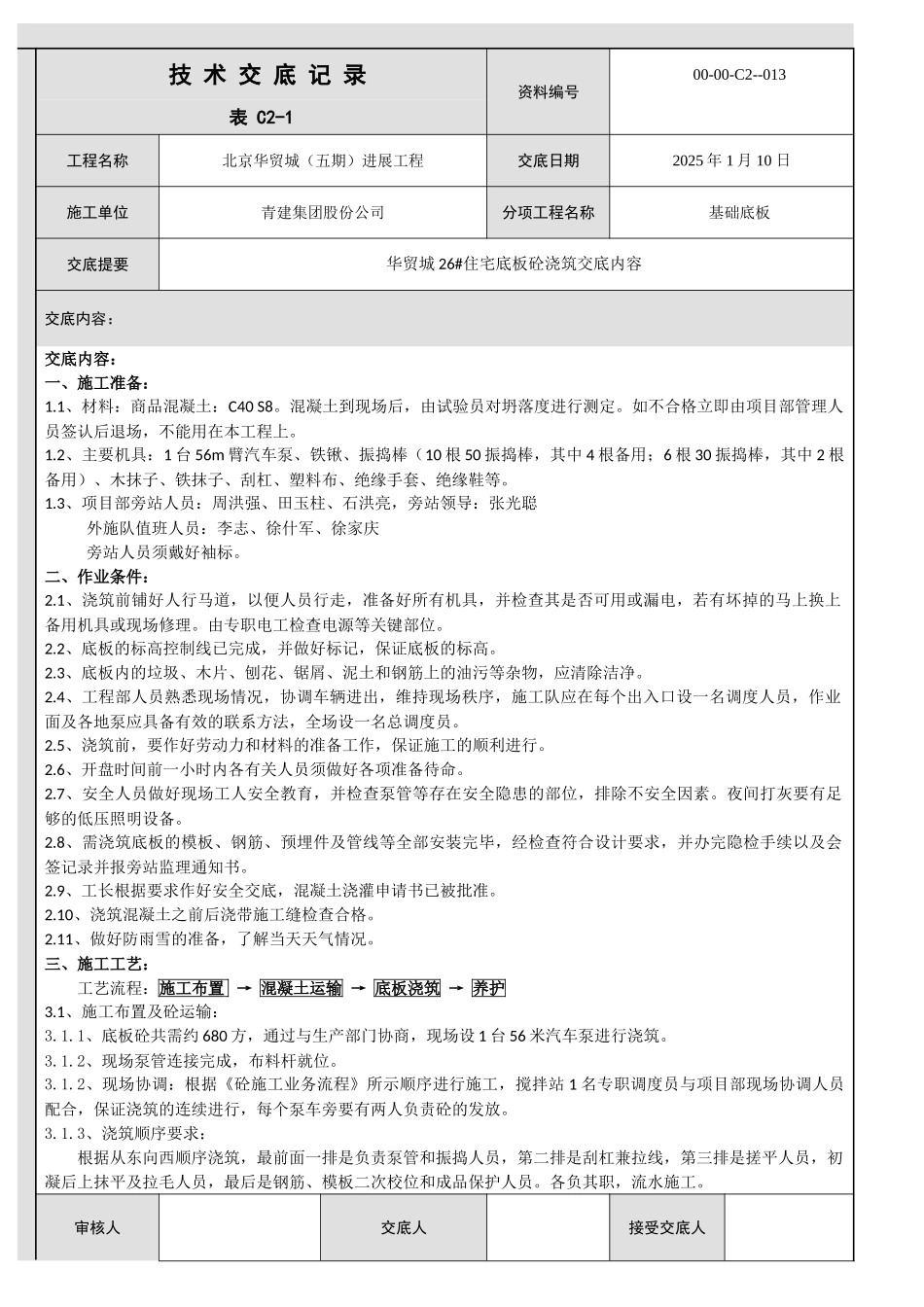

技 术 交 底 记 录 资料编号 00-00-C2--013表 C2-1 工程名称北京华贸城(五期)进展工程交底日期2025 年 1 月 10 日施工单位青建集团股份公司分项工程名称 基础底板交底提要 华贸城 26#住宅底板砼浇筑交底内容交底内容:交底内容: 一、施工准备:1
1、材料:商品混凝土:C40 S8
混凝土到现场后,由试验员对坍落度进行测定
如不合格立即由项目部管理人员签认后退场,不能用在本工程上
2、主要机具:1 台 56m 臂汽车泵、铁锹、振捣棒(10 根 50 振捣棒,其中 4 根备用;6 根 30 振捣棒,其中 2 根备用)、木抹子、铁抹子、刮杠、塑料布、绝缘手套、绝缘鞋等
3、项目部旁站人员:周洪强、田玉柱、石洪亮,旁站领导:张光聪外施队值班人员:李志、徐什军、徐家庆旁站人员须戴好袖标

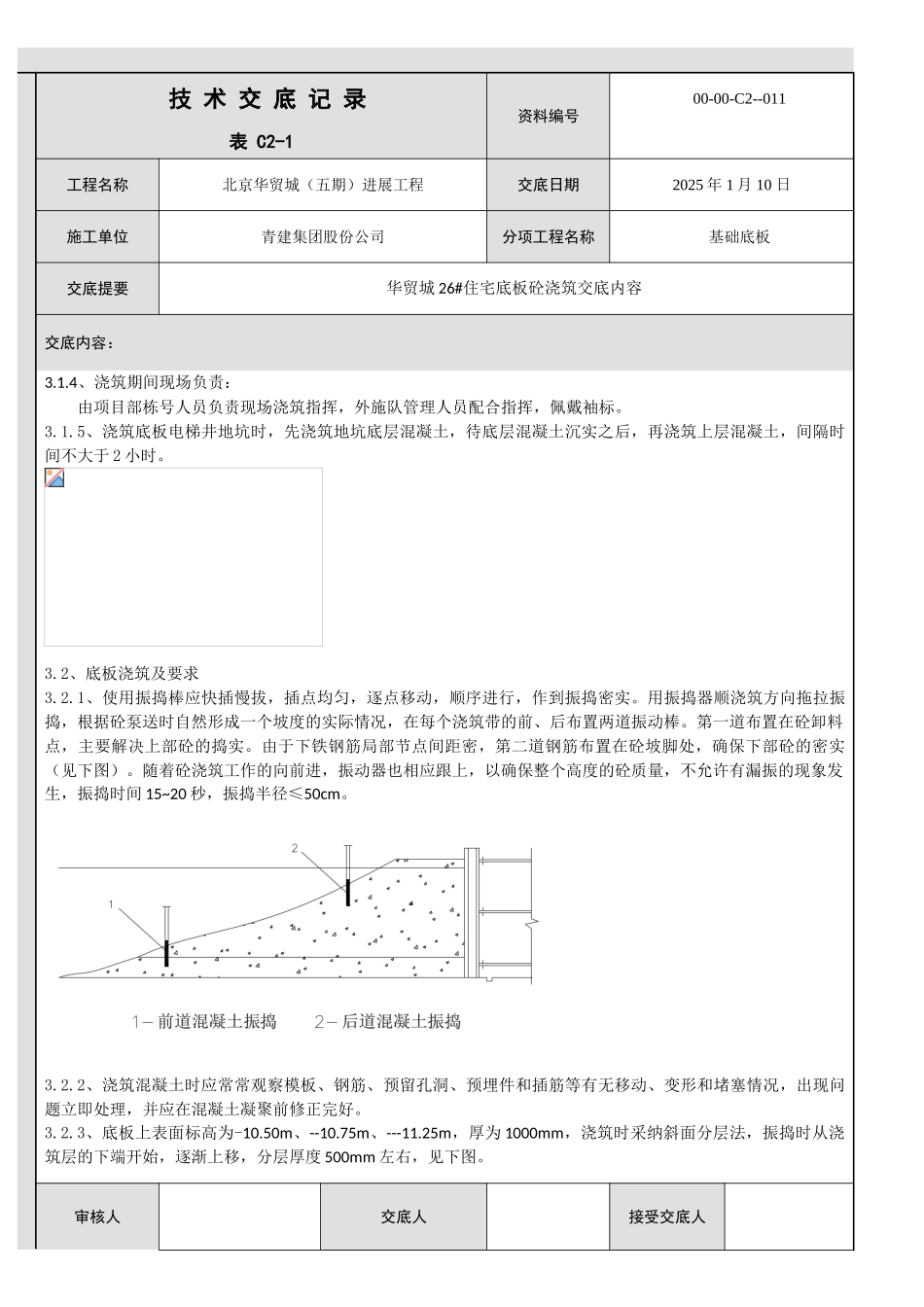

二、作业条件: 2
1、浇筑前铺好人行马道,以便人员行走,准备好所有机具,并检查其是否可用或漏电,若有坏掉的马上换上备用机具或现场修理
由专职电工检查电源等关键部位
2、底板的标高控制线已完成,并做好标记,保证底板的标高
3、底板内的垃圾、木片、刨花、锯屑、泥土和钢筋上的油污等杂物,应清除洁净
4、工程部人员熟悉现场情况,协调车辆进出,维持现场秩序,施工队应在每个出入口设一名调度人员,作业面及各地泵应具备有效的联系方法,全场设一名总调度员
5、浇筑前,要作好劳动力和材料的准备工作,保证施工的顺利进行
6、开盘时间前一小时内各有关人员须做好各项准备待命
7、安全人员做好现场工人安全教育,并检查泵管等存在安全隐患的部位,排除不安全因素
夜间打灰要有足够的低压照明设备
8、需浇筑底板的模板、钢筋、预埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐检手续以及会签记录并报旁站监理通知书
9、工长根据要求作好安全交底,混凝土浇灌申请书已
