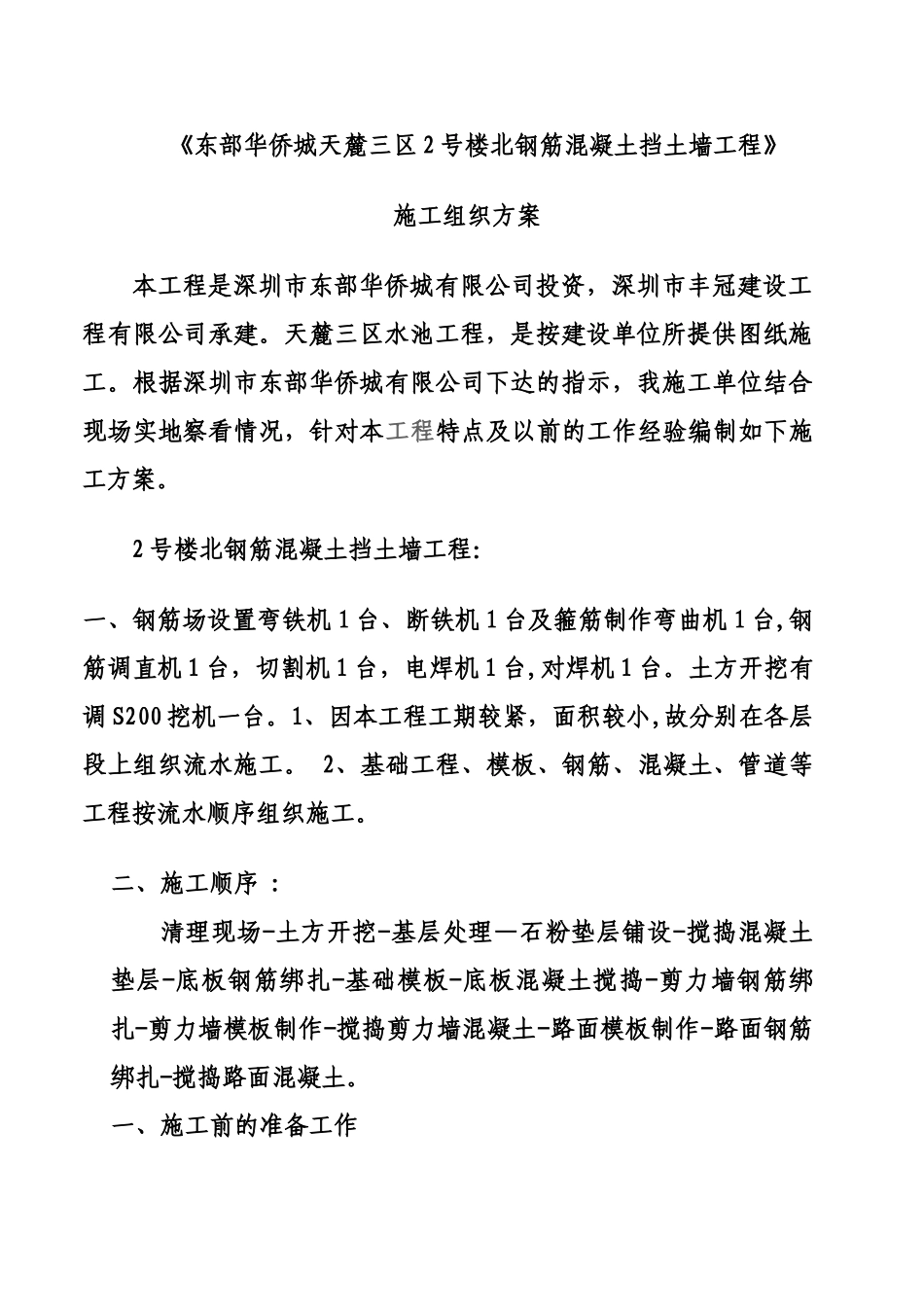

《东部华侨城天麓三区 2 号楼北钢筋混凝土挡土墙工程》施工组织方案本工程是深圳市东部华侨城有限公司投资,深圳市丰冠建设工程有限公司承建
天麓三区水池工程,是按建设单位所提供图纸施工
根据深圳市东部华侨城有限公司下达的指示,我施工单位结合现场实地察看情况,针对本工程特点及以前的工作经验编制如下施工方案
2 号楼北钢筋混凝土挡土墙工程:一、钢筋场设置弯铁机 1 台、断铁机 1 台及箍筋制作弯曲机 1 台,钢筋调直机 1 台,切割机 1 台,电焊机 1 台,对焊机 1 台
土方开挖有调 S200 挖机一台
1、因本工程工期较紧,面积较小,故分别在各层段上组织流水施工
2、基础工程、模板、钢筋、混凝土、管道等工程按流水顺序组织施工
二、施工顺序 : 清理现场-土方开挖-基层处理—石粉垫层铺设-搅捣混凝土垫层-底板钢筋绑扎-基础模板-底板混凝土搅捣-剪力墙钢筋绑扎-剪力墙模板制作-搅捣剪力墙混凝土-路面模板制作-路面钢筋绑扎-搅捣路面混凝土

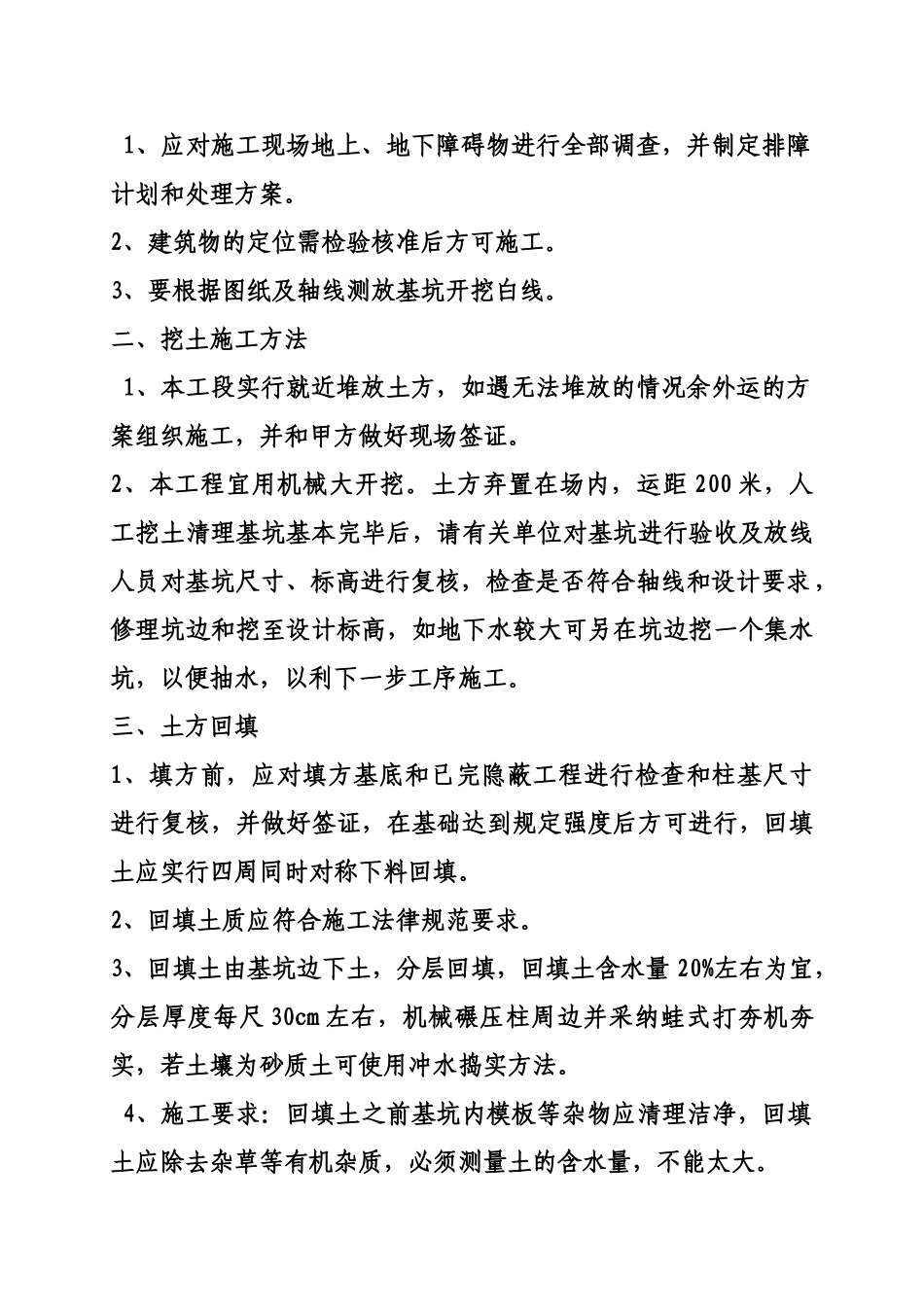

一、施工前的准备工作 1、应对施工现场地上、地下障碍物进行全部调查,并制定排障计划和处理方案
2、建筑物的定位需检验核准后方可施工
3、要根据图纸及轴线测放基坑开挖白线
二、挖土施工方法 1、本工段实行就近堆放土方,如遇无法堆放的情况余外运的方案组织施工,并和甲方做好现场签证
2、本工程宜用机械大开挖
土方弃置在场内,运距 200 米,人工挖土清理基坑基本完毕后,请有关单位对基坑进行验收及放线人员对基坑尺寸、标高进行复核,检查是否符合轴线和设计要求,修理坑边和挖至设计标高,如地下水较大可另在坑边挖一个集水坑,以便抽水,以利下一步工序施工
三、土方回填1、填方前,应对填方基底和已完隐蔽工程进行检查和柱基尺寸进行复核,并做好签证,在基础达到规定强度后方可进行,回填土应实行四周同时对称下料回填
2、回填土质应符合施工法律规范要求

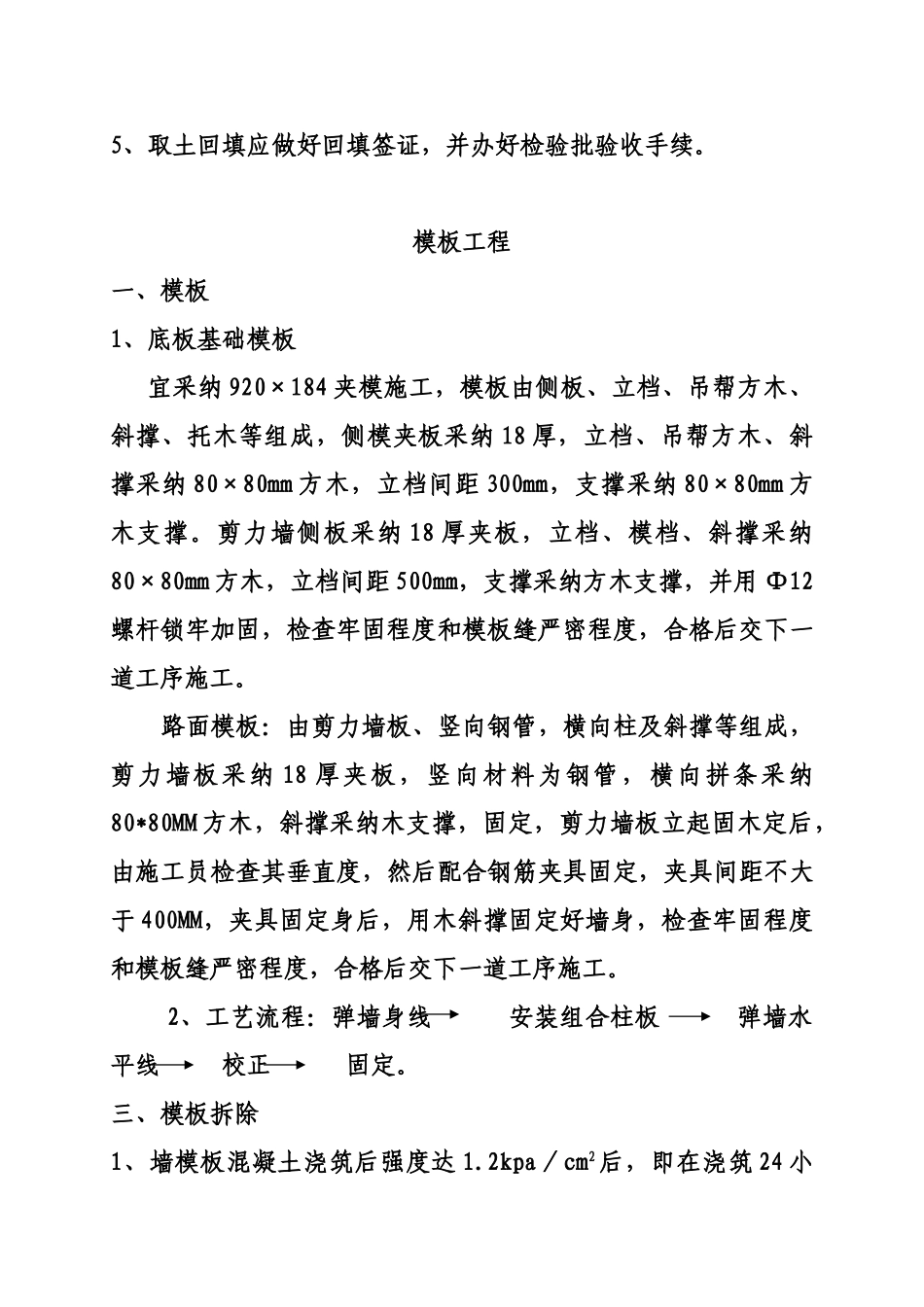

3、回填土由基坑边下
