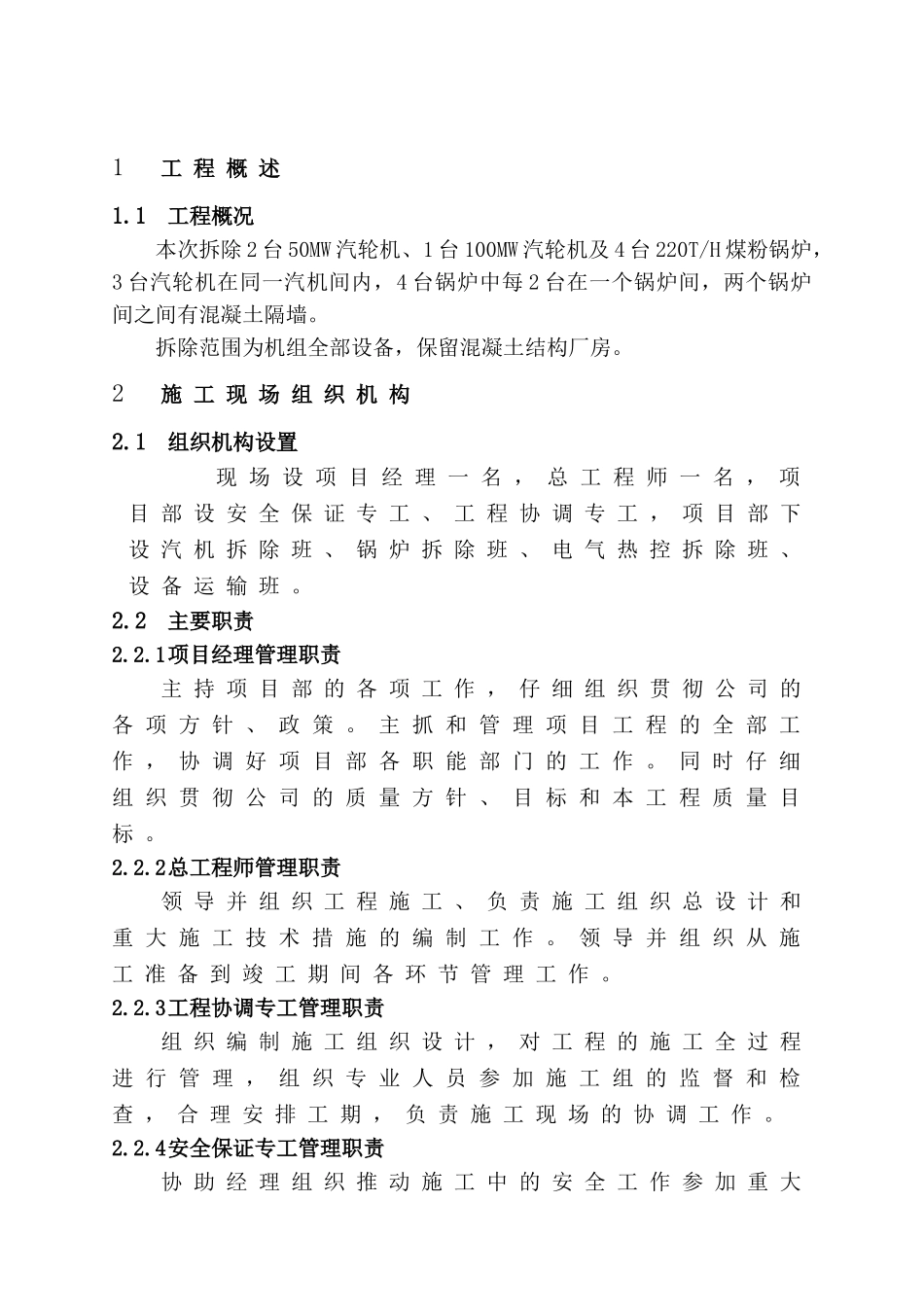

1工 程 概 述1.1工程概况本次拆除 2 台 50MW 汽轮机、1 台 100MW 汽轮机及 4 台 220T/H 煤粉锅炉,3 台汽轮机在同一汽机间内,4 台锅炉中每 2 台在一个锅炉间,两个锅炉间之间有混凝土隔墙。拆除范围为机组全部设备,保留混凝土结构厂房。2施 工 现 场 组 织 机 构2.1组织机构设置 现 场 设 项 目 经 理 一 名 , 总 工 程 师 一 名 , 项目 部 设 安 全 保 证 专 工 、 工 程 协 调 专 工 , 项 目 部 下设 汽 机 拆 除 班 、 锅 炉 拆 除 班 、 电 气 热 控 拆 除 班 、设 备 运 输 班 。2.2主要职责2.2.1项目经理管理职责主 持 项 目 部 的 各 项 工 作 , 仔 细 组 织 贯 彻 公 司 的各 项 方 针 、 政 策 。 主 抓 和 管 理 项 目 工 程 的 全 部 工作 , 协 调 好 项 目 部 各 职 能 部 门 的 工 作 。 同 时 仔 细组 织 贯 彻 公 司 的 质 量 方 针 、 目 标 和 本 工 程 质 量 目标 。2.2.2总工程师管理职责领 导 并 组 织 工 程 施 工 、 负 责 施 工 组 织 总 设 计 和重 大 施 工 技 术 措 施 的 编 制 工 作 。 领 导 并 组 织 从 施工 准 备 到 竣 工 期 间 各 环 节 管 理 工 作 。2.2.3工程协调专工管理职责组 织 编 制 施 工 组 织 设 计 , 对 工 程 的 施 工 全 过 程进 行 管 理 , 组 织 专 业 人 员 参 加 施 工 组 的 监 督 和 检查 , 合 理 安 排 工 期 , 负 责 施 工 现 场 的 协 调 工 作 。2.2.4安全保证专工管理职责协 助 经 理 组 织 推 动 施 工 中 的 安 全 工 作 参 加 重 大施 工 项 目 的 施 工 方 案 和 施 工 组 织 设 计 中 的 安 全 施工 措 施 审 查 工 作 , 并 检 查 执 行 情 况 。2.2.5施工组负 责 各 自 相 关 范 围 内 施 工 。3工 期 及 施 工 进 度 计 划3.1工期规划总 工 期 要 求 170天 。4施 工 方 案4.1施工方案概述4.1.1汽机间设备汽机间内设备主要采纳汽机间内检修桥吊进行吊运拆除,包括汽机本体、高压管道、加热器等设备,汽机间零米层桥吊无法起吊的设备使用卷扬机拖运至桥吊下方再进行运输。4.1....
