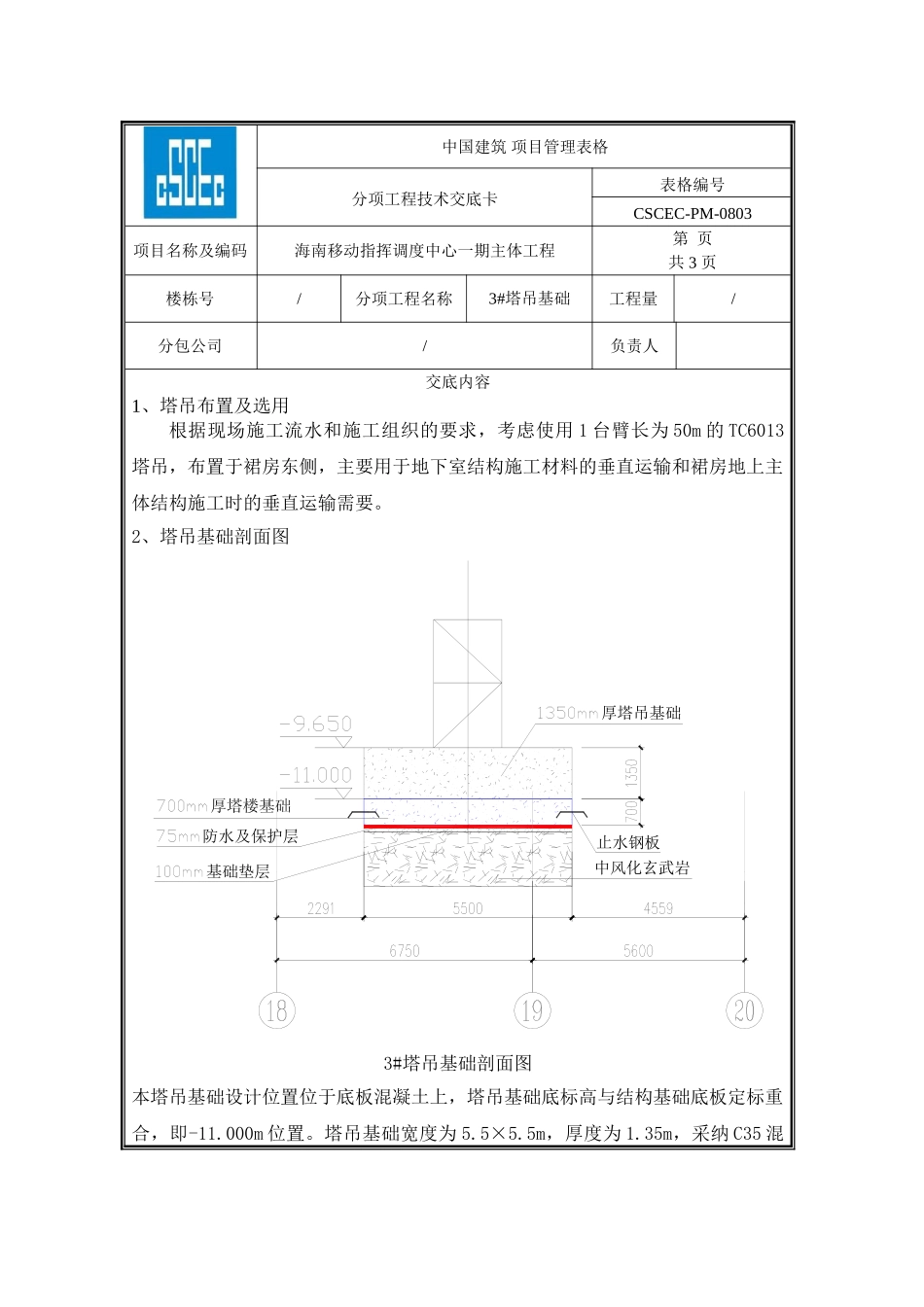

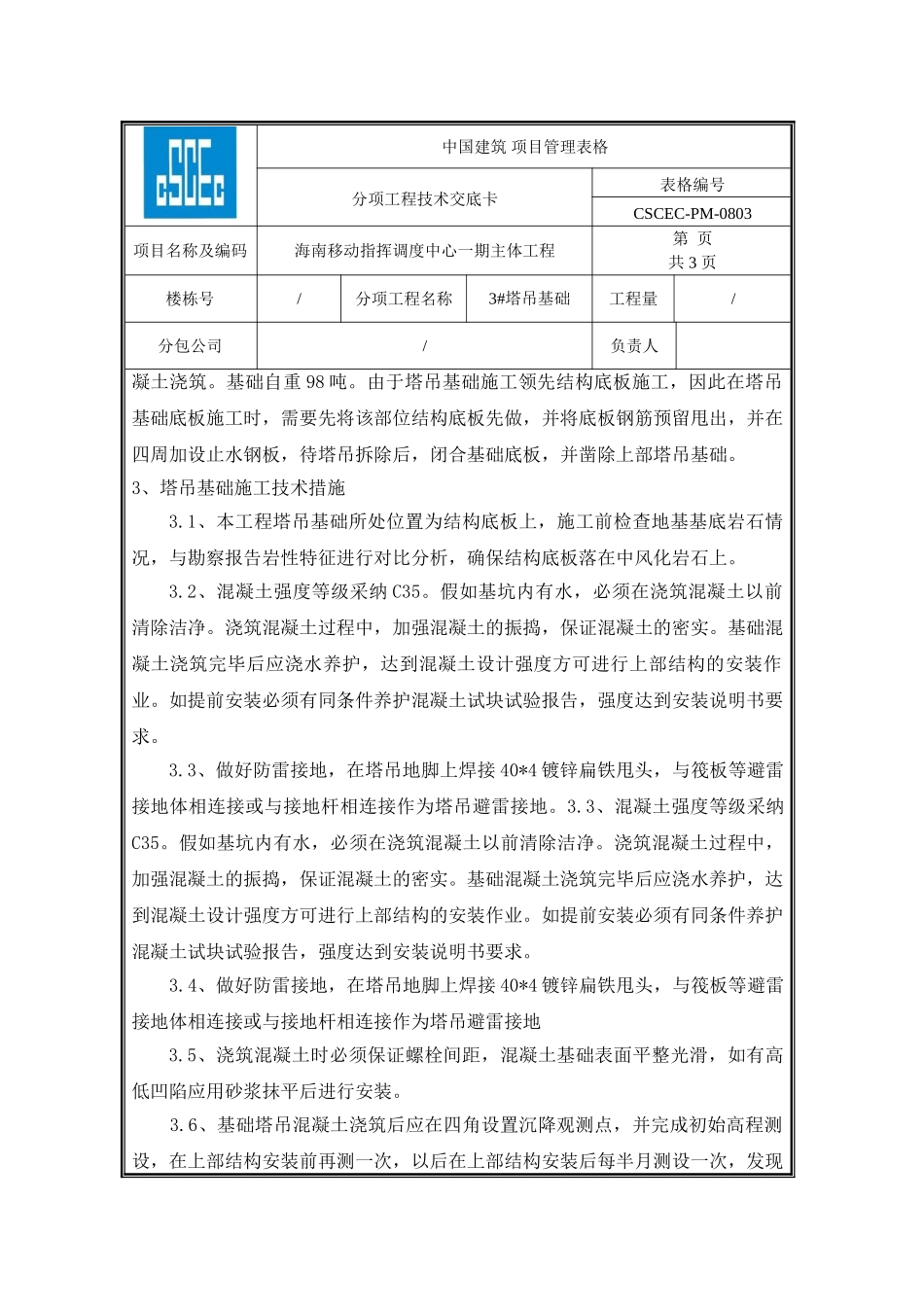

中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 3 页楼栋号/分项工程名称3#塔吊基础工程量/分包公司/负责人交底内容1、塔吊布置及选用根据现场施工流水和施工组织的要求,考虑使用 1 台臂长为 50m 的 TC6013塔吊,布置于裙房东侧,主要用于地下室结构施工材料的垂直运输和裙房地上主体结构施工时的垂直运输需要。2、塔吊基础剖面图止水钢板中风化玄武岩基础垫层防水及保护层厚塔吊基础3#塔吊基础剖面图本塔吊基础设计位置位于底板混凝土上,塔吊基础底标高与结构基础底板定标重合,即-11.000m 位置。塔吊基础宽度为 5.5×5.5m,厚度为 1.35m,采纳 C35 混中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 3 页楼栋号/分项工程名称3#塔吊基础工程量/分包公司/负责人凝土浇筑。基础自重 98 吨。由于塔吊基础施工领先结构底板施工,因此在塔吊基础底板施工时,需要先将该部位结构底板先做,并将底板钢筋预留甩出,并在四周加设止水钢板,待塔吊拆除后,闭合基础底板,并凿除上部塔吊基础。3、塔吊基础施工技术措施3.1、本工程塔吊基础所处位置为结构底板上,施工前检查地基基底岩石情况,与勘察报告岩性特征进行对比分析,确保结构底板落在中风化岩石上。3.2、混凝土强度等级采纳 C35。假如基坑内有水,必须在浇筑混凝土以前清除洁净。浇筑混凝土过程中,加强混凝土的振捣,保证混凝土的密实。基础混凝土浇筑完毕后应浇水养护,达到混凝土设计强度方可进行上部结构的安装作业。如提前安装必须有同条件养护混凝土试块试验报告,强度达到安装说明书要求。3.3、做好防雷接地,在塔吊地脚上焊接 40*4 镀锌扁铁甩头,与筏板等避雷接地体相连接或与接地杆相连接作为塔吊避雷接地。3.3、混凝土强度等级采纳C35。假如基坑内有水,必须在浇筑混凝土以前清除洁净。浇筑混凝土过程中,加强混凝土的振捣,保证混凝土的密实。基础混凝土浇筑完毕后应浇水养护,达到混凝土设计强度方可进行上部结构的安装作业。如提前安装必须有同条件养护混凝土试块试验报告,强度达到安装说明书要求。 3.4、做好防雷接地,在塔吊地脚上焊接 40*4 镀锌扁铁甩头,与筏板等避雷接地体相连接或与接地杆相连接作为塔吊避雷接地3.5、浇筑混凝土时必须保证螺栓间距,混凝土基础表面平整光滑,如有高低凹陷应用砂浆...
