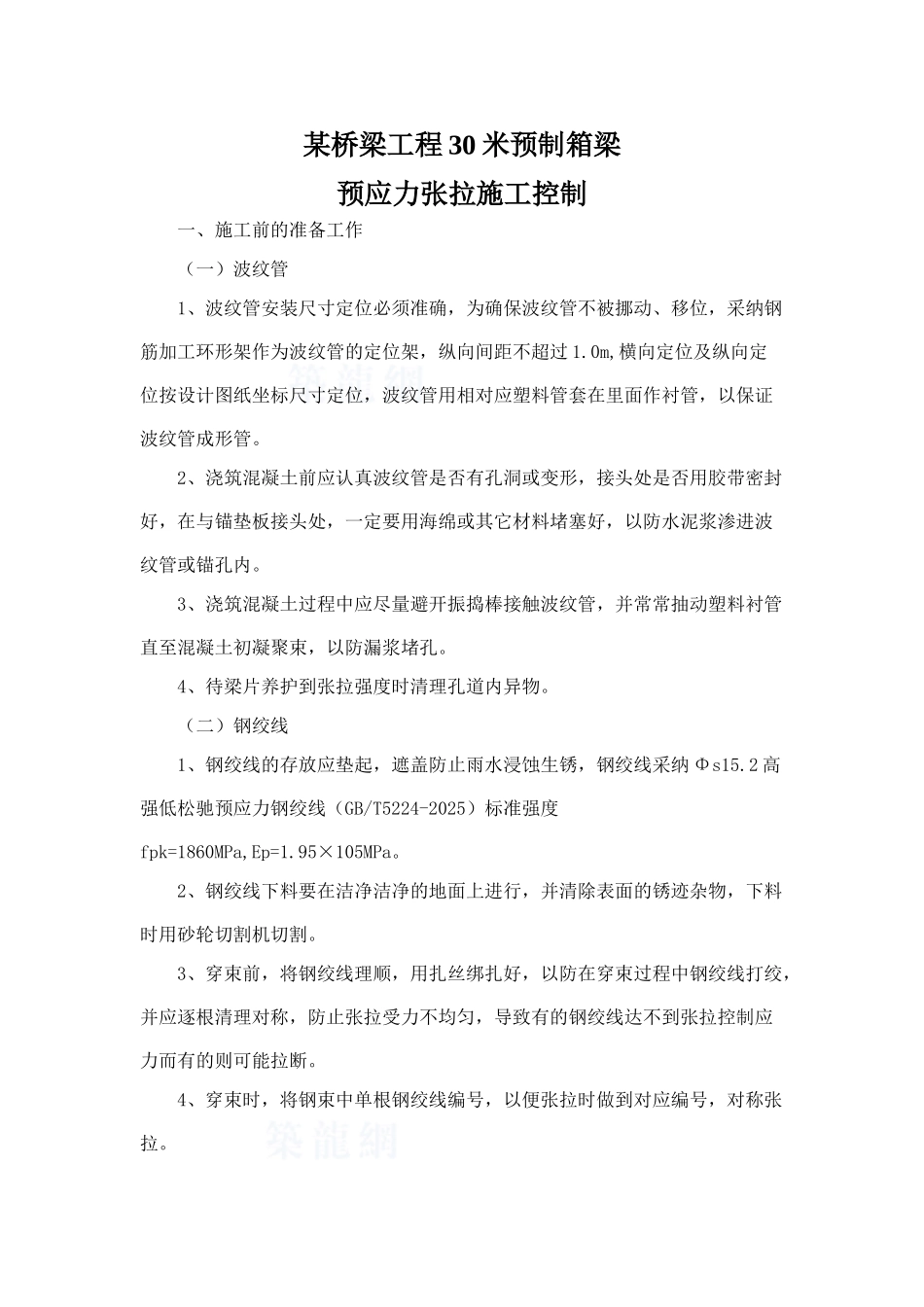

某桥梁工程 30 米预制箱梁预应力张拉施工控制一、施工前的准备工作(一)波纹管1、波纹管安装尺寸定位必须准确,为确保波纹管不被挪动、移位,采纳钢筋加工环形架作为波纹管的定位架,纵向间距不超过 1
0m,横向定位及纵向定位按设计图纸坐标尺寸定位,波纹管用相对应塑料管套在里面作衬管,以保证波纹管成形管
2、浇筑混凝土前应认真波纹管是否有孔洞或变形,接头处是否用胶带密封好,在与锚垫板接头处,一定要用海绵或其它材料堵塞好,以防水泥浆渗进波纹管或锚孔内
3、浇筑混凝土过程中应尽量避开振捣棒接触波纹管,并常常抽动塑料衬管直至混凝土初凝聚束,以防漏浆堵孔
4、待梁片养护到张拉强度时清理孔道内异物
(二)钢绞线1、钢绞线的存放应垫起,遮盖防止雨水浸蚀生锈,钢绞线采纳 Φs15
2 高强低松驰预应力钢绞线(GB/T5224-2025)标准强度fpk=1860MPa,Ep=1
95×105MPa
2、钢绞线下料要在洁净洁净的地面上进行,并清除表面的锈迹杂物,下料时用砂轮切割机切割
3、穿束前,将钢绞线理顺,用扎丝绑扎好,以防在穿束过程中钢绞线打绞,并应逐根清理对称,防止张拉受力不均匀,导致有的钢绞线达不到张拉控制应力而有的则可能拉断
4、穿束时,将钢束中单根钢绞线编号,以便张拉时做到对应编号,对称张拉

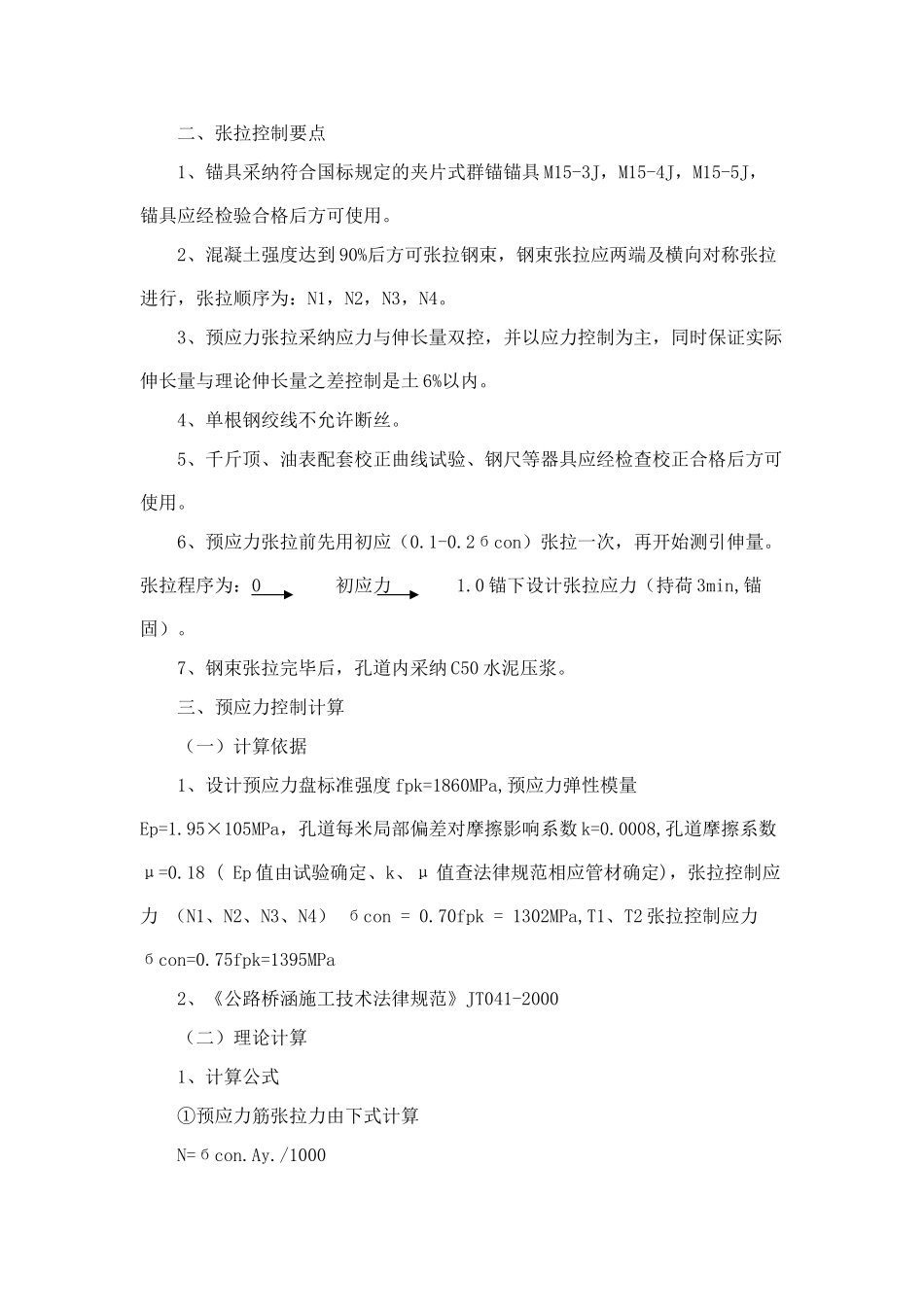

二、张拉控制要点1、锚具采纳符合国标规定的夹片式群锚锚具 M15-3J,M15-4J,M15-5J,锚具应经检验合格后方可使用
2、混凝土强度达到 90%后方可张拉钢束,钢束张拉应两端及横向对称张拉进行,张拉顺序为:N1,N2,N3,N4
3、预应力张拉采纳应力与伸长量双控,并以应力控制为主,同时保证实际伸长量与理论伸长量之差控制是土 6%以内
4、单根钢绞线不允许断丝
5、千斤顶、油表配套校正曲线试验、钢尺等器具应经检查校正合格后方可使用
6、预应力张拉前先用初应(0
2бcon)张拉
