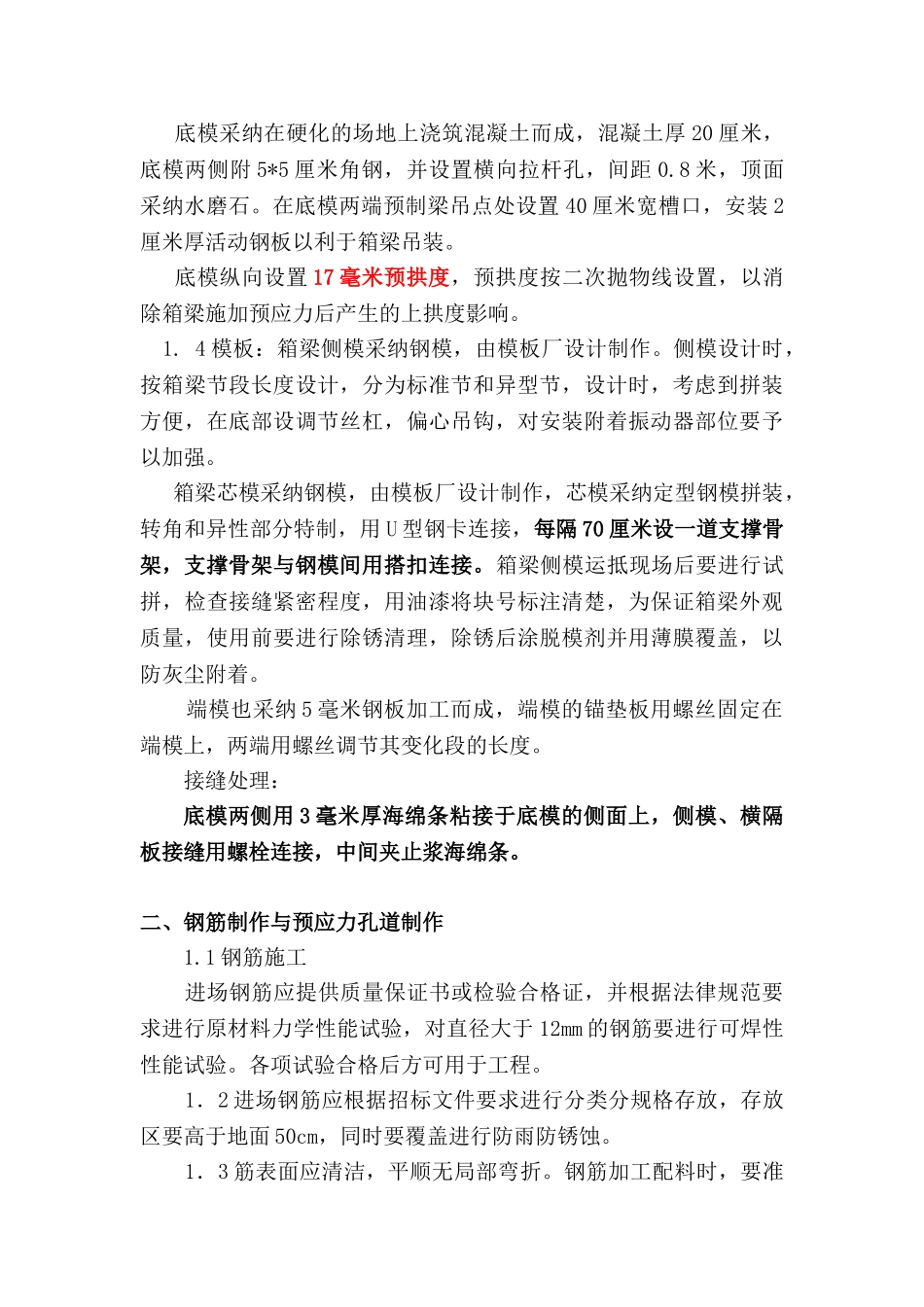

30 米箱梁施工技术方案工程概况: ××大桥引桥部分采纳 30 米预制箱梁,南端为 12 跨,北端为 4 跨,共有箱梁 80 片,为先简支安装,现浇连续湿接头先简支后连续的结构形式施工,施工顺序为:箱梁钢筋配料、绑扎→浇筑箱梁混凝土→张拉正弯矩预应力钢束→压浆→架设箱梁→现浇墩顶纵向湿接头(先边跨后中跨,对称现浇)→张拉墩顶负弯矩预应力钢束(先边跨后中跨,对称张拉)→完成体系转换→现浇桥面板及横隔板→桥面系施工
箱梁作为桥梁的主要外露承重构件,其内在质量和外观质量尤为重要
根据××大桥的现场布置情况及临时用地情况,预制场的布置情况如下
一、预制场的布置 1.1 预制场地设在 0 号台至 3 号墩之间,顺桥向布置,根据设计要求及计划工期,预制场地内设底模 8 套,2 套箱梁侧模,2 套芯模,张拉、压浆设备 2 套,120 吨龙门 2 套
在预制场地适当位置设置接电箱,同时安装漏电保护装置,并由专职电工负责管理,布线时充分考虑到预制场施工机械的影响,做到布线安全合理,并做到文明施工、文明用电,根据安全文明施工要求,在预制场地内设置有关的标志牌,安全警告标志、消防设施等,在张拉区设置安全防护网及防护墙等
2 地基处理: 在预制场地范围内,用推土机配合人工平整场地后,采纳 18T 振动压路机进行碾压,并在平整的地基上作 8%的灰土 20 厘米,再采纳10cmC25 混凝土进行硬化处理
并预埋钢筋拉环,场地四周设置排水沟,场地内纵向、横向做好排水系统
3 底模制作: 底模采纳在硬化的场地上浇筑混凝土而成,混凝土厚 20 厘米,底模两侧附 5*5 厘米角钢,并设置横向拉杆孔,间距 0
8 米,顶面采纳水磨石
在底模两端预制梁吊点处设置 40 厘米宽槽口,安装 2厘米厚活动钢板以利于箱梁吊装
底模纵向设置 17 毫米预拱度,预拱度按二次抛物线设置,以消除箱梁施加预应力后
