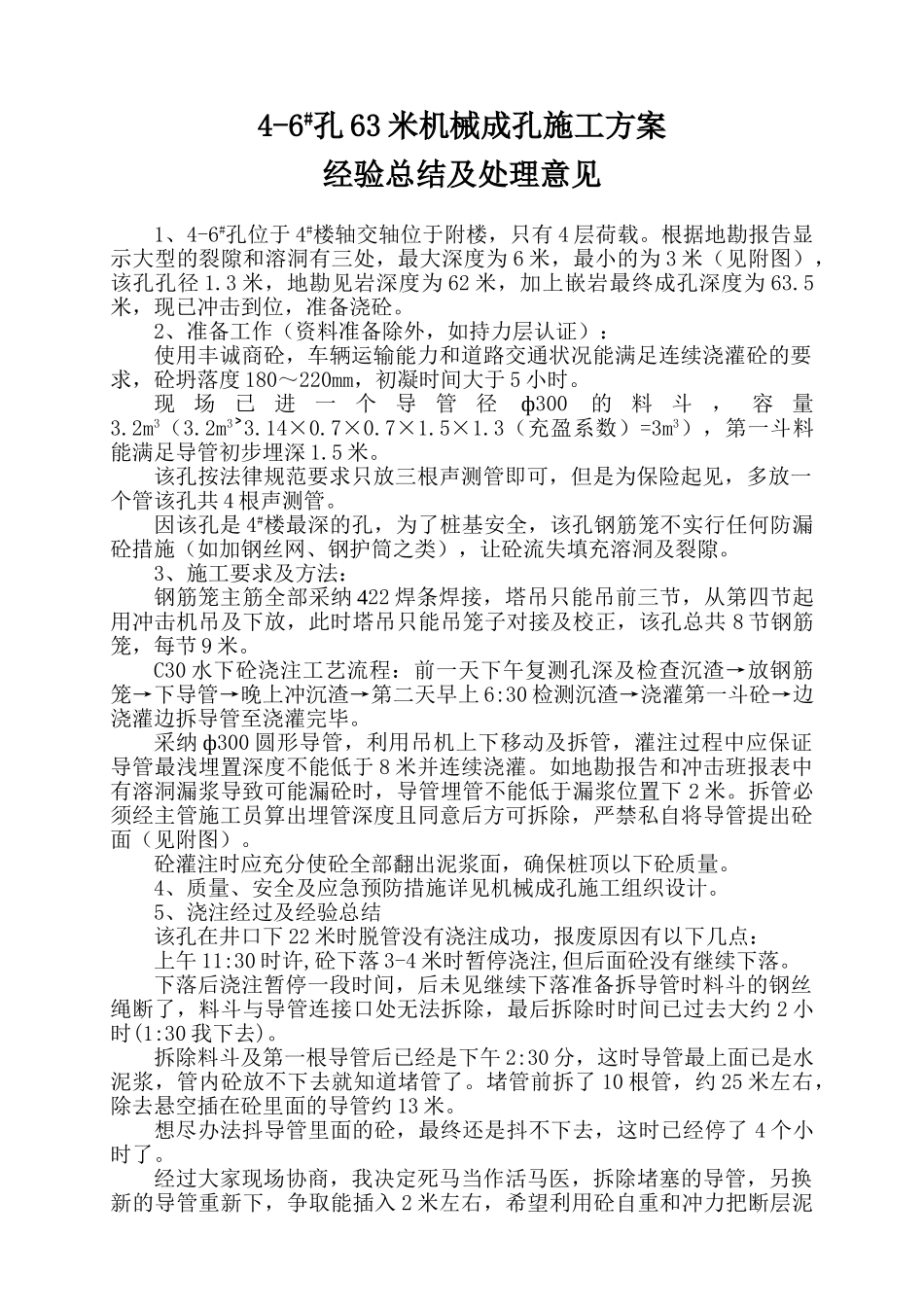

4-6#孔 63 米机械成孔施工方案经验总结及处理意见1、4-6#孔位于 4#楼轴交轴位于附楼,只有 4 层荷载
根据地勘报告显示大型的裂隙和溶洞有三处,最大深度为 6 米,最小的为 3 米(见附图),该孔孔径 1
3 米,地勘见岩深度为 62 米,加上嵌岩最终成孔深度为 63
5米,现已冲击到位,准备浇砼
2、准备工作(资料准备除外,如持力层认证):使用丰诚商砼,车辆运输能力和道路交通状况能满足连续浇灌砼的要求,砼坍落度 180~220mm,初凝时间大于 5 小时
现场已进一个导管径ф300的料斗,容量3
3˃(充盈系数)=3m3),第一斗料能满足导管初步埋深 1
该孔按法律规范要求只放三根声测管即可,但是为保险起见,多放一个管该孔共 4 根声测管
因该孔是 4#楼最深的孔,为了桩基安全,该孔钢筋笼不实行任何防漏砼措施(如加钢丝网、钢护筒之类),让砼流失填充溶洞及裂隙
3、施工要求及方法:钢筋笼主筋全部采纳 422 焊条焊接,塔吊只能吊前三节,从第四节起用冲击机吊及下放,此时塔吊只能吊笼子对接及校正,该孔总共 8 节钢筋笼,每节 9 米
C30 水下砼浇注工艺流程:前一天下午复测孔深及检查沉渣→放钢筋笼→下导管→晚上冲沉渣→第二天早上 6:30 检测沉渣→浇灌第一斗砼→边浇灌边拆导管至浇灌完毕
采纳 ф300 圆形导管,利用吊机上下移动及拆管,灌注过程中应保证导管最浅埋置深度不能低于 8 米并连续浇灌
如地勘报告和冲击班报表中有溶洞漏浆导致可能漏砼时,导管埋管不能低于漏浆位置下 2 米
拆管必须经主管施工员算出埋管深度且同意后方可拆除,严禁私自将导管提出砼面(见附图)
砼灌注时应充分使砼全部翻出泥浆面,确保桩顶以下砼质量
4、质量、安全及应急预防措施详见机械成孔施工组织设计
5、浇注经过及经验总结该孔在井口
