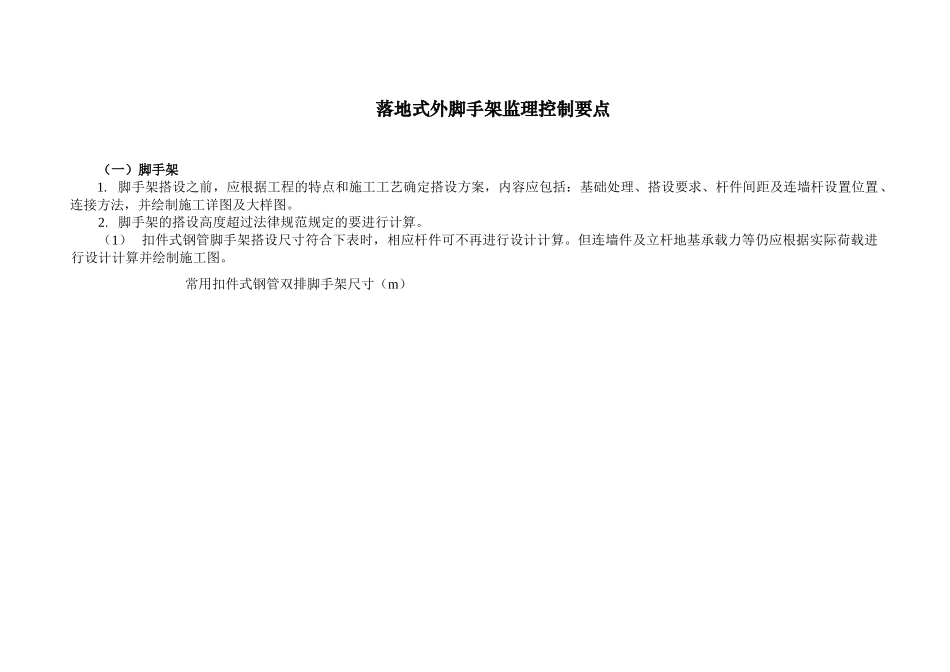

落地式外脚手架监理控制要点(一)脚手架1. 脚手架搭设之前,应根据工程的特点和施工工艺确定搭设方案,内容应包括:基础处理、搭设要求、杆件间距及连墙杆设置位置、连接方法,并绘制施工详图及大样图。2. 脚手架的搭设高度超过法律规范规定的要进行计算。(1) 扣件式钢管脚手架搭设尺寸符合下表时,相应杆件可不再进行设计计算。但连墙件及立杆地基承载力等仍应根据实际荷载进行设计计算并绘制施工图。 常用扣件式钢管双排脚手架尺寸(m)连墙杆架宽大横杆步 距立杆间距允许搭设高度2+4×0.35(kN/m²)2+2+4 ×0.35(kN/m²)3+4×0.35(kN/m²)3+2+4 ×0.35(kN/m²)二步三跨1.051.301.551.20~1.351.801.20~1.351.801.20~1.351.802.02.01.81.81.81.81.81.81.51.51.51.51.51.51.51.51.51.51.51.51.51.21.51.2505050505050三步三跨1.051.301.20~1.351.801.20~1.351.802.02.01.81.81.81.51.51.51.51.51.51.51.51.51.51.250345035常用扣件式钢管单排脚手架尺寸(m)连墙杆架宽大横杆步距立杆间距允许搭设高度2+2×0.35(kN/m²)3+2×0.35(kN/m²)二步三跨三步三跨1.201.20~1.352.01.8241.802.01.8241.401.20~1.351.81.5241.801.81.524注:表中考虑脚手架上最多有四层脚手板和1~2 层作业层荷载内容包括:2+4×0.35(kN/m² ):一层装修施工荷载(2kN/m²)+ 四层脚手板自重(0.35kN/m² )2+2+4×0.35(kN/m² ):二层装修施工荷载+ 四层脚手板自重3+4×0.35(kN/m² ):一层砌筑施工荷载(3kN/m²)+ 四层脚手板自重(0.35kN/m² )3+2+4×0.35(kN/m² ):一层砌筑施工荷载+ -层装修施工荷载+ 四层脚手板自重2+2×0.35(kN/m² ):一层装修+ 二层脚手板自重(0.35kN/m² )3+2×0.35(kN/m² ):一层砌筑+ 二层脚手板自重(0.35kN/m² )(2 )当搭设高度在25~50m 时,应对脚手架整体稳定性从构造上进行加强。如纵向剪刀撑必须连续设置,增加横向剪刀撑,连墙杆的强度相应提高,间距缩小,以及在多风地区对搭设高度超过40m 的脚手架,考虑风涡流的上翻力,应在设置水平连墙件的同时,还应有抗上升翻流作用的连墙措施等,以确保脚手架的使用安全。(3 )当搭设高度超过50m 时,可采纳双立杆加强或采纳分段卸荷,沿脚手架全高分段将手脚架与梁板结构用钢丝绳吊拉,将脚手架的部分荷载传给建筑物承担;或采纳分段搭设,将各段脚手架荷载传给由建筑物伸出的悬挑梁、架承担,并经设计计算。(4 )对脚手架进...
