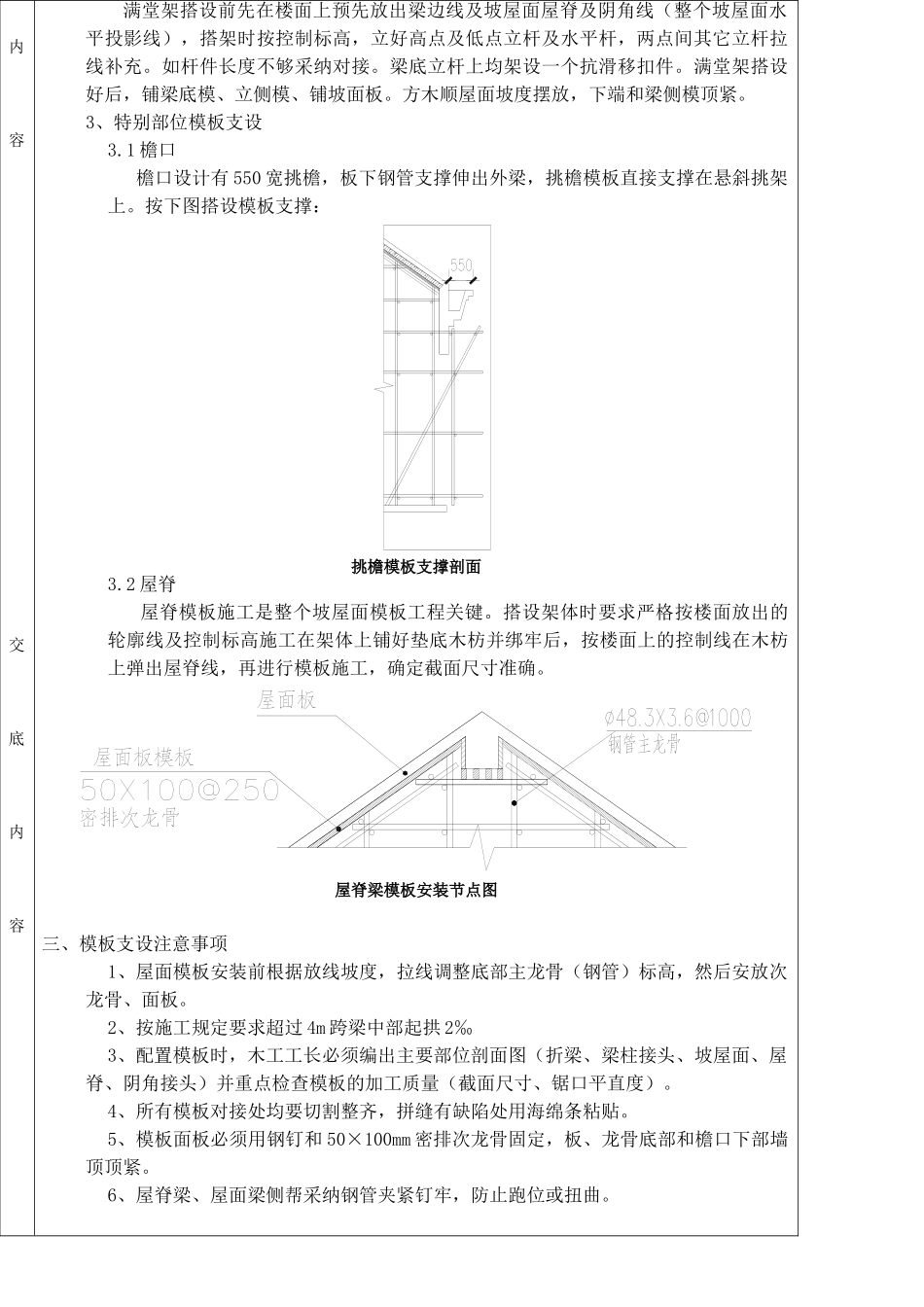

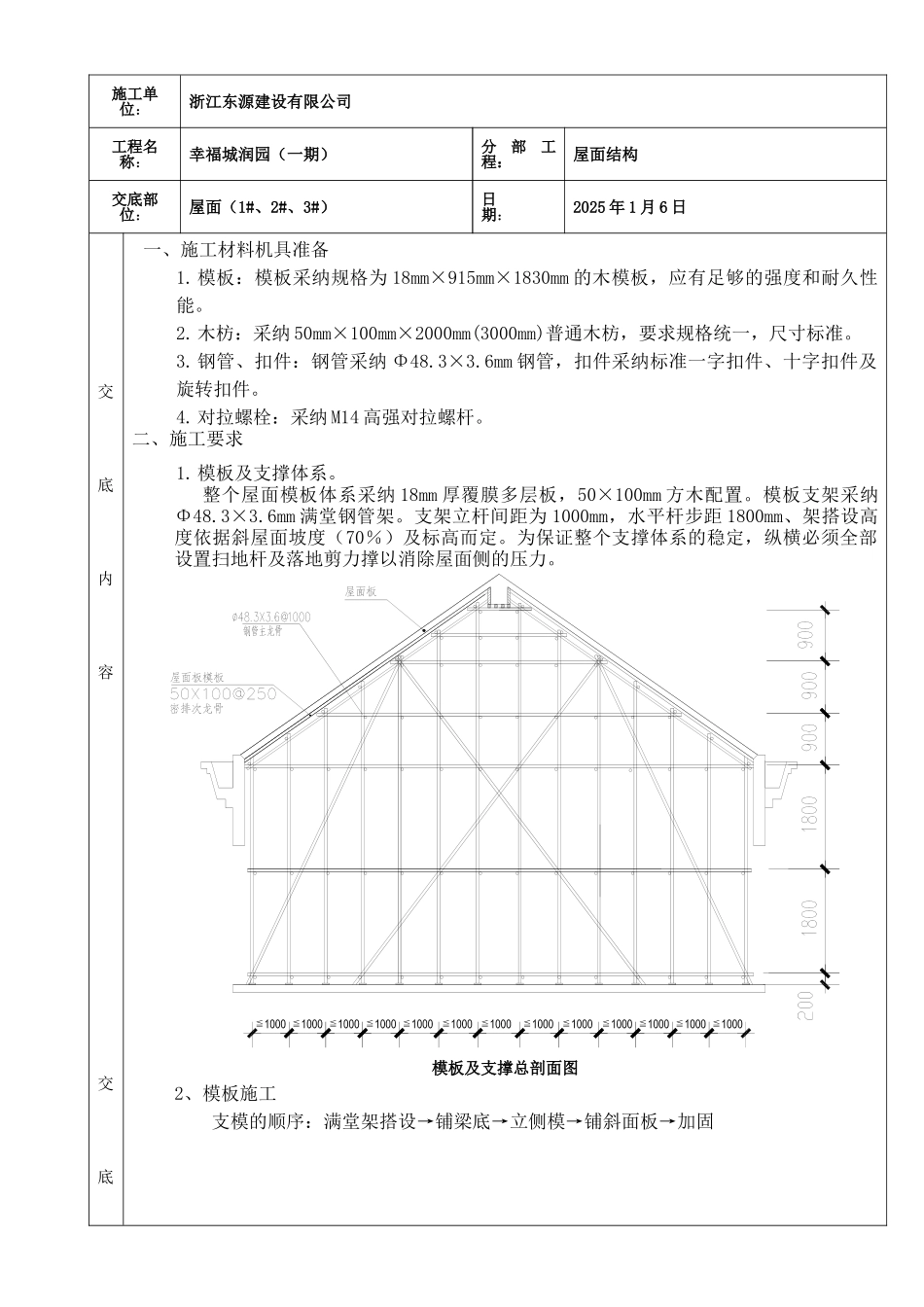

模板 分项工程质量技术交底卡GD2301003 81施工单位:浙江东源建设有限公司工程名称:幸福城润园(一期)分部工程:屋面结构交底部位:屋面(1#、2#、3#)日 期:2025 年 1 月 6 日交底内容交底一、施工材料机具准备1.模板:模板采纳规格为 18mm×915mm×1830mm 的木模板,应有足够的强度和耐久性能。2.木枋:采纳 50mm×100mm×2000mm(3000mm)普通木枋,要求规格统一,尺寸标准。3.钢管、扣件:钢管采纳 Φ48.3×3.6mm 钢管,扣件采纳标准一字扣件、十字扣件及旋转扣件。4.对拉螺栓:采纳 M14 高强对拉螺杆。二、施工要求1.模板及支撑体系。整个屋面模板体系采纳 18mm 厚覆膜多层板,50×100mm 方木配置。模板支架采纳Φ48.3×3.6mm 满堂钢管架。支架立杆间距为 1000mm,水平杆步距 1800mm、架搭设高度依据斜屋面坡度(70%)及标高而定。为保证整个支撑体系的稳定,纵横必须全部设置扫地杆及落地剪力撑以消除屋面侧的压力。模板及支撑总剖面图2、模板施工支模的顺序:满堂架搭设→铺梁底→立侧模→铺斜面板→加固内容交底内容满堂架搭设前先在楼面上预先放出梁边线及坡屋面屋脊及阴角线(整个坡屋面水平投影线),搭架时按控制标高,立好高点及低点立杆及水平杆,两点间其它立杆拉线补充。如杆件长度不够采纳对接。梁底立杆上均架设一个抗滑移扣件。满堂架搭设好后,铺梁底模、立侧模、铺坡面板。方木顺屋面坡度摆放,下端和梁侧模顶紧。3、特别部位模板支设3.1 檐口檐口设计有 550 宽挑檐,板下钢管支撑伸出外梁,挑檐模板直接支撑在悬斜挑架上。按下图搭设模板支撑:挑檐模板支撑剖面3.2 屋脊屋脊模板施工是整个坡屋面模板工程关键。搭设架体时要求严格按楼面放出的轮廓线及控制标高施工在架体上铺好垫底木枋并绑牢后,按楼面上的控制线在木枋上弹出屋脊线,再进行模板施工,确定截面尺寸准确。屋脊梁模板安装节点图三、模板支设注意事项1、屋面模板安装前根据放线坡度,拉线调整底部主龙骨(钢管)标高,然后安放次龙骨、面板。2、按施工规定要求超过 4m 跨梁中部起拱 2‰3、配置模板时,木工工长必须编出主要部位剖面图(折梁、梁柱接头、坡屋面、屋脊、阴角接头)并重点检查模板的加工质量(截面尺寸、锯口平直度)。4、所有模板对接处均要切割整齐,拼缝有缺陷处用海绵条粘贴。5、模板面板必须用钢钉和 50×100mm 密排次龙骨固定,板、龙骨底部和檐口下部墙顶顶紧。6、屋脊梁、屋面梁侧帮采纳钢管夹紧钉牢,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

81一期坡屋面模板交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
