8月份施工形象进度计划

8月份施工形象进度计划_第1页
1/1

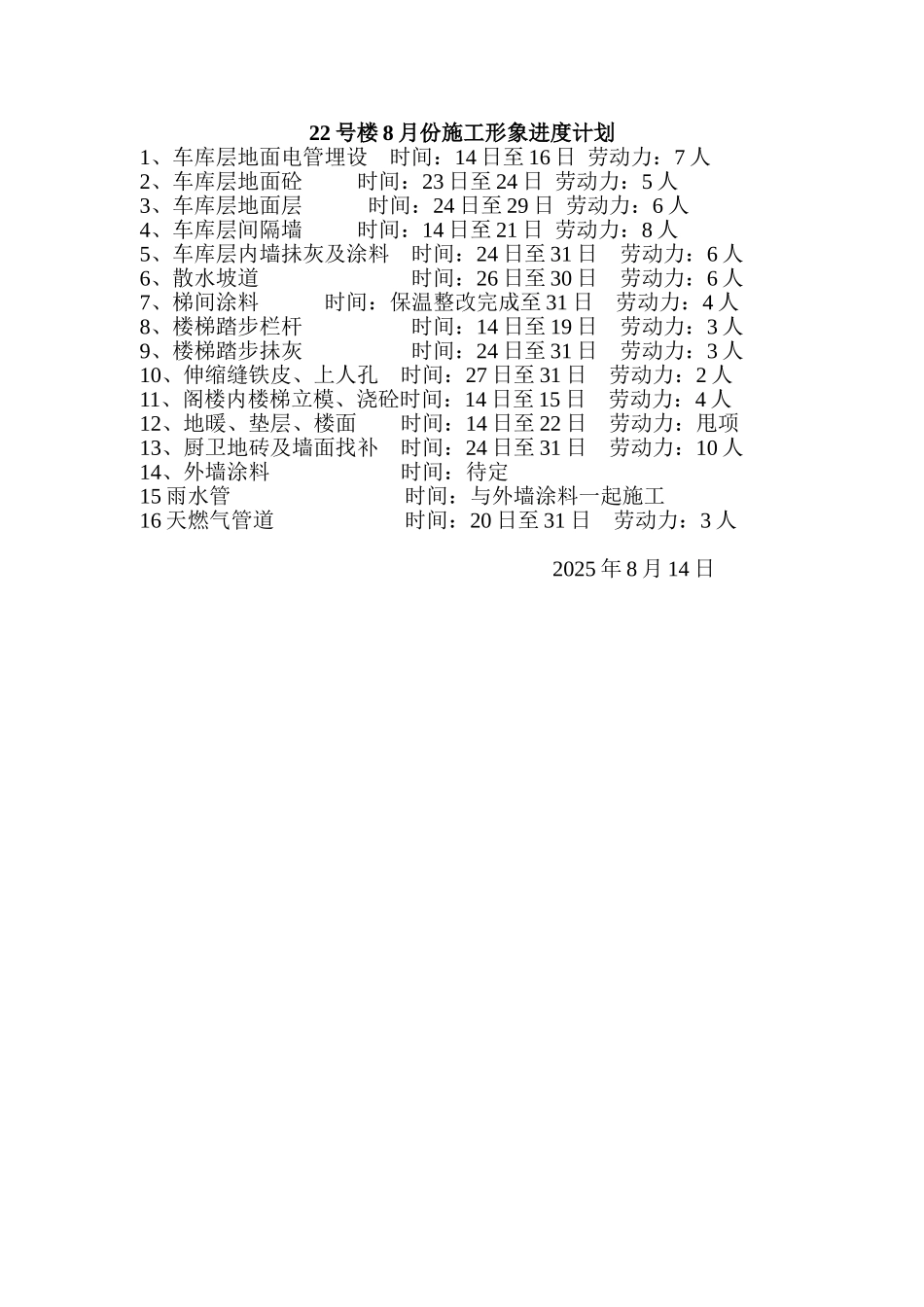

22 号楼 8 月份施工形象进度计划1、车库层地面电管埋设 时间:14 日至 16 日 劳动力:7 人2、车库层地面砼 时间:23 日至 24 日 劳动力:5 人3、车库层地面层 时间:24 日至 29 日 劳动力:6 人4、车库层间隔墙 时间:14 日至 21 日 劳动力:8 人5、车库层内墙抺灰及涂料 时间:24 日至 31 日 劳动力:6 人6、散水坡道 时间:26 日至 30 日 劳动力:6 人7、梯间涂料 时间:保温整改完成至 31 日 劳动力:4 人8、楼梯踏步栏杆 时间:14 日至 19 日 劳动力:3 人9、楼梯踏步抺灰 时间:24 日至 31 日 劳动力:3 人10、伸缩缝铁皮、上人孔 时间:27 日至 31 日 劳动力:2 人11、阁楼内楼梯立模、浇砼时间:14 日至 15 日 劳动力:4 人12、地暖、垫层、楼面 时间:14 日至 22 日 劳动力:甩项13、厨卫地砖及墙面找补 时间:24 日至 31 日 劳动力:10 人14、外墙涂料 时间:待定15 雨水管 时间:与外墙涂料一起施工16 天燃气管道 时间:20 日至 31 日 劳动力:3 人2025 年 8 月 14 日
