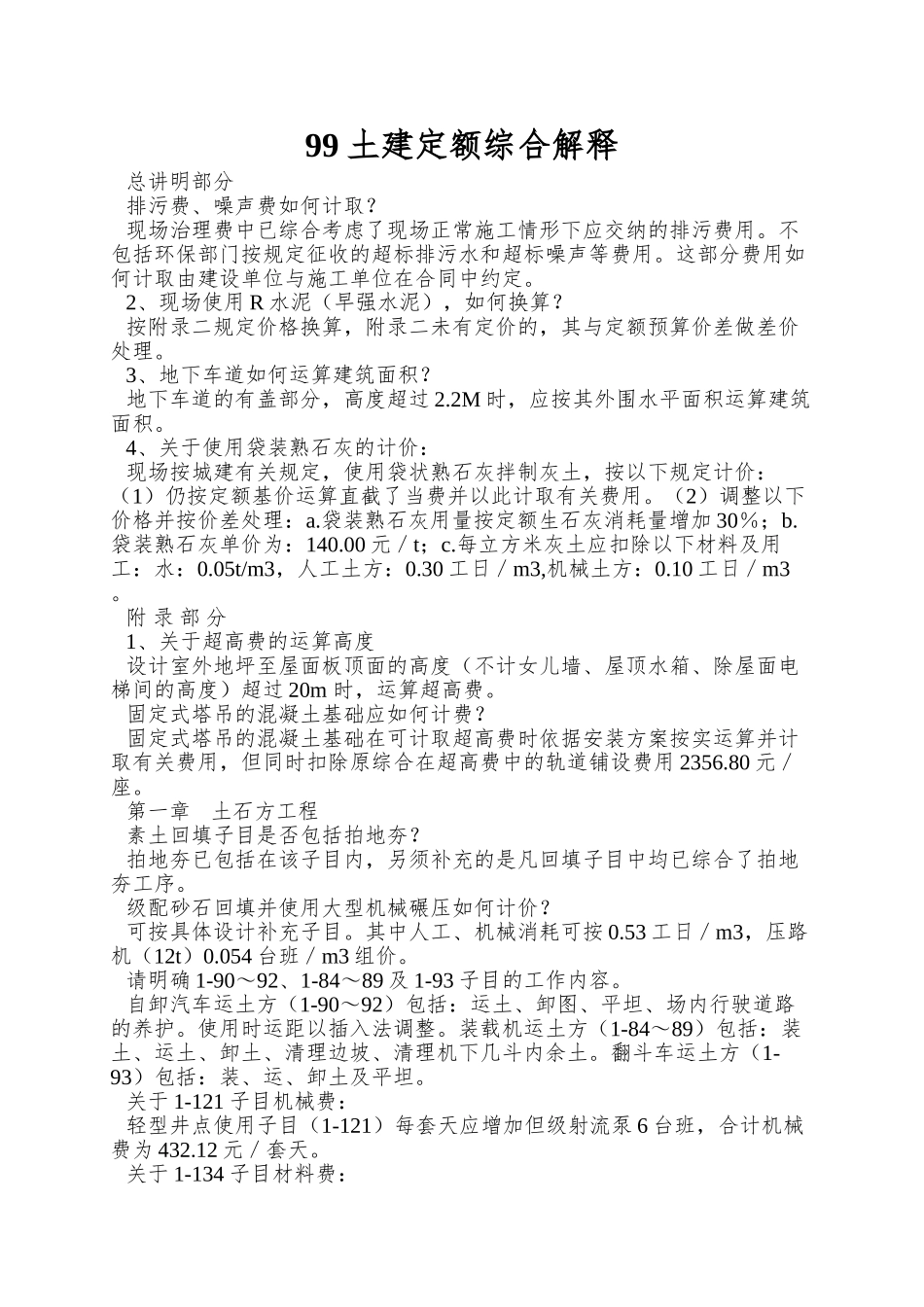

99 土建定额综合解释总讲明部分排污费、噪声费如何计取
现场治理费中已综合考虑了现场正常施工情形下应交纳的排污费用
不包括环保部门按规定征收的超标排污水和超标噪声等费用
这部分费用如何计取由建设单位与施工单位在合同中约定
2、现场使用 R 水泥(早强水泥),如何换算
按附录二规定价格换算,附录二未有定价的,其与定额预算价差做差价处理
3、地下车道如何运算建筑面积
地下车道的有盖部分,高度超过 2
2M 时,应按其外围水平面积运算建筑面积
4、关于使用袋装熟石灰的计价:现场按城建有关规定,使用袋状熟石灰拌制灰土,按以下规定计价:(1)仍按定额基价运算直截了当费并以此计取有关费用
(2)调整以下价格并按价差处理:a
袋装熟石灰用量按定额生石灰消耗量增加 30%;b
袋装熟石灰单价为:140
00 元/t;c
每立方米灰土应扣除以下材料及用工:水:0
05t/m3,人工土方:0
30 工日/m3,机械土方:0
10 工日/m3

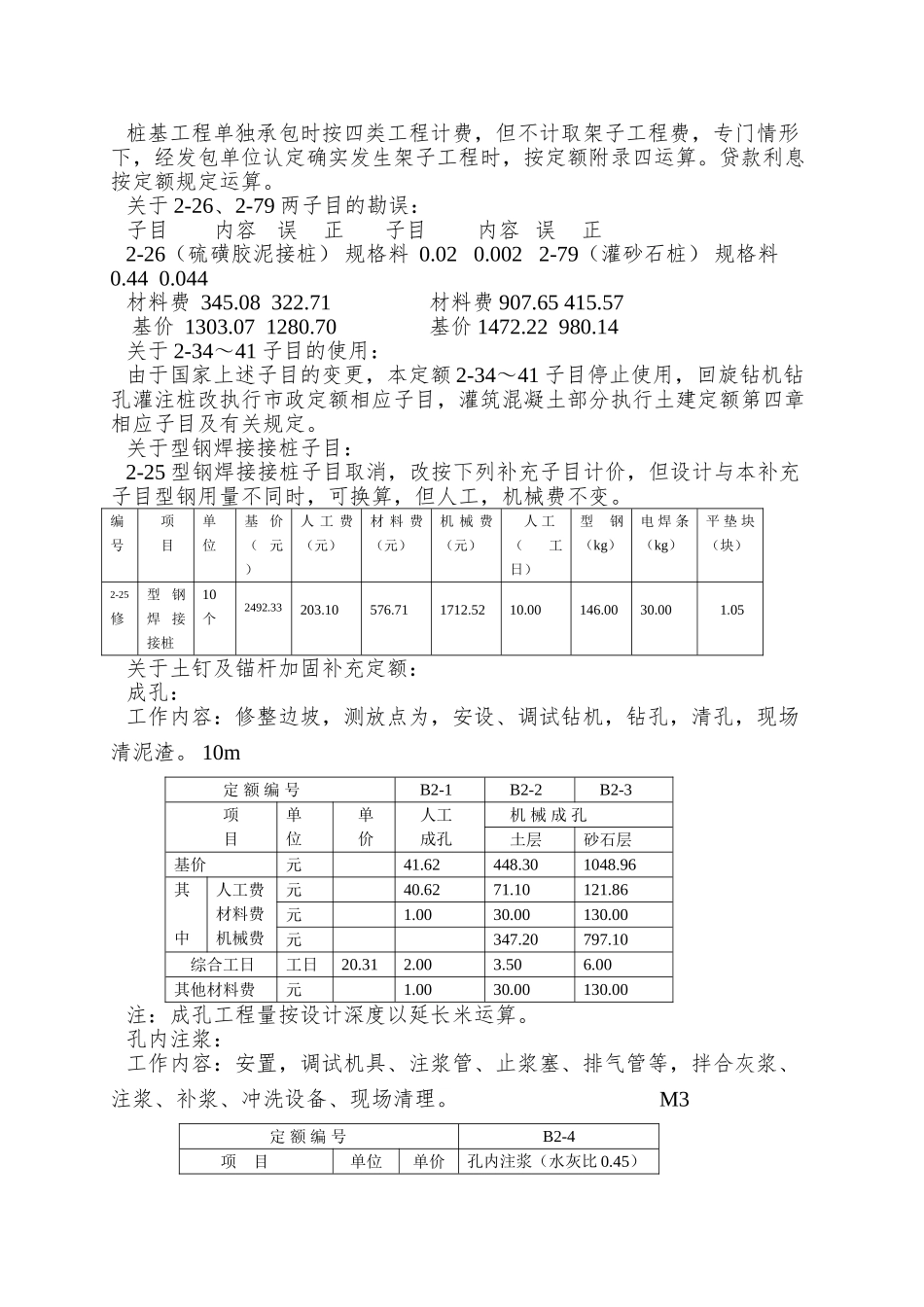

附 录 部 分1、关于超高费的运算高度设计室外地坪至屋面板顶面的高度(不计女儿墙、屋顶水箱、除屋面电梯间的高度)超过 20m 时,运算超高费

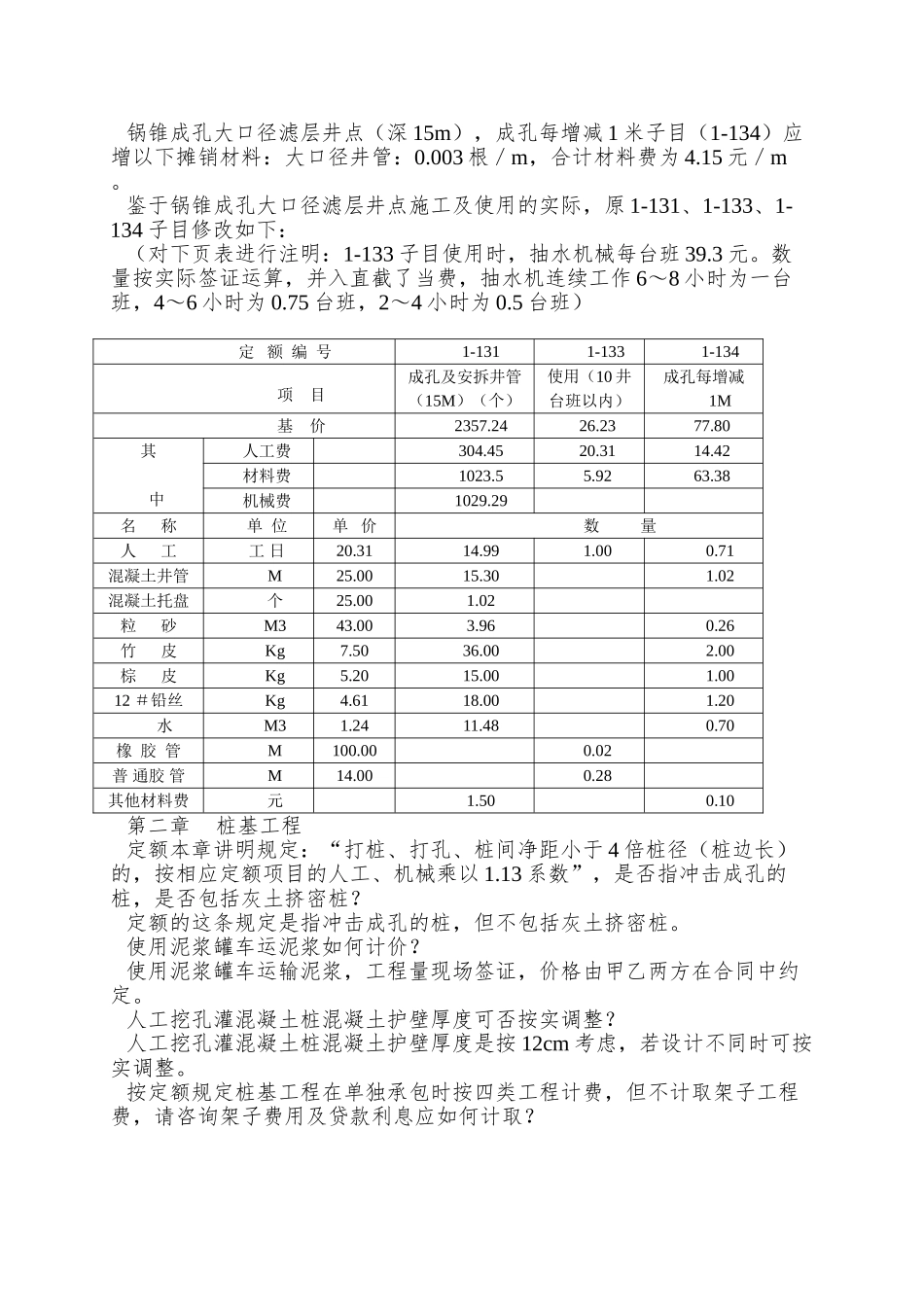

固定式塔吊的混凝土基础应如何计费
固定式塔吊的混凝土基础在可计取超高费时依据安装方案按实运算并计取有关费用,但同时扣除原综合在超高费中的轨道铺设费用 2356
80 元/座
第一章 土石方工程素土回填子目是否包括拍地夯
拍地夯已包括在该子目内,另须补充的是凡回填子目中均已综合了拍地夯工序
级配砂石回填并使用大型机械碾压如何计价
可按具体设计补充子目
其中人工、机械消耗可按 0
53 工日/m3,压路机(12t)0
054 台班/m3 组价
请明确 1-90~92、1-84~89 及 1-93 子目的工作内容
自卸汽车运土方(1-90~92)包括:运土、卸图、平坦、场内行驶道路的养护
使用时运距以插入法调整
