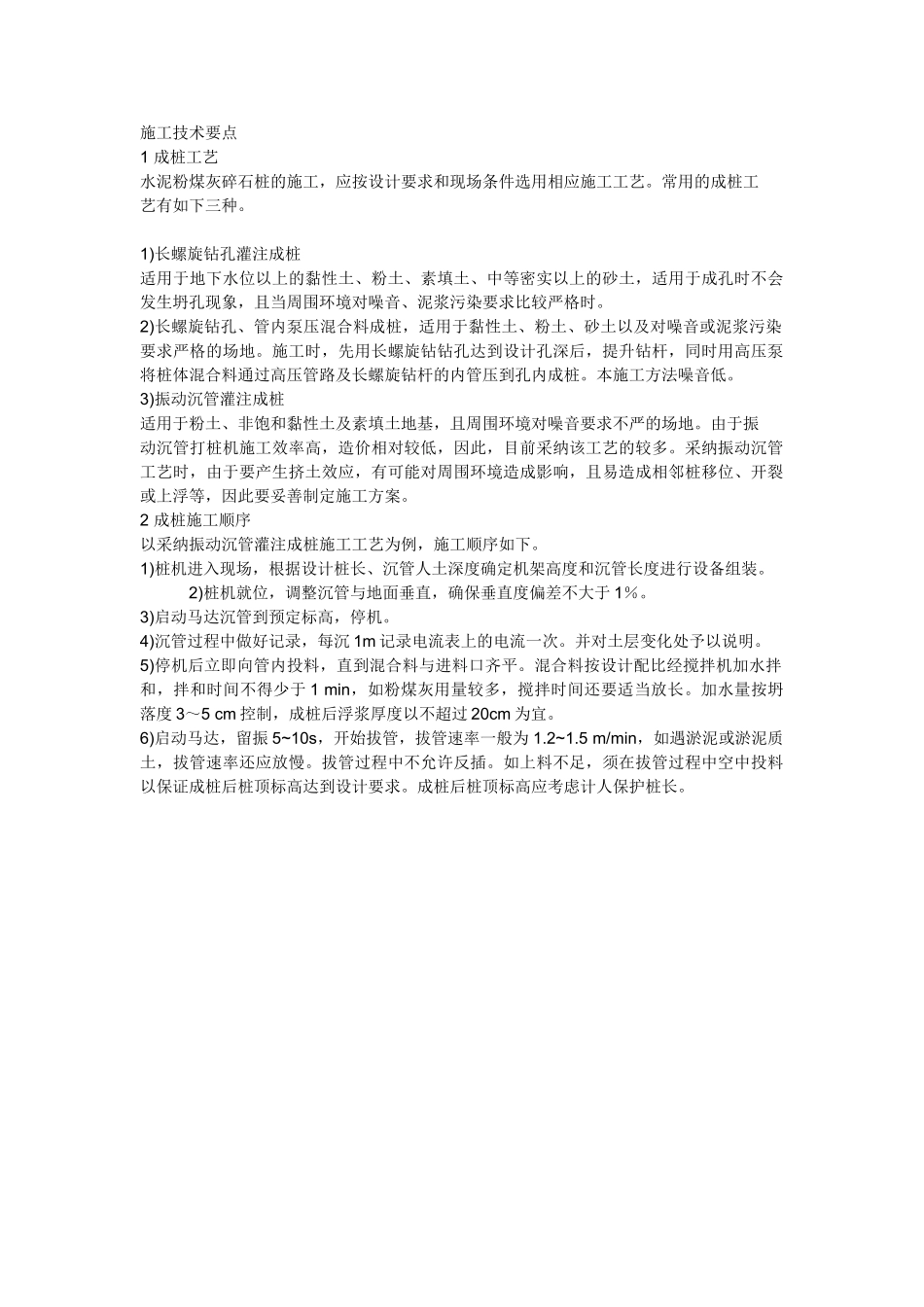

施工技术要点 1 成桩工艺 水泥粉煤灰碎石桩的施工,应按设计要求和现场条件选用相应施工工艺
常用的成桩工 艺有如下三种
1)长螺旋钻孔灌注成桩 适用于地下水位以上的黏性土、粉土、素填土、中等密实以上的砂土,适用于成孔时不会发生坍孔现象,且当周围环境对噪音、泥浆污染要求比较严格时
2)长螺旋钻孔、管内泵压混合料成桩,适用于黏性土、粉土、砂土以及对噪音或泥浆污染要求严格的场地
施工时,先用长螺旋钻钻孔达到设计孔深后,提升钻杆,同时用高压泵将桩体混合料通过高压管路及长螺旋钻杆的内管压到孔内成桩
本施工方法噪音低
3)振动沉管灌注成桩 适用于粉土、非饱和黏性土及素填土地基,且周围环境对噪音要求不严的场地
由于振 动沉管打桩机施工效率高,造价相对较低,因此,目前采纳该工艺的较多
采纳振动沉管工艺时,由于要产生挤土效应,有可能对周围环境造成影响,且易造成相邻桩移位、开裂或上浮等,因此要妥善制定施工方案
2 成桩施工顺序 以采纳振动沉管灌注成桩施工工艺为例,施工顺序如下
1)桩机进入现场,根据设计桩长、沉管人土深度确定机架高度和沉管长度进行设备组装
2)桩机就位,调整沉管与地面垂直,确保垂直度偏差不大于 1%
3)启动马达沉管到预定标高,停机
4)沉管过程中做好记录,每沉 1m 记录电流表上的电流一次
并对土层变化处予以说明
5)停机后立即向管内投料,直到混合料与进料口齐平
混合料按设计配比经搅拌机加水拌和,拌和时间不得少于 1 min,如粉煤灰用量较多,搅拌时间还要适当放长
加水量按坍落度 3~5 cm 控制,成桩后浮浆厚度以不超过 20cm 为宜
6)启动马达,留振 5~10s,开始拔管,拔管速率一般为 1
5 m/min,如遇淤泥或淤泥质土,拔管速率还应放慢
拔管过程中不允许反插
如上料不足,须在拔管过程中空中投料以保证成桩后桩顶标高达到设计要求
