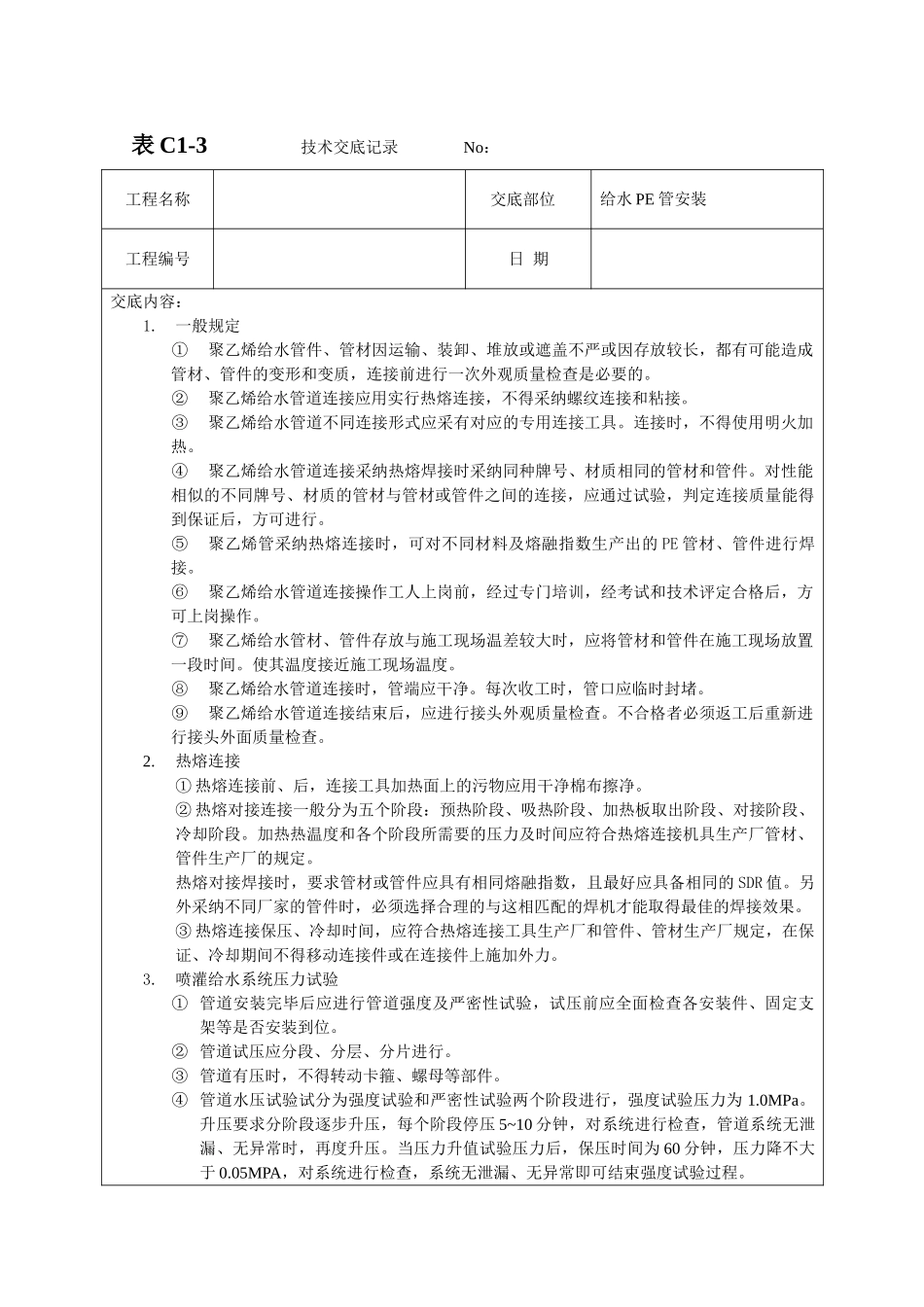

表 C1-3 技术交底记录 No:工程名称交底部位给水 PE 管安装工程编号日 期交底内容: 1
一般规定①聚乙烯给水管件、管材因运输、装卸、堆放或遮盖不严或因存放较长,都有可能造成管材、管件的变形和变质,连接前进行一次外观质量检查是必要的
②聚乙烯给水管道连接应用实行热熔连接,不得采纳螺纹连接和粘接
③聚乙烯给水管道不同连接形式应采有对应的专用连接工具
连接时,不得使用明火加热
④聚乙烯给水管道连接采纳热熔焊接时采纳同种牌号、材质相同的管材和管件
对性能相似的不同牌号、材质的管材与管材或管件之间的连接,应通过试验,判定连接质量能得到保证后,方可进行
⑤聚乙烯管采纳热熔连接时,可对不同材料及熔融指数生产出的 PE 管材、管件进行焊接
⑥聚乙烯给水管道连接操作工人上岗前,经过专门培训,经考试和技术评定合格后,方可上岗操作
⑦聚乙烯给水管材、管件存放与施工现场温差较大时,应将管材和管件在施工现场放置一段时间
使其温度接近施工现场温度
⑧聚乙烯给水管道连接时,管端应干净
每次收工时,管口应临时封堵
⑨聚乙烯给水管道连接结束后,应进行接头外观质量检查
不合格者必须返工后重新进行接头外面质量检查
热熔连接① 热熔连接前、后,连接工具加热面上的污物应用干净棉布擦净
② 热熔对接连接一般分为五个阶段:预热阶段、吸热阶段、加热板取出阶段、对接阶段、冷却阶段
加热热温度和各个阶段所需要的压力及时间应符合热熔连接机具生产厂管材、管件生产厂的规定
热熔对接焊接时,要求管材或管件应具有相同熔融指数,且最好应具备相同的 SDR 值
另外采纳不同厂家的管件时,必须选择合理的与这相匹配的焊机才能取得最佳的焊接效果
③ 热熔连接保压、冷却时间,应符合热熔连接工具生产厂和管件、管材生产厂规定,在保证、冷却期间不得移动连接件或在连接件上施加外力

喷灌给水系统压力试验① 管道安装完毕后应进行管道强度及
