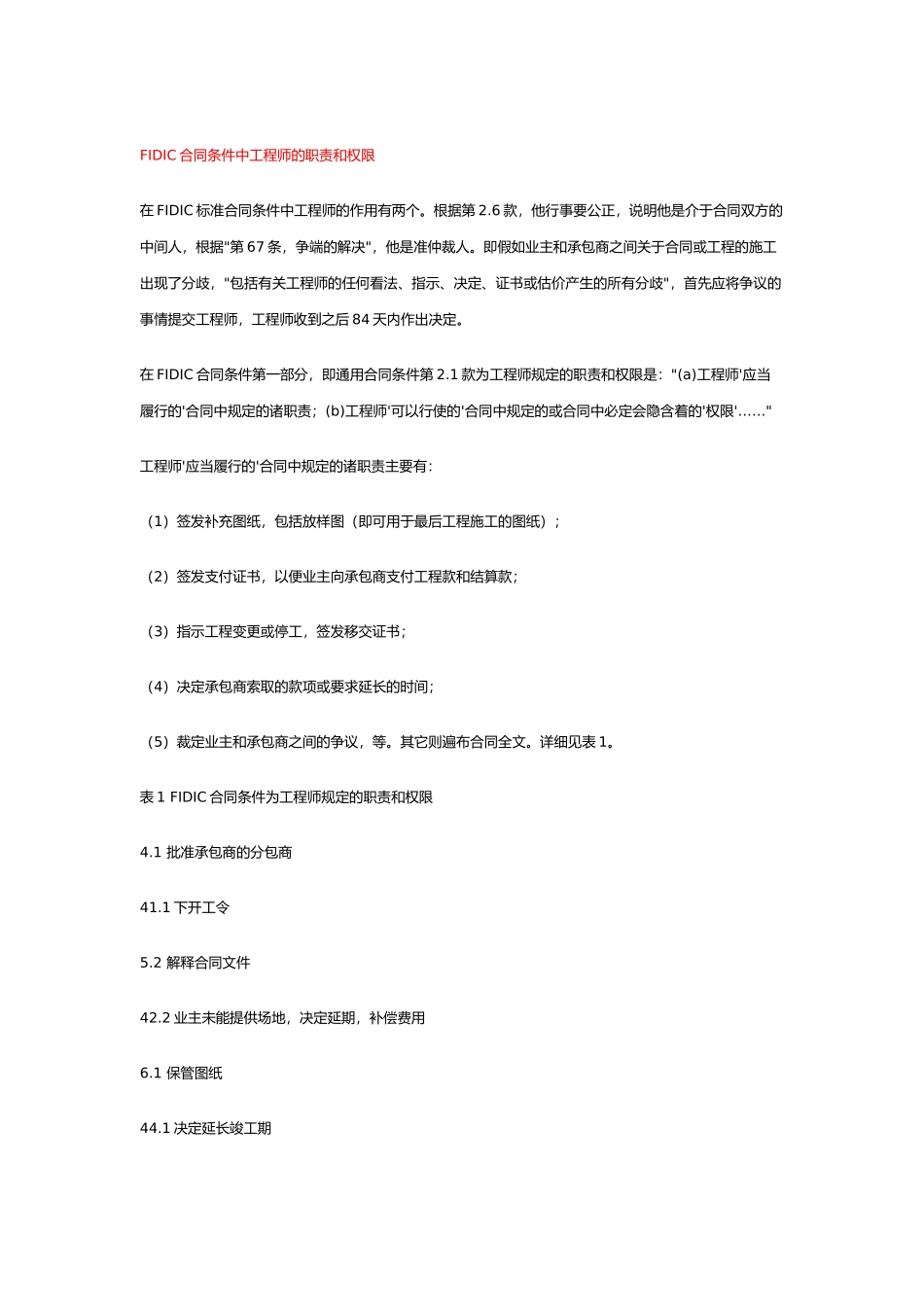

FIDIC 合同条件中工程师的职责和权限在 FIDIC 标准合同条件中工程师的作用有两个
6 款,他行事要公正,说明他是介于合同双方的中间人,根据"第 67 条,争端的解决",他是准仲裁人
即假如业主和承包商之间关于合同或工程的施工出现了分歧,"包括有关工程师的任何看法、指示、决定、证书或估价产生的所有分歧",首先应将争议的事情提交工程师,工程师收到之后 84 天内作出决定
在 FIDIC 合同条件第一部分,即通用合同条件第 2
1 款为工程师规定的职责和权限是:"(a)工程师'应当履行的'合同中规定的诸职责;(b)工程师'可以行使的'合同中规定的或合同中必定会隐含着的'权限'……"工程师'应当履行的'合同中规定的诸职责主要有:(1)签发补充图纸,包括放样图(即可用于最后工程施工的图纸);(2)签发支付证书,以便业主向承包商支付工程款和结算款;(3)指示工程变更或停工,签发移交证书;(4)决定承包商索取的款项或要求延长的时间;(5)裁定业主和承包商之间的争议,等
其它则遍布合同全文
详细见表 1

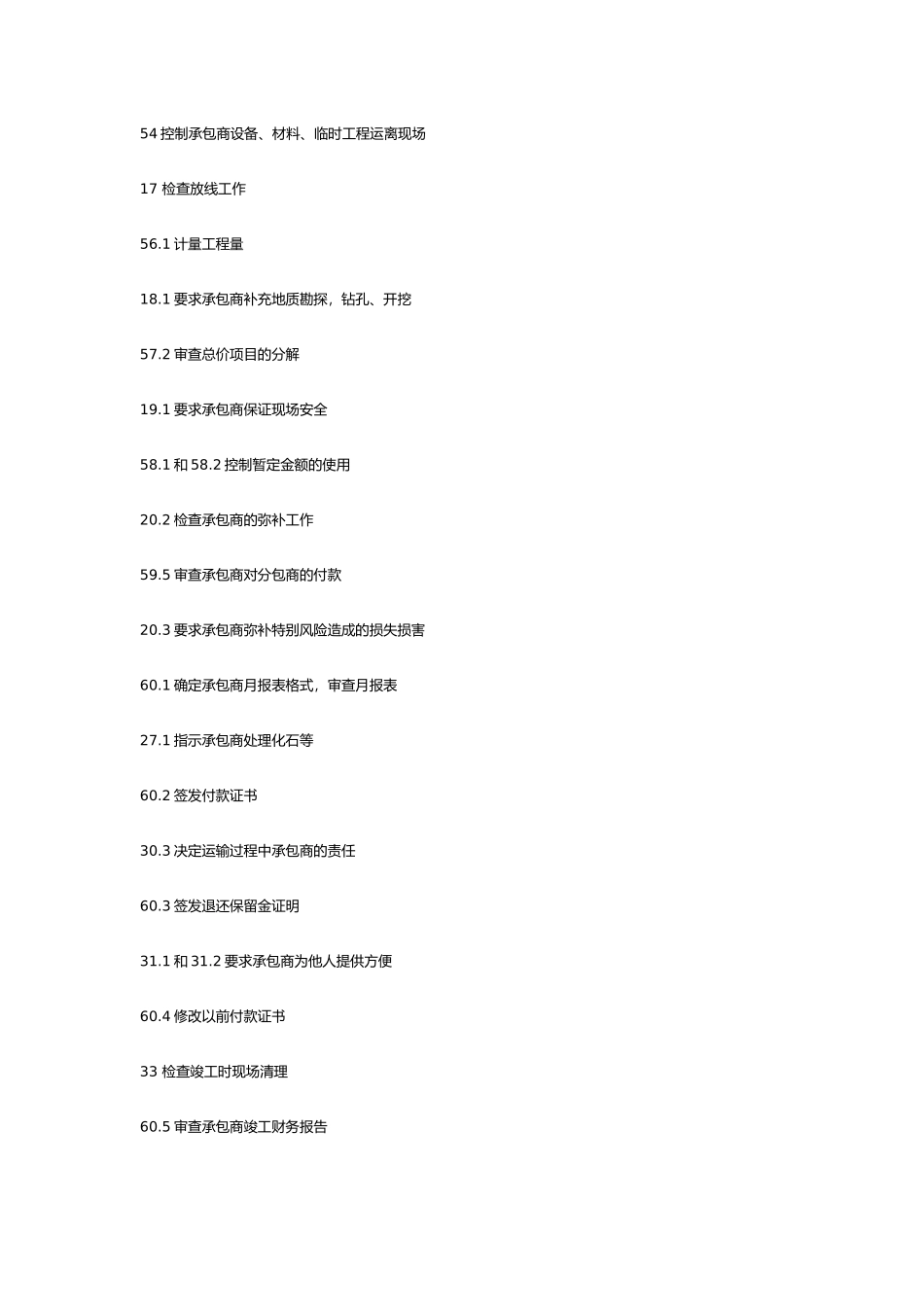

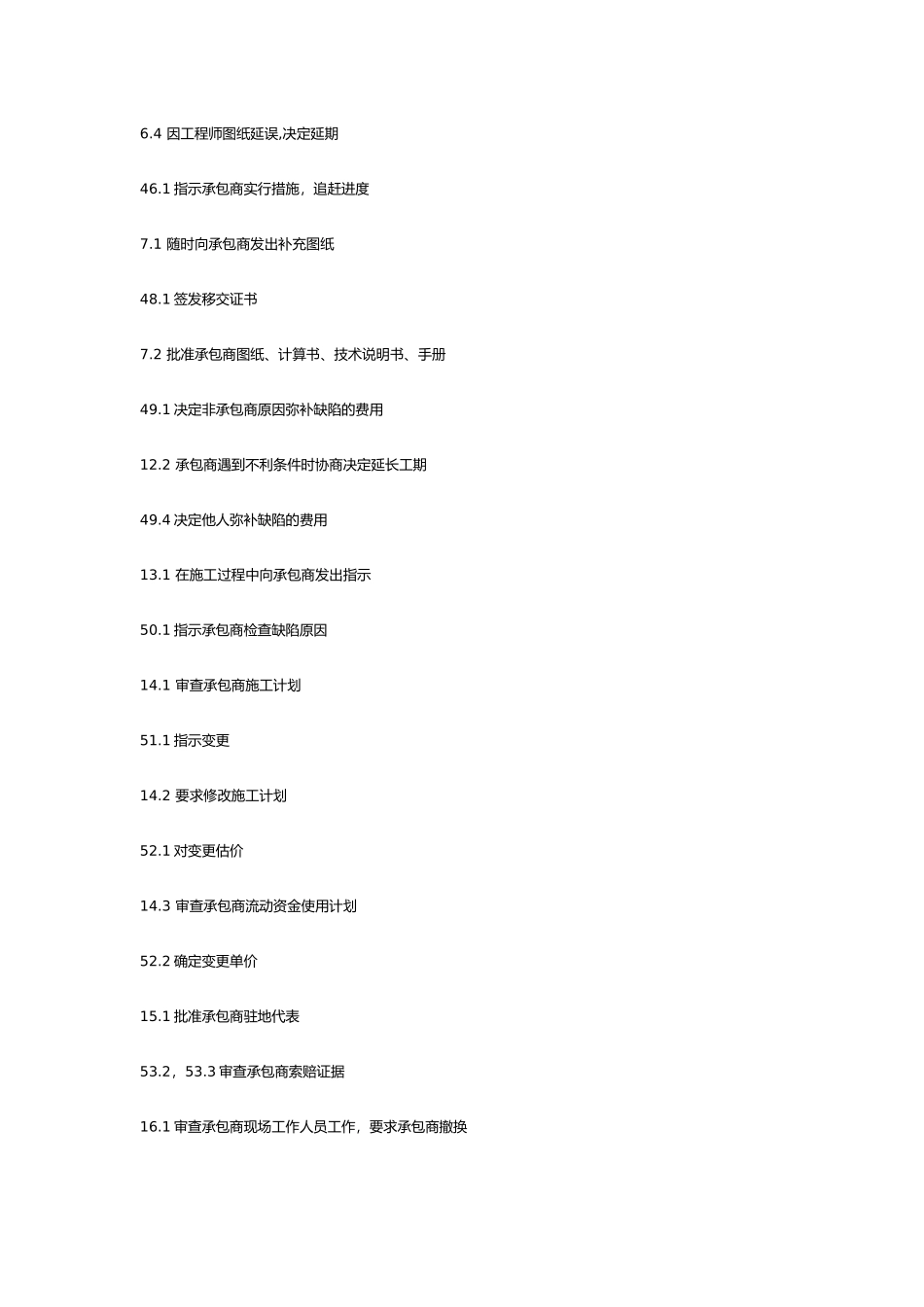

表 1 FIDIC 合同条件为工程师规定的职责和权限4
1 批准承包商的分包商41
1 下开工令5
2 解释合同文件42
2 业主未能提供场地,决定延期,补偿费用6
1 保管图纸44
1 决定延长竣工期6
4 因工程师图纸延误,决定延期46
1 指示承包商实行措施,追赶进度7
1 随时向承包商发出补充图纸48
1 签发移交证书7
2 批准承包商图纸、计算书、技术说明书、手册49
1 决定非承包商原因弥补缺陷的费用12
2 承包商遇到不利条件时协商决定延长工期49
4 决定他人弥补缺陷的费用13
1 在施工过程中向承包商发出指示50
1 指示承包商检查缺陷原因14
1 审查承包商施工计划51
