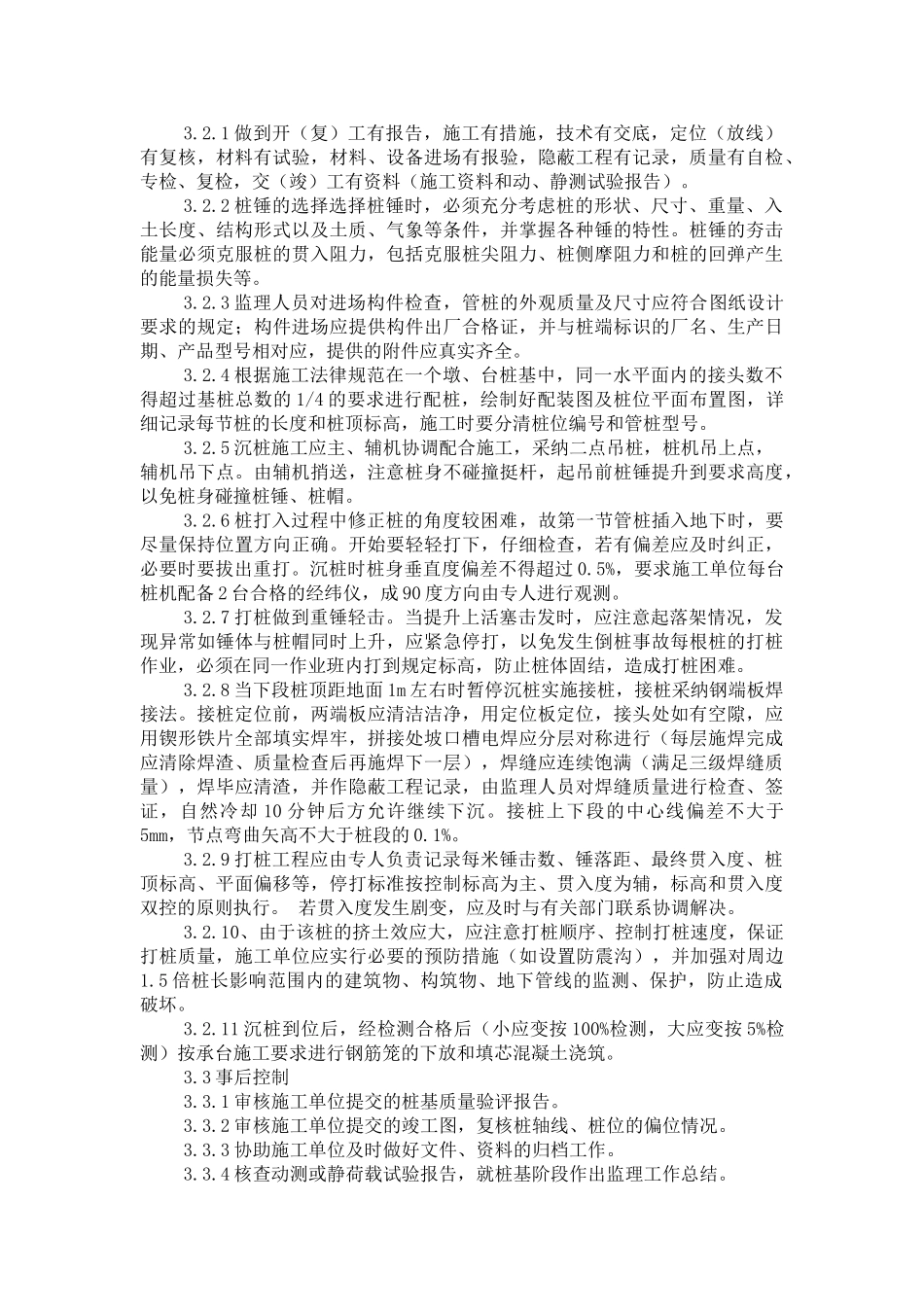

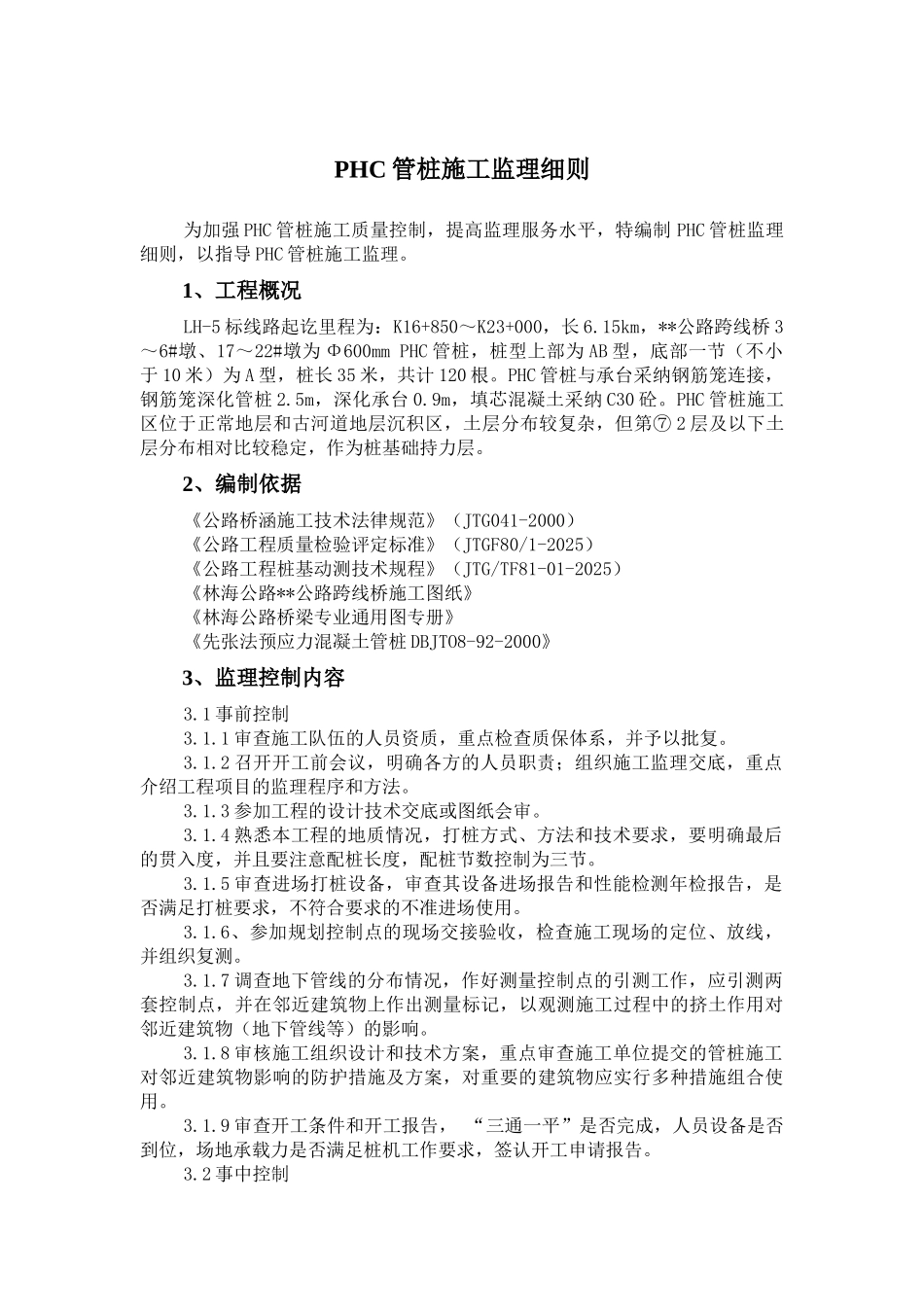

PHC 管桩施工监理细则为加强 PHC 管桩施工质量控制,提高监理服务水平,特编制 PHC 管桩监理细则,以指导 PHC 管桩施工监理。1、工程概况LH-5 标线路起讫里程为:K16+850~K23+000,长 6.15km,**公路跨线桥 3~6#墩、17~22#墩为 Φ600mm PHC 管桩,桩型上部为 AB 型,底部一节(不小于 10 米)为 A 型,桩长 35 米,共计 120 根。PHC 管桩与承台采纳钢筋笼连接,钢筋笼深化管桩 2.5m,深化承台 0.9m,填芯混凝土采纳 C30 砼。PHC 管桩施工区位于正常地层和古河道地层沉积区,土层分布较复杂,但第⑦ 2 层及以下土层分布相对比较稳定,作为桩基础持力层。2、编制依据《公路桥涵施工技术法律规范》(JTG041-2000)《公路工程质量检验评定标准》(JTGF80/1-2025)《公路工程桩基动测技术规程》(JTG/TF81-01-2025)《林海公路**公路跨线桥施工图纸》《林海公路桥梁专业通用图专册》《先张法预应力混凝土管桩 DBJTO8-92-2000》3、监理控制内容3.1 事前控制3.1.1 审查施工队伍的人员资质,重点检查质保体系,并予以批复。3.1.2 召开开工前会议,明确各方的人员职责;组织施工监理交底,重点介绍工程项目的监理程序和方法。3.1.3 参加工程的设计技术交底或图纸会审。3.1.4 熟悉本工程的地质情况,打桩方式、方法和技术要求,要明确最后的贯入度,并且要注意配桩长度,配桩节数控制为三节。3.1.5 审查进场打桩设备,审查其设备进场报告和性能检测年检报告,是否满足打桩要求,不符合要求的不准进场使用。 3.1.6、参加规划控制点的现场交接验收,检查施工现场的定位、放线,并组织复测。3.1.7 调查地下管线的分布情况,作好测量控制点的引测工作,应引测两套控制点,并在邻近建筑物上作出测量标记,以观测施工过程中的挤土作用对邻近建筑物(地下管线等)的影响。3.1.8 审核施工组织设计和技术方案,重点审查施工单位提交的管桩施工对邻近建筑物影响的防护措施及方案,对重要的建筑物应实行多种措施组合使用。3.1.9 审查开工条件和开工报告, “三通一平”是否完成,人员设备是否到位,场地承载力是否满足桩机工作要求,签认开工申请报告。3.2 事中控制3.2.1 做到开(复)工有报告,施工有措施,技术有交底,定位(放线)有复核,材料有试验,材料、设备进场有报验,隐蔽工程有记录,质量有自检、专检、复检,交(竣)工有资料(施工资料和动、静测试验报告)。3.2.2 桩锤的选择选择桩锤时,必须充分考虑...
