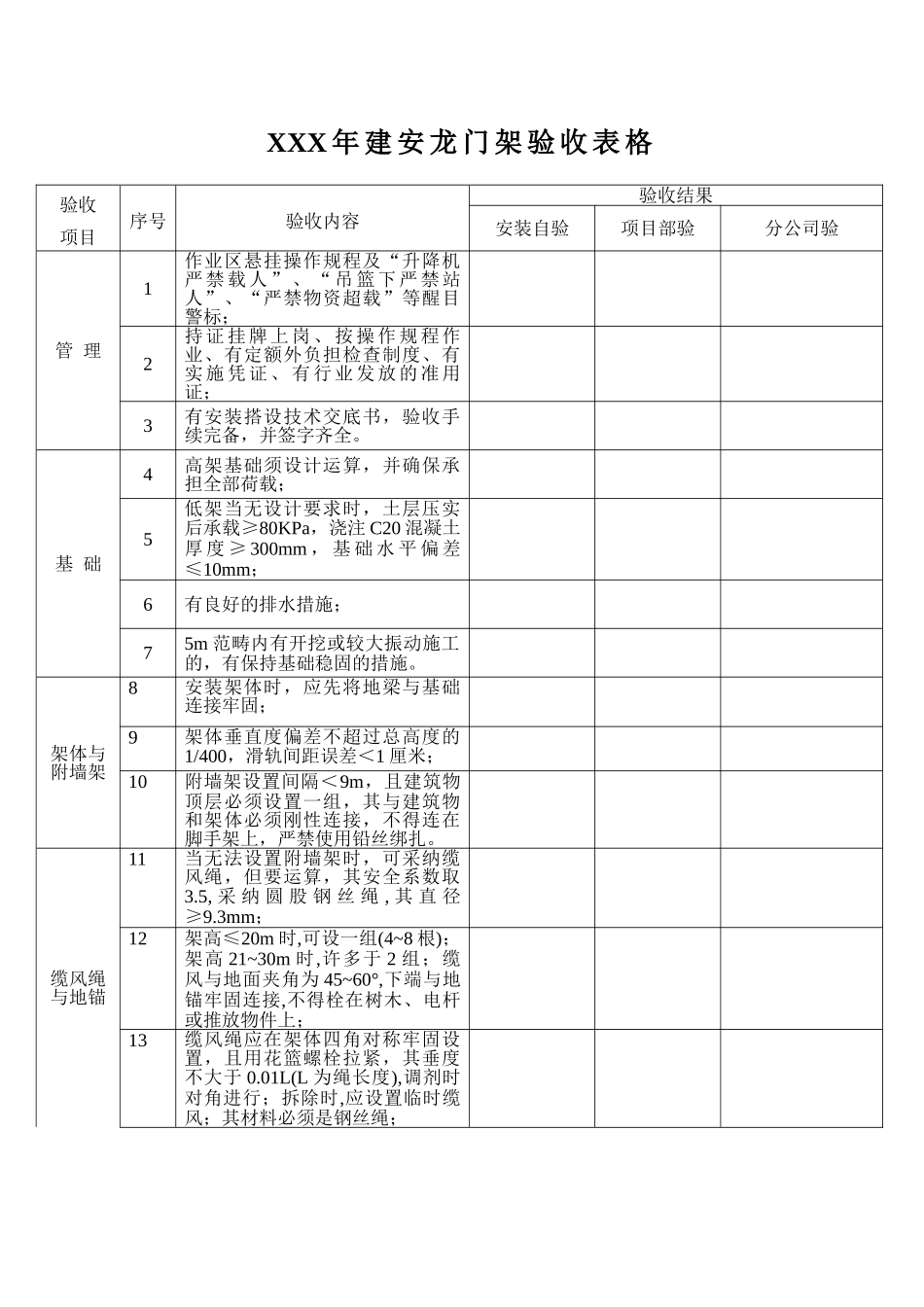

XXX 年 建 安 龙 门 架 验 收 表 格验收项目序号验收内容验收结果安装自验项目部验分公司验管 理1作业区悬挂操作规程及“升降机严 禁 载 人 ” 、 “ 吊 篮 下 严 禁 站人”、“严禁物资超载”等醒目警标;2持 证 挂 牌 上 岗 、 按 操 作 规 程 作业、有定额外负担检查制度、有实 施 凭 证 、 有 行 业 发 放 的 准 用证;3有安装搭设技术交底书,验收手续完备,并签字齐全。基 础4高架基础须设计运算,并确保承担全部荷载;5低架当无设计要求时,土层压实后承载≥80KPa,浇注 C20 混凝土厚 度 ≥ 300mm , 基 础 水 平 偏 差≤10mm;6有良好的排水措施;75m 范畴内有开挖或较大振动施工的,有保持基础稳固的措施。架体与附墙架8安装架体时,应先将地梁与基础连接牢固;9架体垂直度偏差不超过总高度的1/400,滑轨间距误差<1 厘米;10附墙架设置间隔<9m,且建筑物顶层必须设置一组,其与建筑物和架体必须刚性连接,不得连在脚手架上,严禁使用铅丝绑扎。缆风绳与地锚11当无法设置附墙架时,可采纳缆风绳,但要运算,其安全系数取3.5, 采 纳 圆 股 钢 丝 绳 , 其 直 径≥9.3mm;12架高≤20m 时,可设一组(4~8 根);架高 21~30m 时,许多于 2 组;缆风与地面夹角为 45~60°,下端与地锚牢固连接,不得栓在树木、电杆或推放物件上;13缆风绳应在架体四角对称牢固设置,且用花篮螺栓拉紧,其垂度不大于 0.01L(L 为绳长度),调剂时对角进行;拆除时,应设置临时缆风;其材料必须是钢丝绳;卷扬机与钢丝绳14提升机宜用可逆式卷扬机,高架不得选用摩擦式卷扬机;卷扬机要安装在平坦坚实的位置,要实现良好,其搭设强度应能承担 10KPa 的均布荷载15固定卷扬机锚桩须牢固可靠,架体底部的导向滑轮与卷筒轴心要垂直,其距离应大于 15 米,钢丝绳在滚筒上要整齐排列,卷筒与钢丝绳直径的比值应大于 30,当吊篮处于下极限位置时,尾绳许多于 3~5 圈,并要设有良好的防滑脱装置;16按卷扬机吨位选择钢丝绳型号,提升机钢丝绳不得接长使用,采纳绳卡时必须与绳径相匹配,其数量不得少于3 个,间距不小于 6 倍绳径,绳卡滑鞍应放在受力绳一侧,不得正反交错设置绳卡17钢丝绳通过的过道必须加设过路防护,绳不得顺地拖、不得与硬物磨擦,钢丝绳上 10 倍直径的长度范畴内断丝根数不得大于总根数的 5%。安全防护装置18每楼层须设置灵活可靠的、足够承载物料的停车器;19设有断绳保险装置,...
