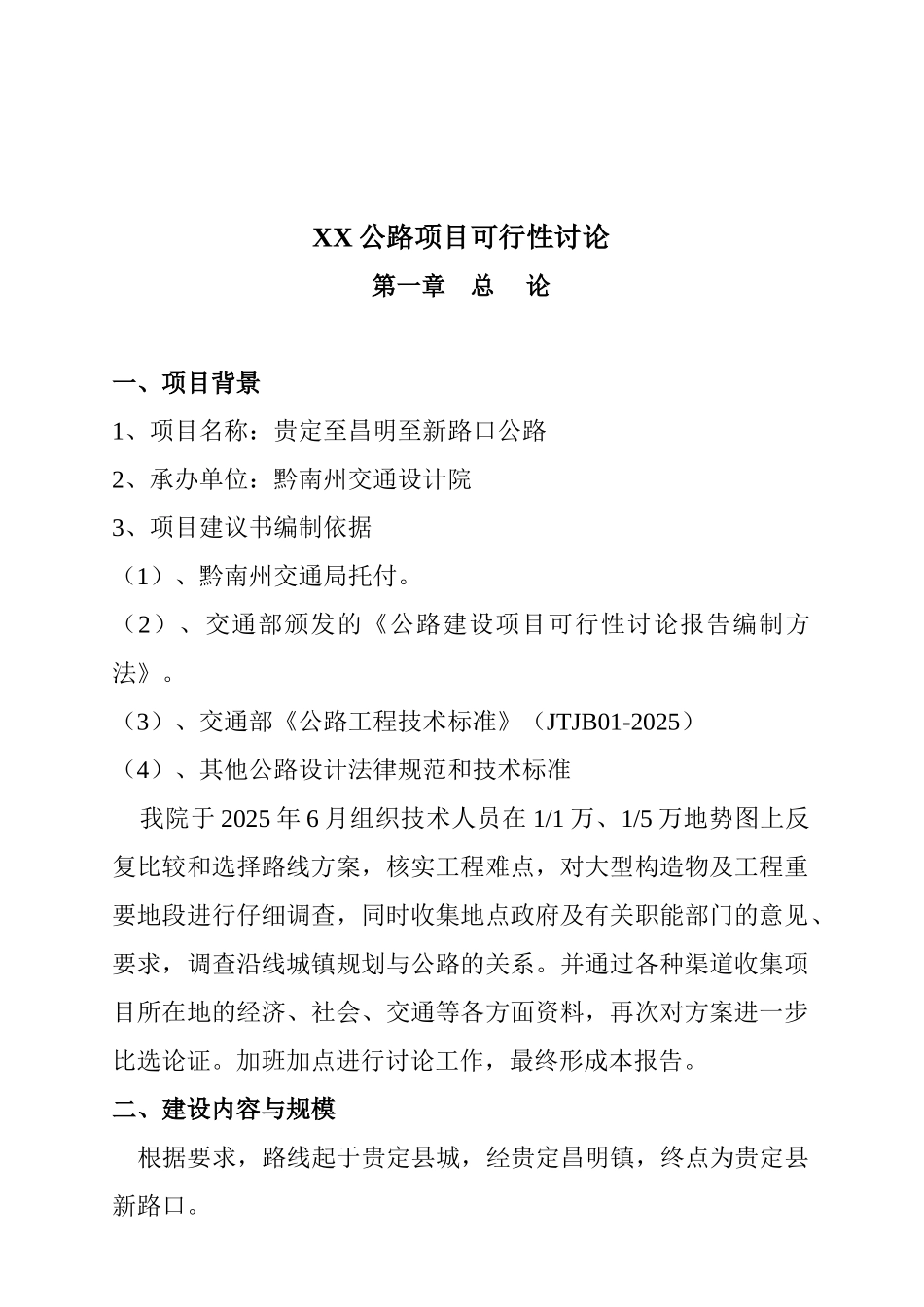

XX 公路项目可行性讨论第一章 总 论一、项目背景1、项目名称:贵定至昌明至新路口公路2、承办单位:黔南州交通设计院3、项目建议书编制依据(1)、黔南州交通局托付
(2)、交通部颁发的《公路建设项目可行性讨论报告编制方法》
(3)、交通部《公路工程技术标准》(JTJB01-2025)(4)、其他公路设计法律规范和技术标准 我院于 2025 年 6 月组织技术人员在 1/1 万、1/5 万地势图上反复比较和选择路线方案,核实工程难点,对大型构造物及工程重要地段进行仔细调查,同时收集地点政府及有关职能部门的意见、要求,调查沿线城镇规划与公路的关系
并通过各种渠道收集项目所在地的经济、社会、交通等各方面资料,再次对方案进一步比选论证
加班加点进行讨论工作,最终形成本报告
二、建设内容与规模 根据要求,路线起于贵定县城,经贵定昌明镇,终点为贵定县新路口

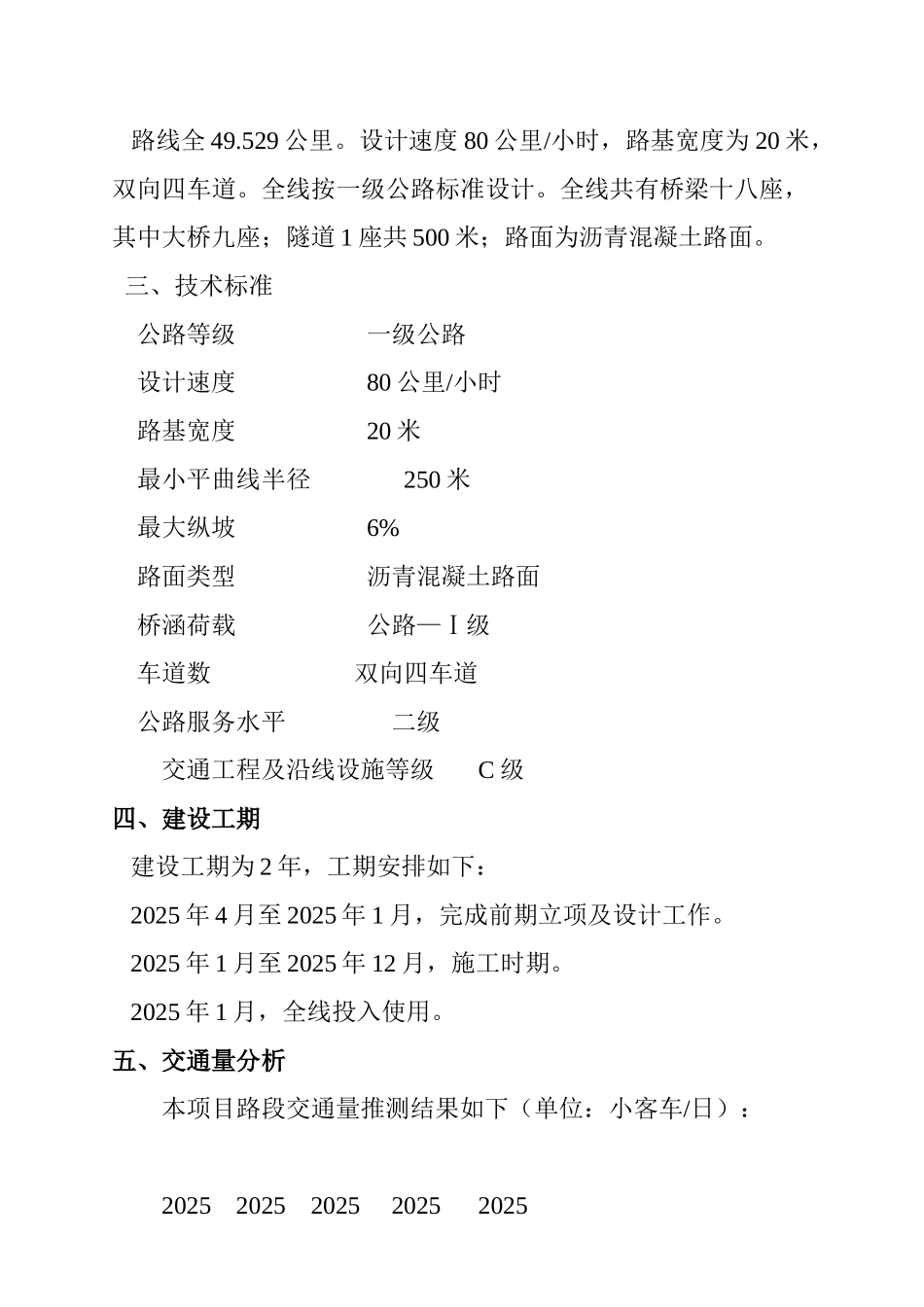

路线全 49
529 公里
设计速度 80 公里/小时,路基宽度为 20 米,双向四车道
全线按一级公路标准设计
全线共有桥梁十八座,其中大桥九座;隧道 1 座共 500 米;路面为沥青混凝土路面
三、技术标准 公路等级 一级公路 设计速度 80 公里/小时 路基宽度 20 米 最小平曲线半径 250 米 最大纵坡 6% 路面类型 沥青混凝土路面 桥涵荷载 公路—Ⅰ级 车道数 双向四车道 公路服务水平 二级交通工程及沿线设施等级 C 级四、建设工期 建设工期为 2 年,工期安排如下: 2025 年 4 月至 2025 年 1 月,完成前期立项及设计工作
2025 年 1 月至 2025 年 12 月,施工时期
2025 年 1 月,全线投入使用

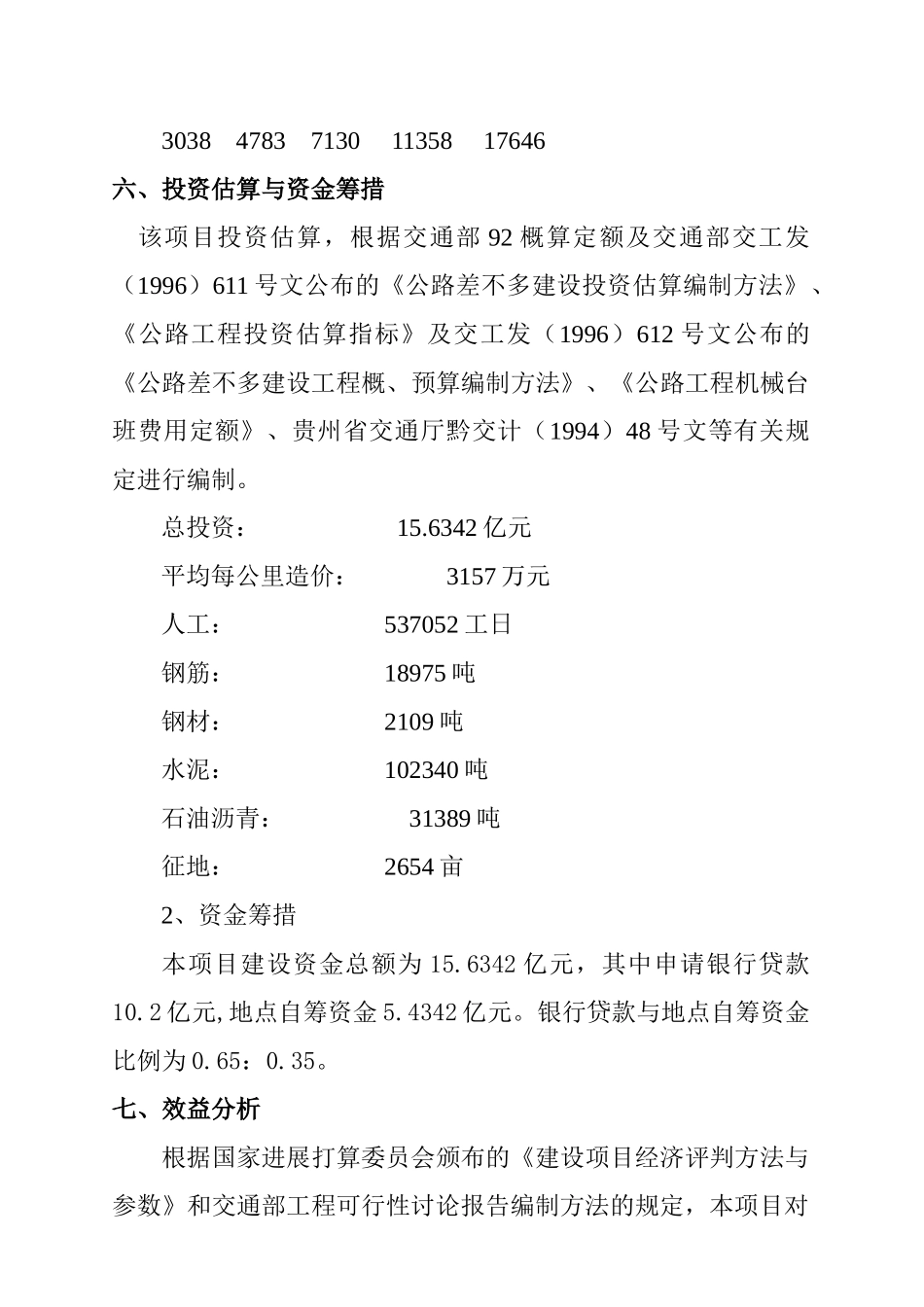

五、交通量分析本项目路段交通量推测结果如下(单位:小客车/日):2025 2025 2025 2025 20253038 4783 7130 11358 17646六、投资估算与资金
