《建设工程施工合同示范文本》知识问答

《建设工程施工合同示范文本》知识问答_第1页
1/5
《建设工程施工合同示范文本》知识问答_第2页
2/5
《建设工程施工合同示范文本》知识问答_第3页
3/5

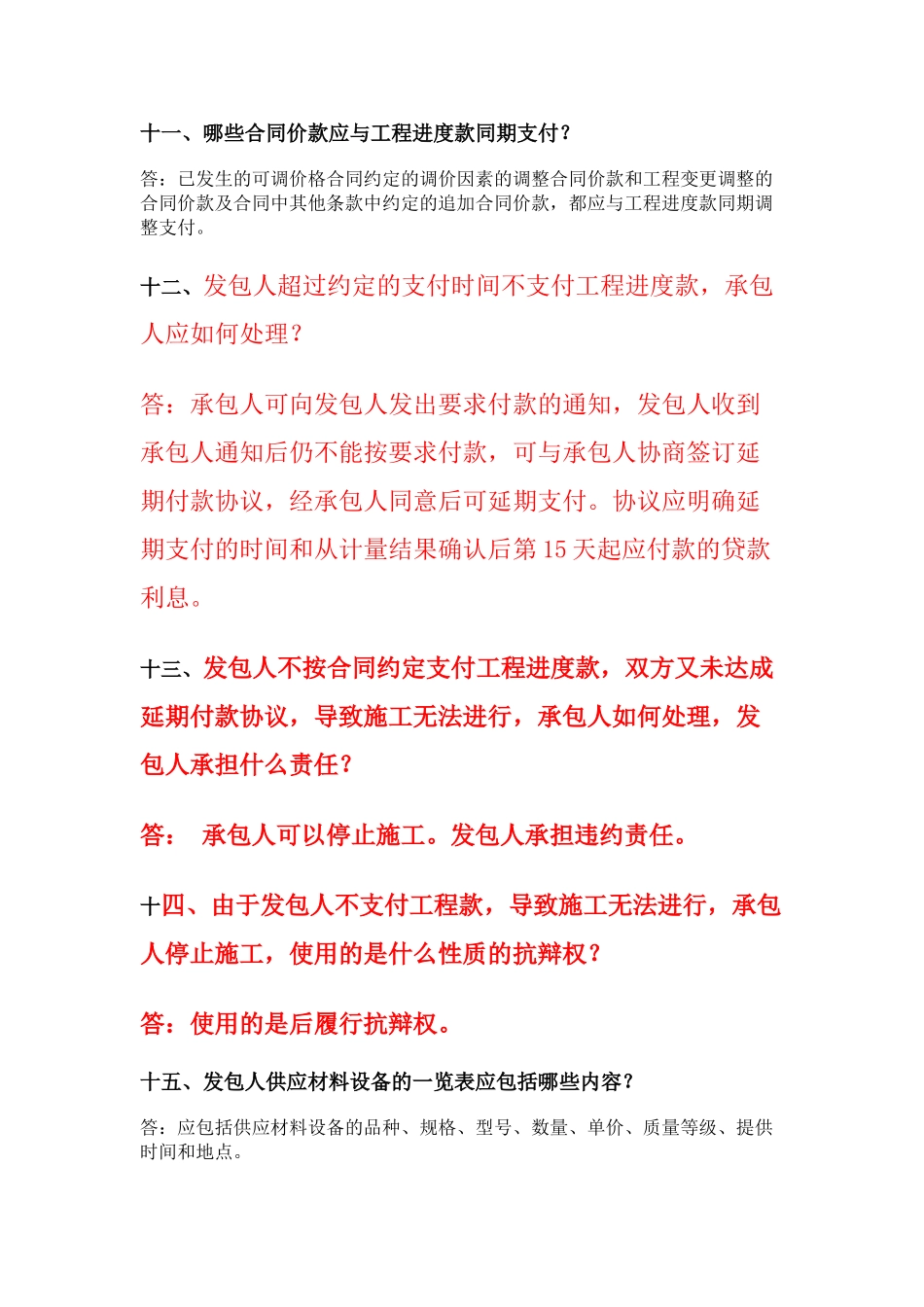

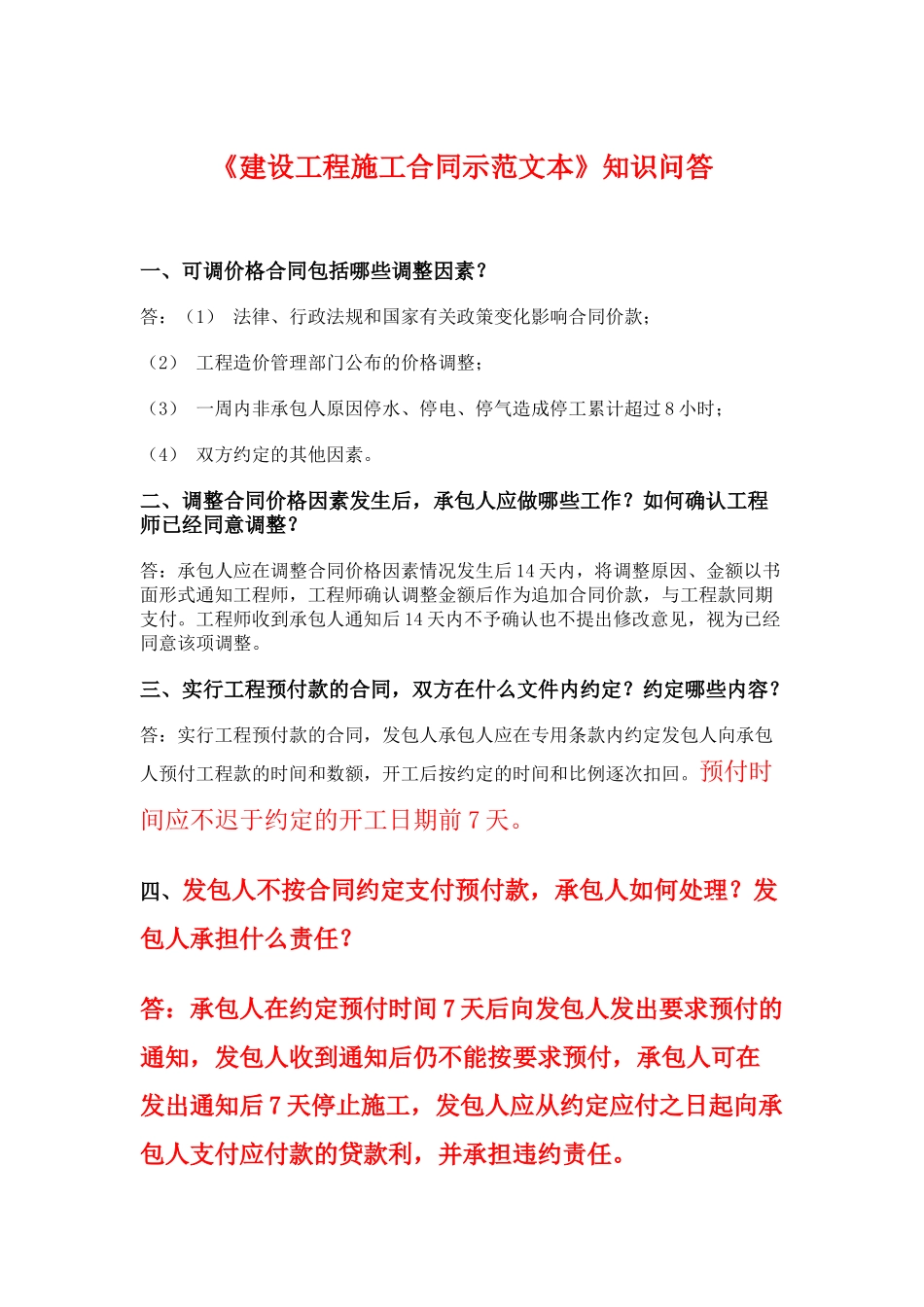

《建设工程施工合同示范文本》知识问答 一、可调价格合同包括哪些调整因素? 答:(1) 法律、行政法规和国家有关政策变化影响合同价款; (2) 工程造价管理部门公布的价格调整;(3) 一周内非承包人原因停水、停电、停气造成停工累计超过 8 小时; (4) 双方约定的其他因素。二、调整合同价格因素发生后,承包人应做哪些工作?如何确认工程师已经同意调整? 答:承包人应在调整合同价格因素情况发生后 14 天内,将调整原因、金额以书面形式通知工程师,工程师确认调整金额后作为追加合同价款,与工程款同期支付。工程师收到承包人通知后 14 天内不予确认也不提出修改意见,视为已经同意该项调整。三、实行工程预付款的合同,双方在什么文件内约定?约定哪些内容?答:实行工程预付款的合同,发包人承包人应在专用条款内约定发包人向承包人预付工程款的时间和数额,开工后按约定的时间和比例逐次扣回。预付时间应不迟于约定的开工日期前 7 天。四、发包人不按合同约定支付预付款,承包人如何处理?发包人承担什么责任?答:承包人在约定预付时间 7 天后向发包人发出要求预付的通知,发包人收到通知后仍不能按要求预付,承包人可在发出通知后 7 天停止施工,发包人应从约定应付之日起向承包人支付应付款的贷款利,并承担违约责任。五、发包人收到承包人要求预付工程款的通知后,仍不按要求支付,承包人可在发出通知后 7 天停止施工,承包人使用的是什么性质的抗辩权?答:承包人使用的是后履行抗辩权。六、合同内是如何约定已完工程量的确认程序?答:承包人应按专用条款约定的时间,向工程师提交已完工程量的报告。工程师接到报告后 7 天内按设计图纸核实已完工程量(以下称计量),并在计量前24 小时通知承包人,承包人为计量提供便利条件并派人参加。承包人收到通知后不参加计量,计量结果有效,作为工程价款支付的依据。 七、工程师收到承包人已完工程量报告后 7 天内未进行计量,从何时起工程量视为被确认?答:从第 8 天起。八、什么情况下工程师计量无效?答:工程师不按合同约定时间通知承包人,致使承包人未能参加计量,计量结果无效。 九、哪些原因工程师不予计量?答:承包人超出设计图纸范围和因承包人原因造成返工的工程量,工程师不予计量。 十、合同内对工程进度款支付是如何约定的?答:在确认计量结果后 14 天内,发包人应向承包人支付工程款(进度款)。按约定时间发包人应扣回的预付款,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

《建设工程施工合同示范文本》知识问答

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
